Viikkotiedote 48/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:

B-talossa alkoi kylpyhuoneiden vedeneristys.

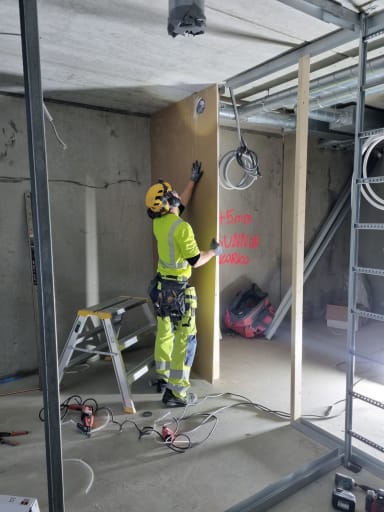

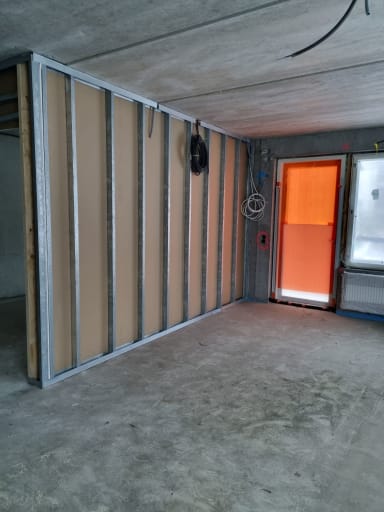

Kevyiden väliseinien teko aloitettiin nyt myös A-talossa.

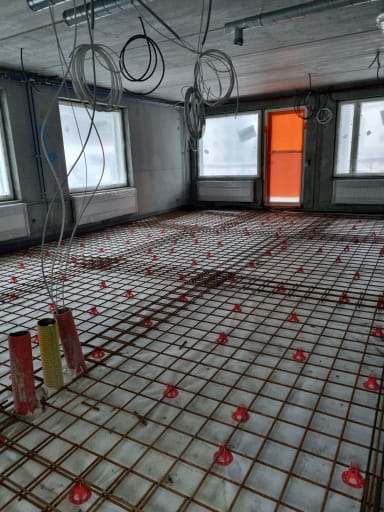

Viime viikolla asensimme eristyksiä väestönsuojan päällisiin asuntoihin, tällä viikolla on raudoitettu ja tulevana maanantaina on valu.

Autohallin ensimmäiset elementit asennettu.
Käynnissä olevat työvaiheet:
- B-talo LVIS-työt
- B-talo tasoite- ja maalaustyöt
- B-talo KPH vedeneristys ja laatoitus
- A-talo LVIS-työt
- A-talo vesikattotyöt
- A-talo väliseinätyöt
- A-talo plaanovalmistelut
- A-talo plaanovalut
- Autohallin elementtiasennus
Alkavat työvaiheet:
- B-talo kalusteasennus
- B-talo saunojen ja pesuhuoneiden puutyöt
- A-talo tasoite- ja maalaustyöt
Svanströminkuja:

A-talon vesikatolle asennettiin papu alkuviikolla ja valu oli keskiviikkona.

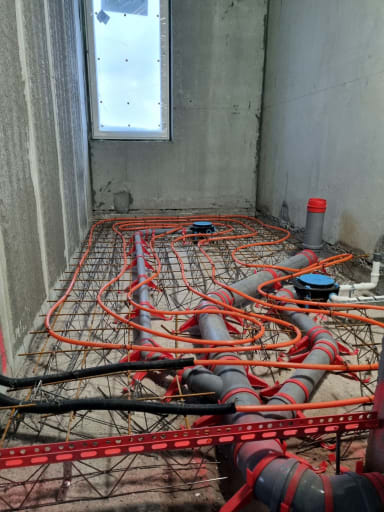

A-talossa on asennettu kylpyhuoneiden lattialämmityksiä 4- ja 5. kerroksessa ja torstaina oli valu.

Lämmönjakohuone on saanut polyuretaanipinnoitteen ja seinät maalattu. Seuraavaksi alkaa koneiden asennus.
Käynnissä olevat työvaiheet:
- A-talo LVIS-työt
- A-talo vesikattotyöt
- A-talo kaatolattioiden valuvalmistelut
- A-talo kaatolattioiden valut
- A-talo plaanovalmistelut
- A-talo ikkuna-asennus
- B-talo elementtiasennus
- Maanrakennustyöt
Alkavat työvaiheet:
- A-talo sprinklerityöt
- A-talo plaanovalut
- A-talo väliseinätyöt
- B-talo LVIS-työt
- B-talo väliseinämuuraus
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus 30.11.2023
- Tulos 94,25%
TR-mittaus Svanströminkuja
Viimeisin TR-mittaus 30.11.2023
- Tulos 97,06%

Työmaiden aikataulut

Mukavaa viikonloppua ja hyvää itsenäisyyspäivää!
