Viikkotiedote 50/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
![Haso B kalusteet](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_512,c_scale/optimizely/4468e7a6-58c9-4e62-887a-7ae9d90ce177/vko50-haso-b-kalusteet.jpg)
Kalusteasennukset alkanut B-talossa.
![Haso B laatoitus](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_512,c_scale/optimizely/6718d72c-8141-4cb9-a5b4-cf68c676908f/vko50-haso-b-laatoitus.jpg)
B-talon kylpyhuoneiden laatoitustyöt käynnissä.
![Autohalli](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_512,c_scale/optimizely/9126a91f-7ff7-4697-a743-c9f68582cc04/vko50-autohalli.jpg)
Autohallissa on tehty tällä viikolla muuntamon valupohjia ja tänään oli valu.
Käynnissä olevat työvaiheet:
- B-talo LVIS-työt
- B-talo tasoite- ja maalaustyöt
- B-talo KPH vedeneristys ja laatoitus
- B-talo kalusteasennus
- A-talo LVIS-työt
- A-talo vesikattotyöt
- A-talo väliseinätyöt
- Autohallin elementtiasennus
Alkavat työvaiheet:
- B-talo saunojen ja pesuhuoneiden puutyöt
- B-talo laminaattityöt
- A-talo tasoite- ja maalaustyöt
Svanströminkuja:
![Heka A plaano](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/97dc2cd7-12cb-4f88-8181-2d341b0a6194/vko50-heka-a-vesikatto.jpg)

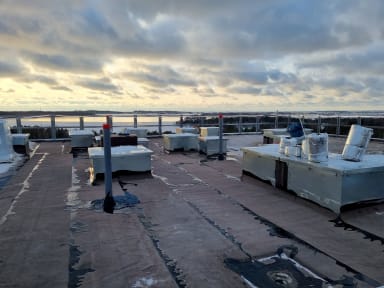

A-talon vesikatto.
![Heka A metalliovet](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_512,c_scale/optimizely/12187e87-0ac2-4d54-80c4-0645fce4eae5/vko50-heka-a-metalliovet.jpg)
A-taloon asennettiin teräsrakenteiset ikkunat ja ovet.
![Heka A plaano](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_512,c_scale/optimizely/0a99ae9c-76cb-4617-abad-b9fe4f3ae306/vko50-heka-a-plaano.jpg)

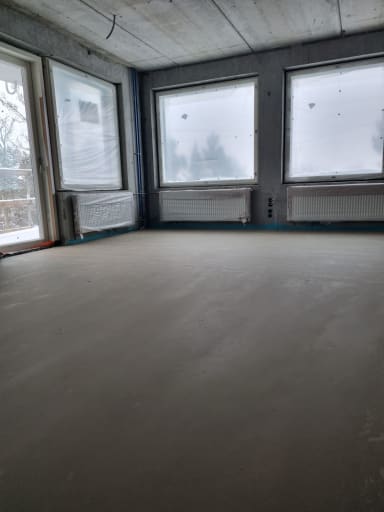

Ensimmäiset plaanovalot tehty A-talossa.
Käynnissä olevat työvaiheet:
- A-talo LVIS-työt
- A-talo vesikattotyöt
- A-talo kaatolattioiden valuvalmistelut
- A-talo kaatolattioiden valut
- A-talo plaanovalmistelut
- A-talo plaanovalut
- A-talo sprinklerityöt
- B-talo elementtiasennus
- B-talo väliseinämuuraus
- Maanrakennustyöt
Alkavat työvaiheet:
- A-talo väliseinätyöt
- B-talo LVIS-työt
- B-talo vesikattotyöt
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus 14.12.2023
- Tulos 96,94%
TR-mittaus Svanströminkuja
Viimeisin TR-mittaus 13.12.2023
- Tulos 97,23%
Työmaiden aikataulut
![Aikataulu Haso](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_160,c_scale/optimizely/caac37d5-b1f9-44f2-bfb7-4961c3d05046/vko50-aikataulu-haso.jpg)
![Aikataulu Heka](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_176,c_scale/optimizely/b6be0a21-96fa-4a31-b4df-104b7baccd8d/vko50-aikataulu-heka.jpg)
Mukavaa viikonloppua!
