Viikkotiedote 51/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:

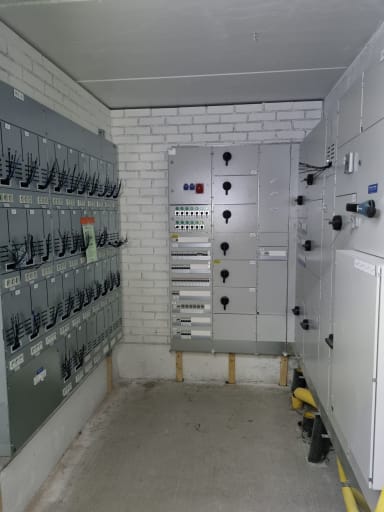

A-talossa sähköpääkeskuksen asennukset käynnissä.

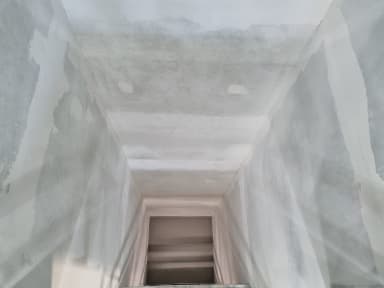

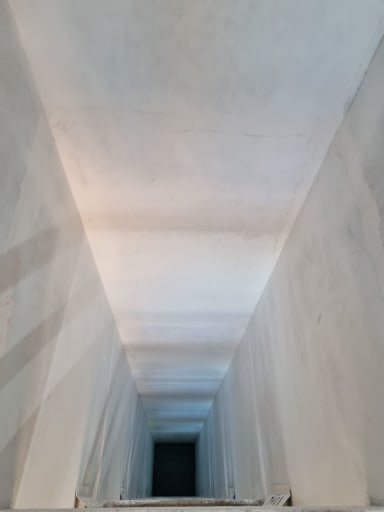

A-talon hissikuilu maalattu ja hissin asennus aloitettu.

Ontelokuivaukset käynnissä A-talossa.

Autohallin muuntamon ontelot asennettiin tiistaina.
Käynnissä olevat työvaiheet:
- B-talo LVIS-työt
- B-talo tasoite- ja maalaustyöt
- B-talo KPH vedeneristys ja laatoitus
- B-talo kalusteasennus
- A-talo LVIS-työt
- A-talo vesikattotyöt
- A-talo väliseinätyöt
- Autohallin elementtiasennus
Alkavat työvaiheet:
- B-talo saunojen ja pesuhuoneiden puutyöt
- B-talo laminaattityöt
- A-talo tasoite- ja maalaustyöt
- A-talo KPH vedeneristys ja laatoitus
- Autohallin vedeneristys, täyttö ja viemäröintityöt
Svanströminkuja:

A-talossa sprinkleriasennukset käynnissä.

A-talon talosaunan lattian valuvalmistelut saatiin valmiiksi alkuviikosta ja lattia valettiin keskiviikkona.

A-talon hissikuilun maalaus aloitettu.

B-talon viimeiset ontelot asennettiin keskiviikkona.

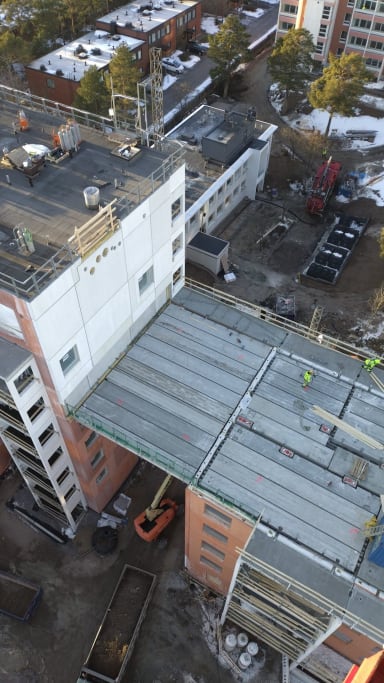

A- ja B-talon välinen arkadi asennettiin keskiviikkona.
Käynnissä olevat työvaiheet:
- A-talo LVIS-työt
- A-talo vesikattotyöt
- A-talo kaatolattioiden valuvalmistelut
- A-talo kaatolattioiden valut
- A-talo plaanovalut
- A-talo sprinklerityöt
- B-talo elementtiasennus
- B-talo väliseinämuuraus
- Maanrakennustyöt
Alkavat työvaiheet:
- A-talo väliseinätyöt
- B-talo LVIS-työt
- B-talo vesikattotyöt
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus 20.12.2023
- Tulos 98,83%
TR-mittaus Svanströminkuja
Viimeisin TR-mittaus 21.12.2023
- Tulos 95,74%
Työmaiden aikataulut

Seuraava viikkotiedote ilmestyy viikolla 2!
Rauhallista joulua ja onnellista uutta vuotta!
