Viikkotiedote 7/2024
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:

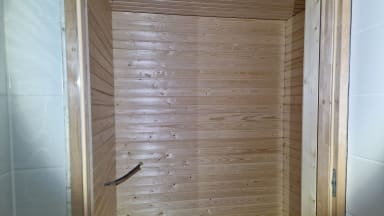

A-talossa sijaitseva väestönsuoja maalattiin tällä viikolla. Tilaan tulee myöhemmin irtainvarastokoppeja.

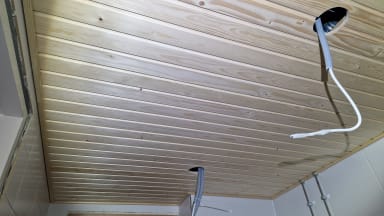

B-talon saunojen puutyöt sekä pesuhuoneiden paneelialakattojen työt käynnissä.

B-talon kerhohuoneessa sekä pesulassa asennetaan ääneneristysalakattoja.
Käynnissä olevat työvaiheet:
- B-talo LVIS-työt
- B-talo KPH vedeneristys ja laatoitus
- B-talo saunojen ja pesuhuoneiden puutyöt
- B-talo laminaattityöt
- B-talo oviasennus
- B-talo listoitus

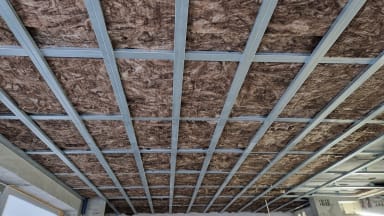

- B-talo akustiset alakatot ja desibelialakatot
- A-talo LVIS-työt
- A-talo vesikattotyöt
- A-talo tasoite- ja maalaustyöt
- A-talo kalusteasennus
- A-talo KPH vedeneristys ja laatoitus

- Autohallin täyttö- ja viemäröintityöt
- Maanrakennustyöt
Alkavat työvaiheet:
- B-talo kodinkoneasennus
- A-talo laminaattiasennus
Svanströminkuja:

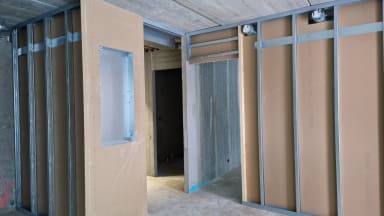

B-talossa aloitettiin kipsiväliseinätyöt tällä viikolla.

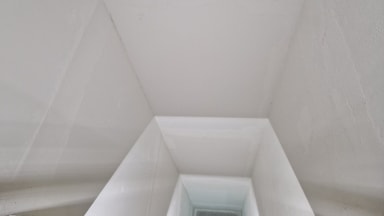

B-talon hissikuilu maalattiin tällä viikolla. Hissiasennus on myös aloitettu.

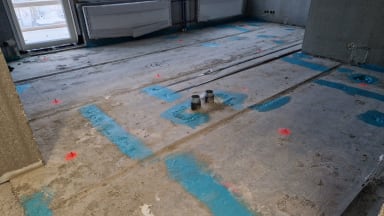

Tänään pumpataan B-talon seuraavien kerrosten plaanot. Kuvassa plaanovalmistelut käynnissä.
Käynnissä olevat työvaiheet:
- A-talo LVIS-työt
- A-talo vesikattotyöt
- A-talo väliseinätyöt
- A-talo etuputsityöt
- A-talo tasoite- ja maalaustyöt
- B-talo vesikattotyöt
- B-talo LVIS-työt
- B-talo plaano
- B-talo väliseinätyöt
- Maanrakennustyöt
Alkavat työvaiheet:
- A-talo KPH vedeneristys ja laatoitus
- A-talo kalusteasennus
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus 14.2.2024
- Tulos 97,31%
TR-mittaus Svanströminkuja
Viimeisin TR-mittaus 15.2.2024
-
- Tulos 96,66%
Työmaiden aikataulut
