Viikkotiedote 8/2024
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:

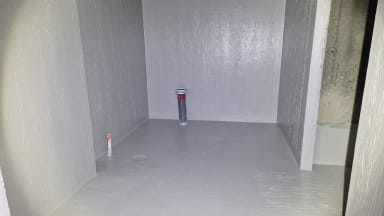

A-talossa on aloitettu kylpyhuoneiden vedeneristystyöt.

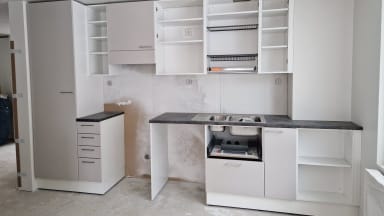

A-talossa kalusteasennustyöt käynnissä.

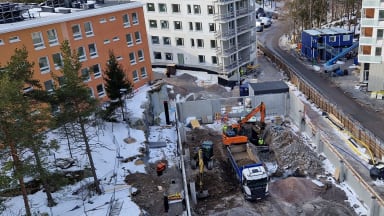

Autohallin maanrakennustyöt käynnissä.
A-talon 8.kerroksesta näkymät merelle. Kuvassa oikealla Gunillanpuiston B-talo.
Käynnissä olevat työvaiheet:
- B-talo LVIS-työt
- B-talo KPH vedeneristys ja laatoitus
- B-talo saunojen ja pesuhuoneiden puutyöt
- B-talo oviasennus
- B-talo listoitus
- B-talo akustiset alakatot ja desibelialakatot
- A-talo LVIS-työt
- A-talo vesikattotyöt

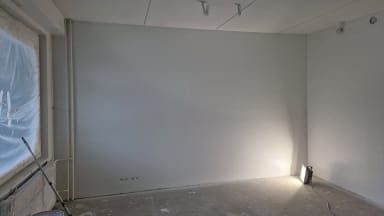

- A-talo tasoite- ja maalaustyöt
- A-talo kalusteasennus
- A-talo KPH vedeneristys ja laatoitus
- Autohallin täyttö- ja viemäröintityöt
- Maanrakennustyöt
Alkavat työvaiheet:
- B-talo kodinkoneasennus
- A-talo laminaattiasennus
Svanströminkuja:
B-talossa maalaustyöt käynnissä 3.kerroksessa.

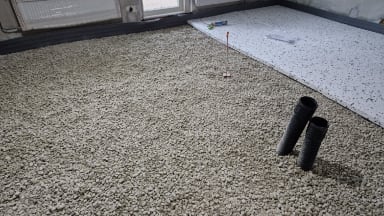

B-talon väestönsuojan päällisiin tiloihin puhallettiin tällä viikolla vaahtolasi. Tänään päälle valetaan pintabetonilattia.
Käynnissä olevat työvaiheet:
- A-talo LVIS-työt
- A-talo vesikattotyöt
- A-talo väliseinätyöt
- A-talo etuputsityöt
- A-talo tasoite- ja maalaustyöt
- A-talo KPH tasoitustyöt
- B-talo vesikattotyöt
- B-talo LVIS-työt
- B-talo väliseinätyöt
- Maanrakennustyöt
Alkavat työvaiheet:
- A-talo KPH vedeneristys ja laatoitus
- A-talo kalusteasennus
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus 22.2.2024
- Tulos 97,51%
TR-mittaus Svanströminkuja
Viimeisin TR-mittaus 22.2.2024
- Tulos 98,61%

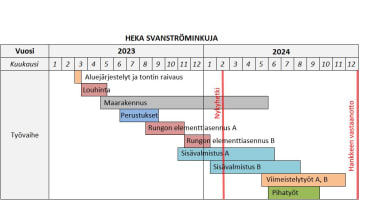

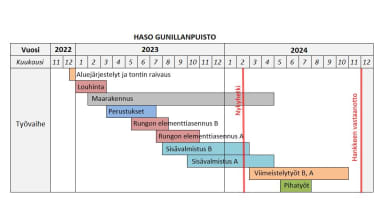

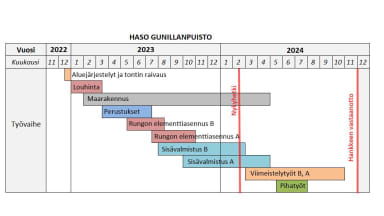

Työmaiden aikataulut
Hyvää viikonloppua!
