Viikkotiedote 9/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Työmaakopit asennetaan viikolla 10.
Gunillanpuisto:
Gunillanpuiston työmaalla on tällä viikolla alkanut maalämpökaivojen poraustyöt.

Käynnissä olevat työvaiheet:
- Louhintatyöt
- Maalämpökaivojen poraustyöt
Alkavat työvaiheet:
- Ulkopuoliset KVV-asennukset vko 11
Svanströminkuja:
Viime keskiviikkona aidattiin Svanströminkujan työmaa-alue sekä pystytettiin työmaakyltti.

Työmaa-alueelle / läpikulku ulkopuolisilta kielletty. Pahoittelemme tästä aiheutuvaa häiriötä.
Käynnissä olevat työvaiheet:

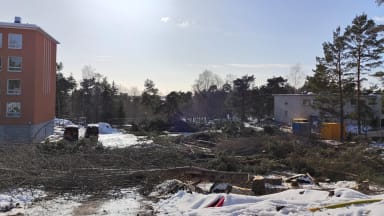

- Puiden kaato

Alkavat työvaiheet:
- Pintamaan poisto vko 10
- Louhintatöiden aloitus vko 11
MVR-mittaus (Gunillanpuisto)
Viimeisin MVR-mittaus (ulkoinen): 2.3.2023
- Tulos 93,88 %

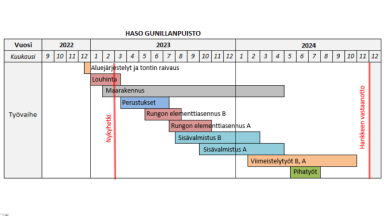

Työmaiden aikataulut:

Hyvää alkanutta maaliskuuta!
