Viikkotiedote 9/2024
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:

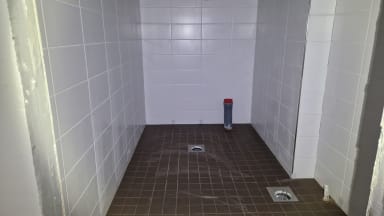

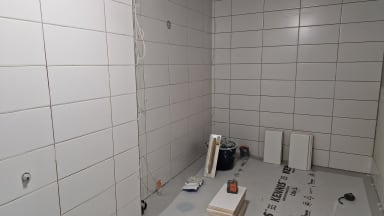

A-talossa on aloitettu kylpyhuoneiden laatoitustyöt.

B-talon porrashuoneissa akustisten alakattojen runkoja on lähdetty tekemään.
Käynnissä olevat työvaiheet:

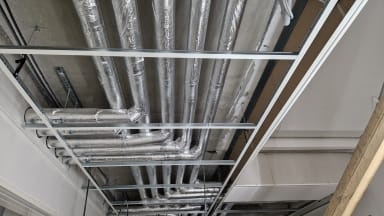

- B-talo LVIS-työt
- B-talo saunojen ja pesuhuoneiden puutyöt
- B-talo oviasennus
- B-talo listoitus
- B-talo akustiset alakatot ja desibelialakatot
- A-talo LVIS-työt
- A-talo vesikattotyöt
- A-talo tasoite- ja maalaustyöt
- A-talo kalusteasennus
- A-talo KPH vedeneristys ja laatoitus
- Autohallin täyttö- ja viemäröintityöt
- Maanrakennustyöt
Alkavat työvaiheet:
- B-talo kodinkoneasennus
- A-talo laminaattiasennus
Svanströminkuja:

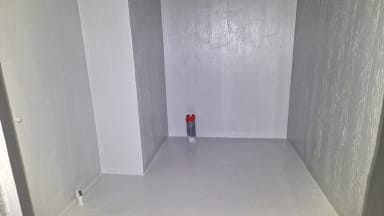

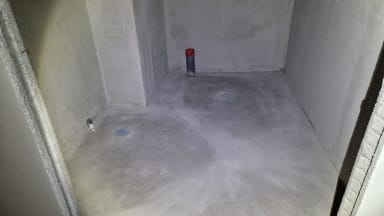

Kylpyhuoneiden pohjatyöt ennen vedeneristystä ja laatoitusta käynnissä.

Myös kylpyhuoneiden vedeneristystyöt on aloitettu tällä viikolla.

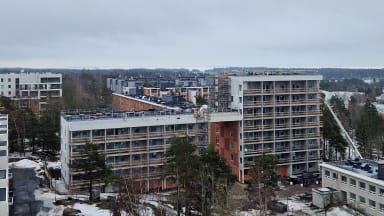

Ylemmässä kuvassa näkyy molemmat Svanströminkujan talot. Korkeampi osa on A-talo (oikealla) ja matalampi B-talo. Talojen välissä komea arkadi.
Käynnissä olevat työvaiheet:
- A-talo LVIS-työt
- A-talo vesikattotyöt
- A-talo väliseinätyöt
- A-talo etuputsityöt
- A-talo tasoite- ja maalaustyöt
- A-talo KPH vedeneristystyöt
- B-talo vesikattotyöt
- B-talo LVIS-työt
- B-talo väliseinätyöt
- Maanrakennustyöt
Alkavat työvaiheet:
- A-talo laatoitus
- A-talo kalusteasennus
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus 29.2.2024
- Tulos 98,76%
TR-mittaus Svanströminkuja
Viimeisin TR-mittaus 22.2.2024
- Tulos 98,61%

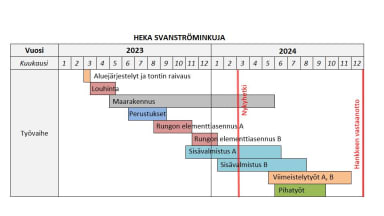

Työmaiden aikataulut


Hyvää viikonloppua!
