Viikkotiedote 10/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiössä on tällä viikolla jatkunut julkisivumuuraukset ja räystäiden viimeistelyt.
B-talossa on jatkunut maalaus- ja tasoitetyöt, kalusteasennukset sekä laatoitustyöt.
A-talossa oli alkuviikolla yleisten tilojen lattiavalut. Hissin asennustyöt on jatkuneet ja kipsiväliseinien asennus alkanut.

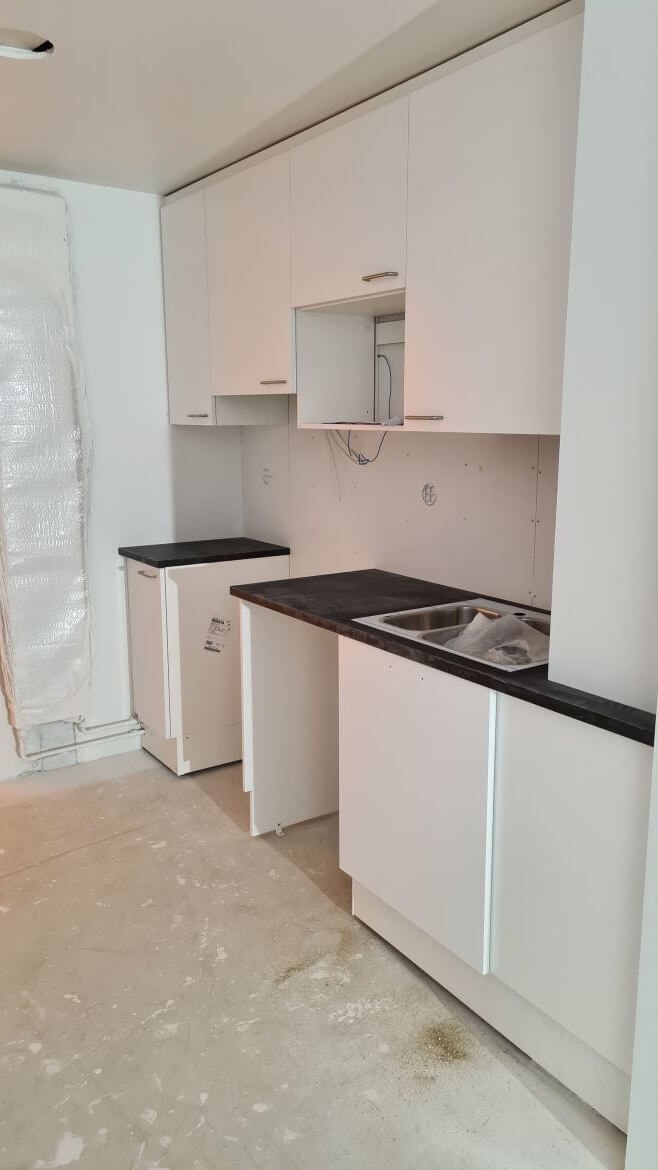

HASO B:n keittiö.

HASO B:n makuuhuone.

HASO B:n yksi kylpyhuoneista.
HEKA-yhtiön C-talon julkisivulla jatkuu muuraus- sekä villoitustyöt. Sisätiloissa on aloitettu seinien tasoitetyöt.
B-talossa väliseinien muuraus on edennyt kuudenteen kerrokseen ja ikkuna- ja oviasennukset ovat alkaneet.
A-talossa on tehty kolmannen kerroksen elementtiasennuksia.

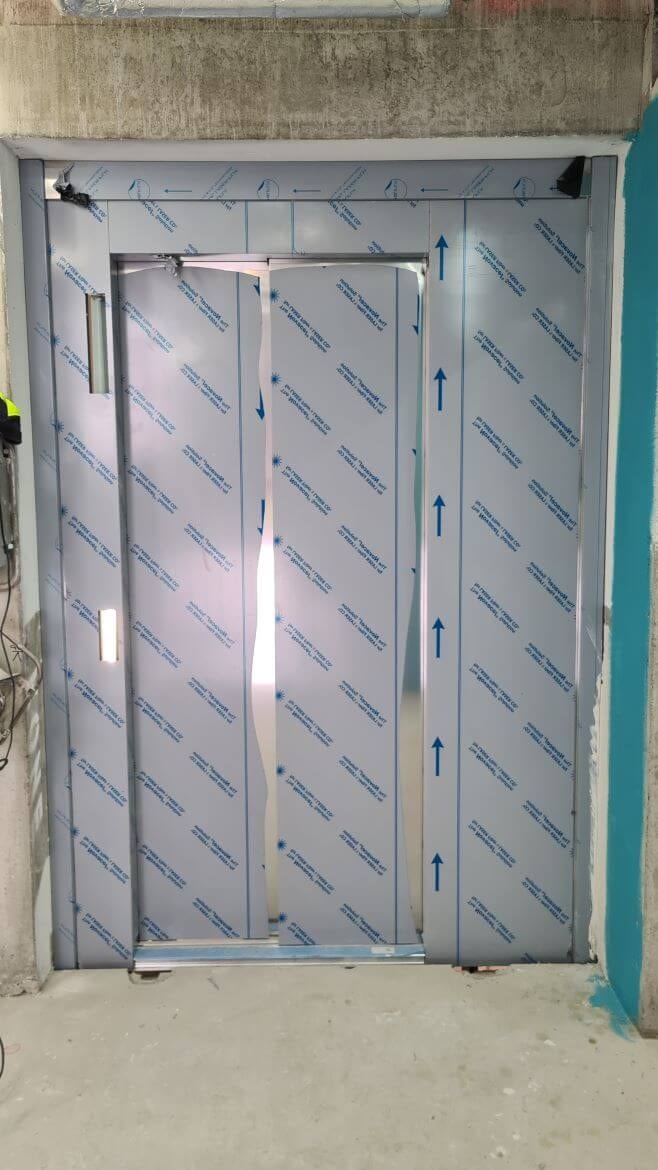

HEKA C-talon hissiasennus.

HEKA A-talon kolmannen kerroksen elementit asennettu.

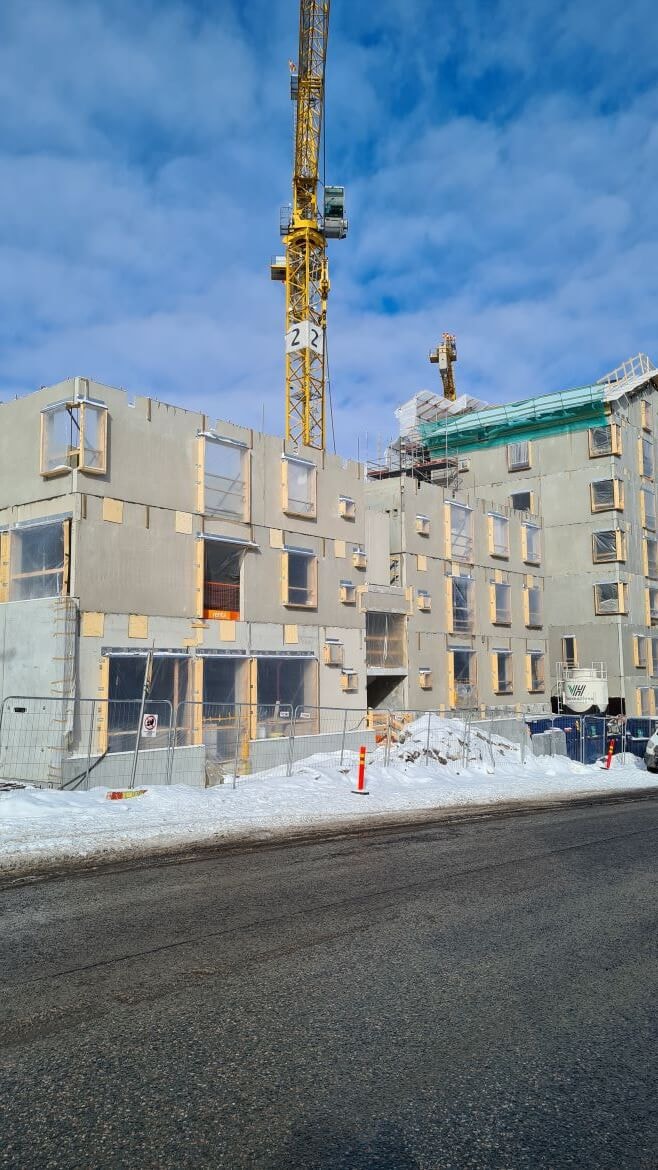

HEKA A-talo torninosturista kuvattuna.
HITAS-yhtiön A-talossa on kuudennen kerroksen katto valettu ja väliseinämuuraukset alkaneet.
B-talossa on aloitettu holvilaudoitus.

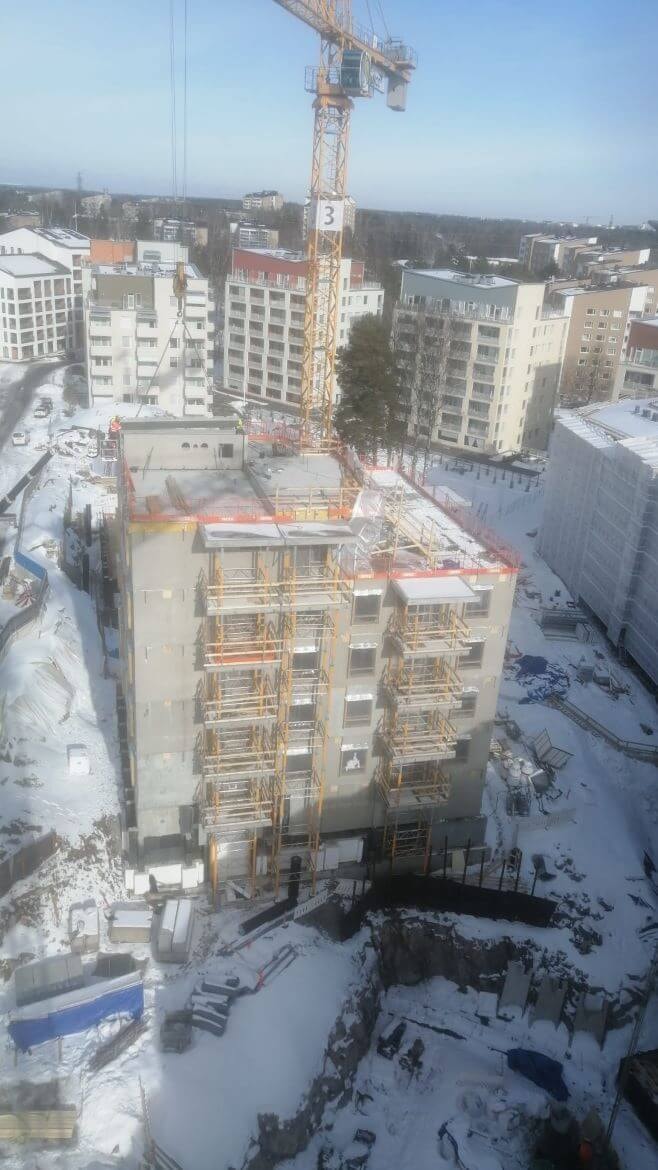

HITAS A-talo torninosturista kuvattuna.

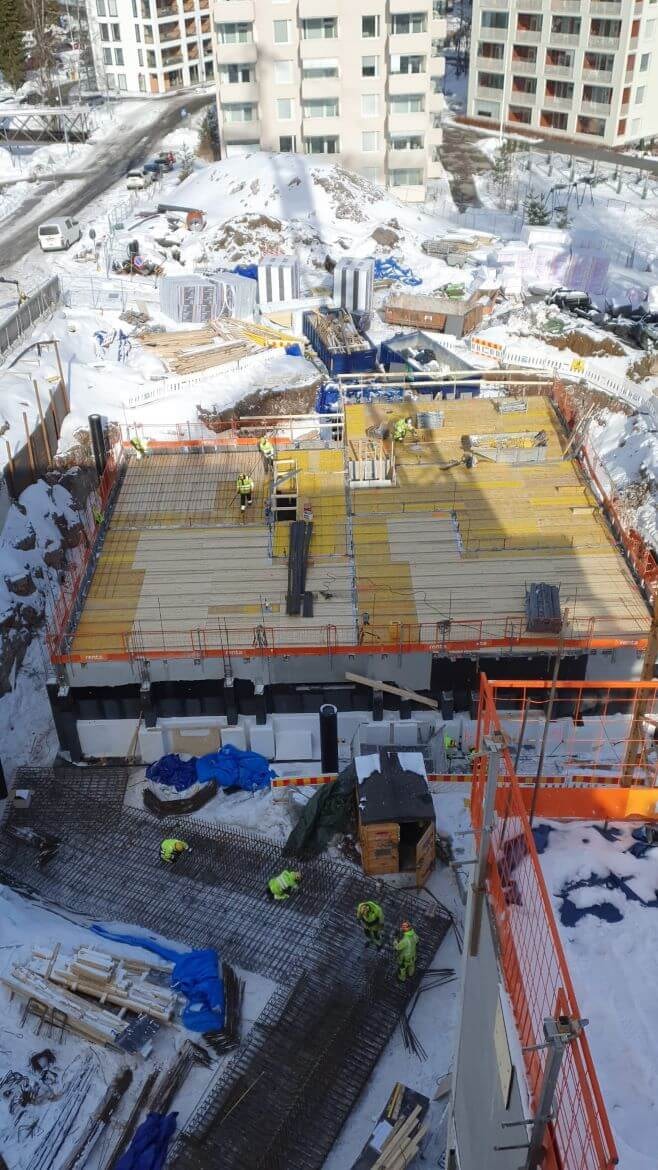

HITAS B-talon holvilaudoitusta.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 9.3.2022
- HASO - 97,27%
- HEKA - 96,36 %
- HITAS - 98,74 %
Aikataulu

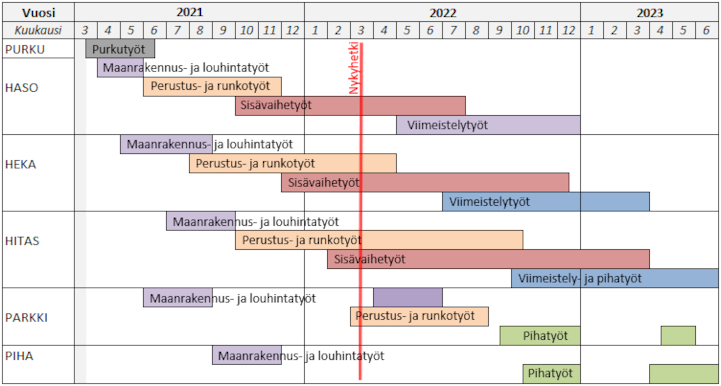

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
