Viikkotiedote 12/21

HATT Herttoniemen työmaan kuulumiset

HATT Herttoniemen työmaan ensimmäinen täysi työviikko on nyt melkein saatu päätökseen. Työt on saatu hyvin käyntiin ja työmaalla on alkanut tapahtua.

Työt on aloitettu tontilla raivaamalla alueen puustoa ja suojaamalla säilytettäviä puita. Vanhan kirjaston sisällä purkutyöt ovat myös hyvässä vauhdissa ja työmaalle on vedetty työmaa-aikainen sähkö.

Seuraavana työvaiheena tontilla alkavat maanrakennustyöt, johon kuuluu muun muassa pintamaiden ja kantojen poistoja. Purkutyöt jatkuvat vielä rakennuksen sisällä.

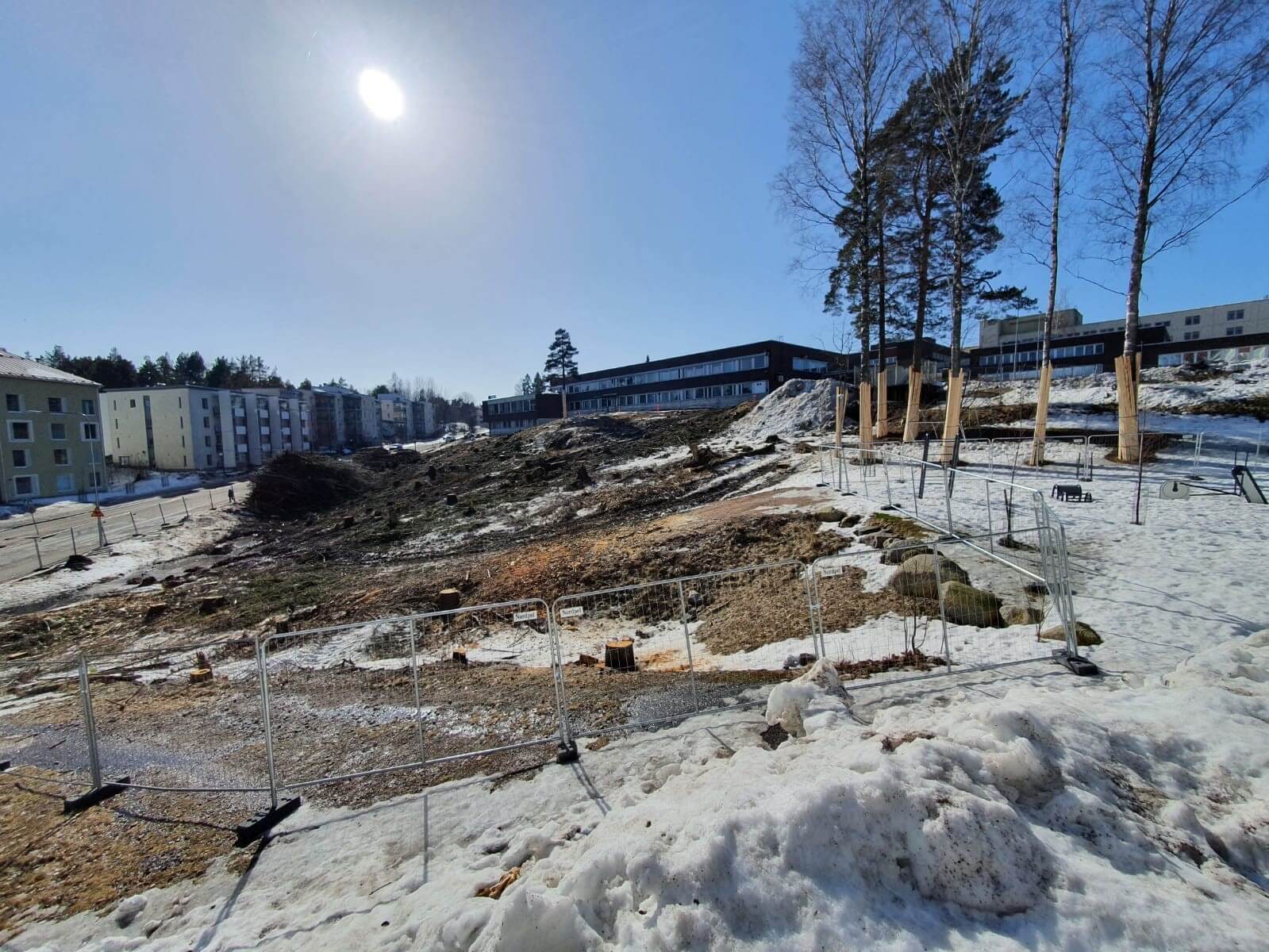

kuva herttoniemi

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla työturvallisuusmittauksilla. Maanrakennusvaiheessa käytetään MVR-mittausta ja rakennusvaiheessa TR-mittausta, joka suoritetaan työmaalla viikoittain. Työturvallisuusmittaukset arvioivat työmaan työolosuhteita ja työturvallisuuden hallintaa sekä sen kehitystä.

Viimeisimmät mittaukset:

  • MVR-mittaus 19.3.2021, tulos 100%
  • MVR-mittaus 26.3.2021, tulos 96,3%

Aikataulu

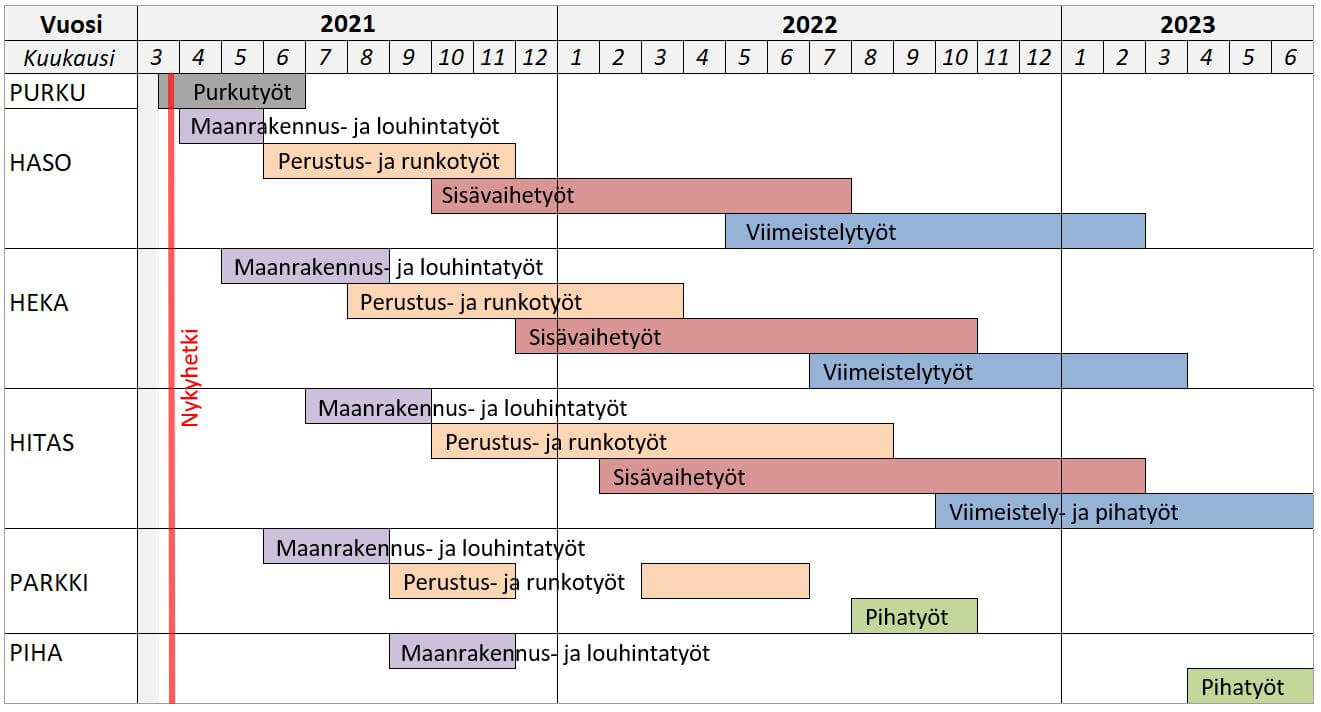

aikataulu vk 12

Yllä olevassa kuvassa on esitetty hankkeen aikataulua. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin. Yhtiöitä ovat:

  • HASO = Helsingin Asumisoikeus Oy Kettutie
  • HEKA = HEKA Herttoniemi Kettutie 8
  • HITAS = Asunto Oy Helsingin Siili

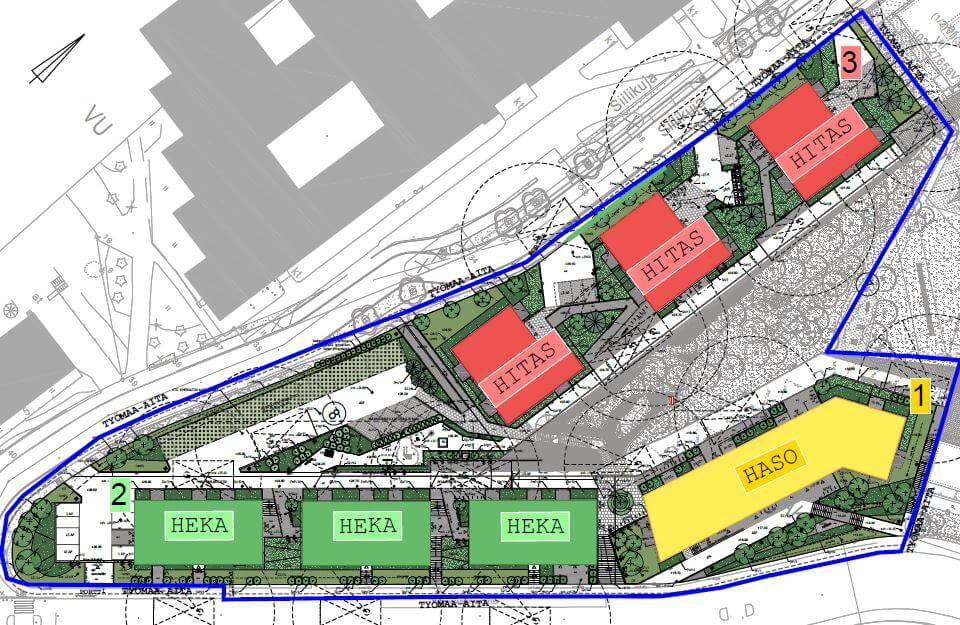

HEKAHASOHITAS
