Viikkotiedote 12/22

HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.

HATT Herttoniemen työmaan kuulumiset

Terveisiä HATT Herttoniemen työmaalta!

Vko12 tornista

HASO-yhtiössä on tällä viikolla jatkunut julkisivumuuraukset ja katon peltityöt.
B-talossa maalaus- ja tasoitetyöt etenee viidennessä kerroksessa, kalusteasennus kolmannessa kerroksessa ja laatoitustyöt neljännessä kerroksessa. Parketit saapuivat alkuviikolla, loppuviikko on tehty valmistelevia töitä ja asennus alkaa ensi viikolla.
A-talossa väliseinien asennustyöt ovat jatkuneet ja hissin asennus on tarkastusta vaille valmis.

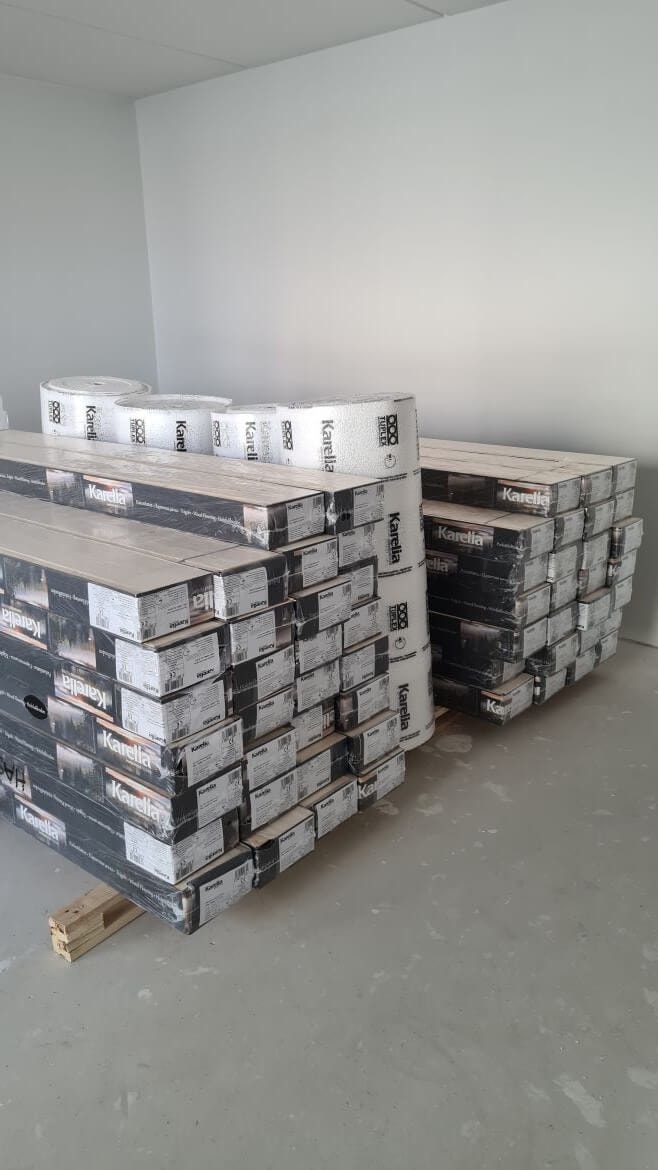

Vko12 HASOB parketit

Parkettikuorma saapui HASO B-taloon.

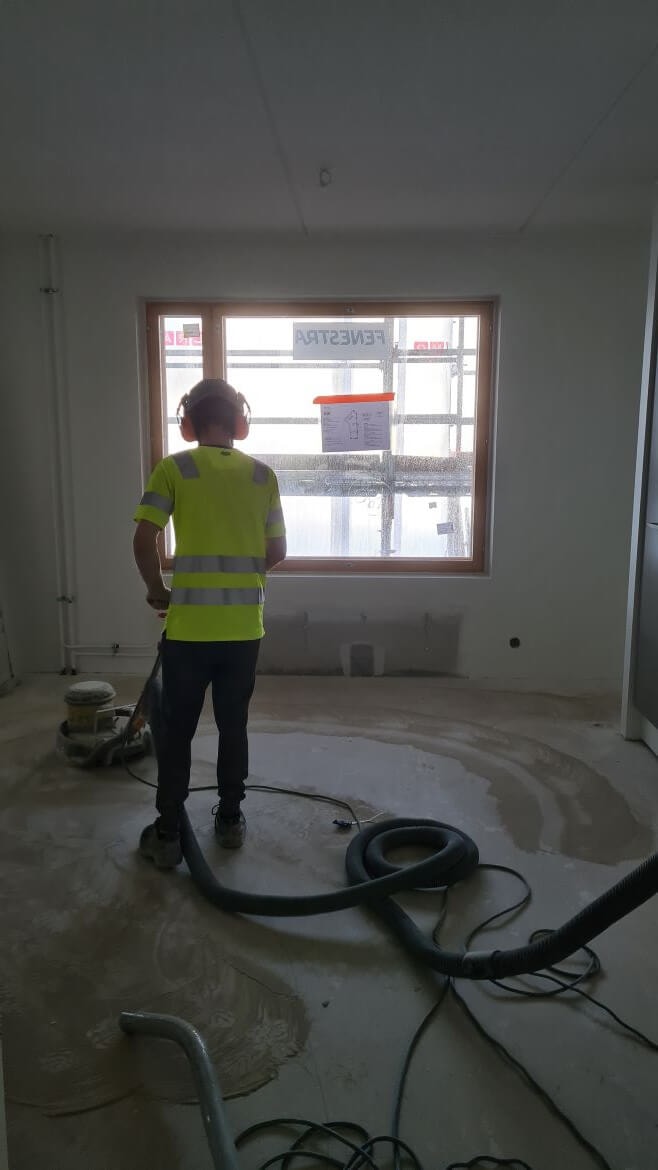

Vko12 HASOB lattian hionta

Lattian hionta ennen parkettien asennusta.

Vko12 HASOB yleinen

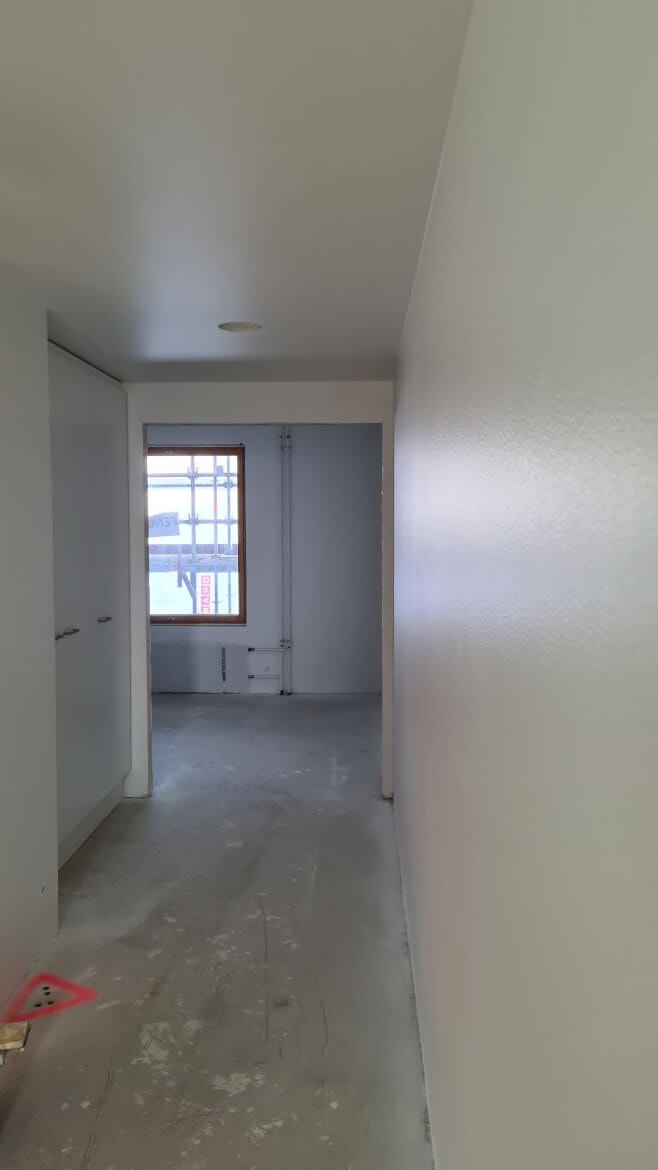

HASO B

HEKA-yhtiön C-talon julkisivulla jatkuu muuraus- ja villoitustyöt sekä parvekekaide-elementtien asennus on alkanut. Sisätiloissa seinien tasoitetyöt etenee kolmannessa kerroksessa ja maalaustyöt toisessa kerroksessa. Saunaosastolla on aloitettu väliseinämuuraus.
B-talossa on tehty huoneistojen viimeisiä väliseinämuurauksia.
A-talossa on tehty viidennen kerroksen elementti- ja väliseinäasennuksia.

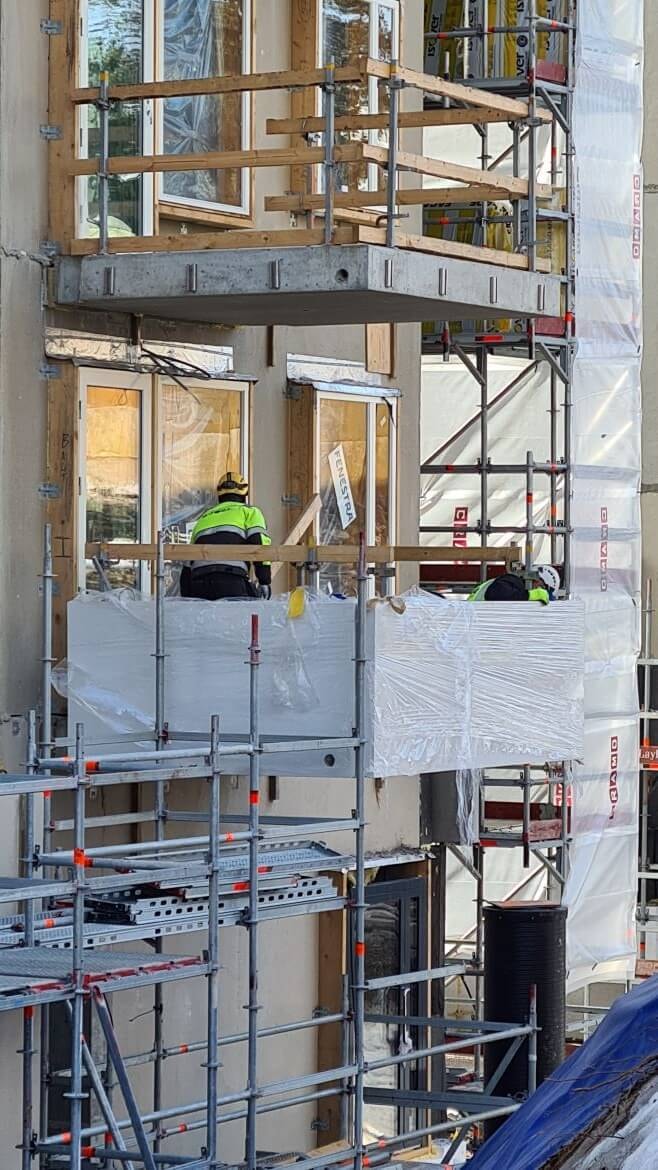

Vko12 HEKAC parvekeasennus

HEKA C-talon parvekekaide-elementtien asennusta.

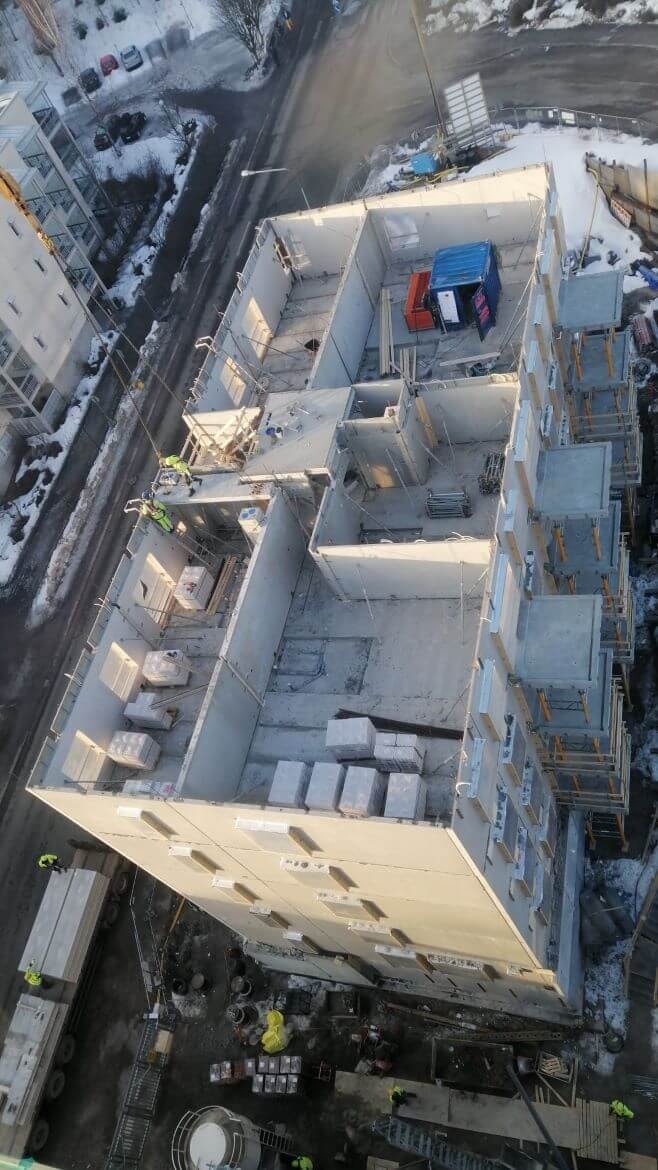

Vko12 HEKAA tornista

HEKA A-talo torninosturista kuvattuna.

HITAS-yhtiön A-talossa väliseinämuuraus on edennyt toiseen kerrokseen ja
B-talossa on tehty väliseinien elementtiasennuksia ja ensi viikolla on ensimmäisen kerroksen holvivalu.

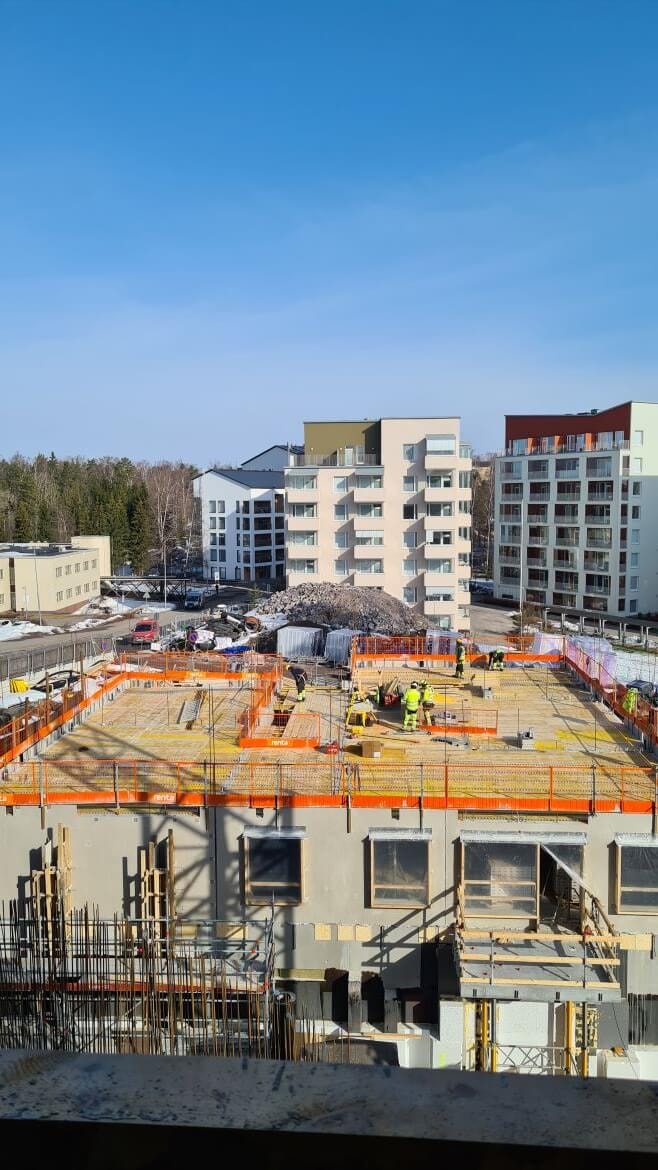

Vko12 HITASA

 HITAS A-talo

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 24.3.2022

  • HASO - 96,05%
  • HEKA -  93,06 %
  • HITAS - 98,17 %

Aikataulu

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

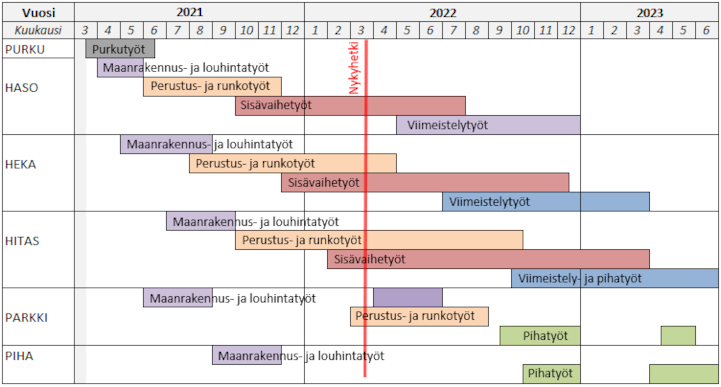

Aikataulu vko12


Aikataulu esitetään yhtiöittäin:

  • HASO = Helsingin Asumisoikeus Oy Kettutie
  • HEKA = HEKA Herttoniemi Kettutie 8
  • HITAS = Asunto Oy Helsingin Siili
