Viikkotiedote 13/21
HATT Herttoniemen työmaan kuulumiset

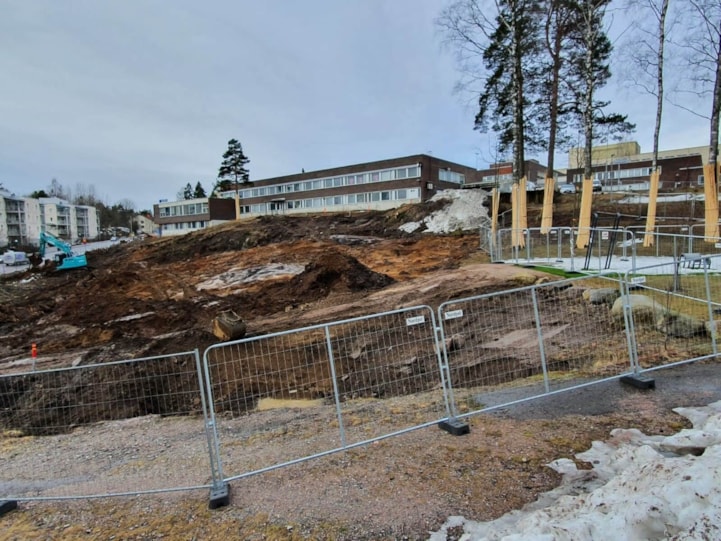

Tällä viikolla HATT Herttoniemen työmaalla on jatkettu vanhan kirjaston sisäpurkua ja ulkona tontilla on tehty maanrakennusvaiheen valmistelevia töitä, kuten poistettu kantoja ja pintamaita, sekä viety kaadetut puut pois työmaalta.
Ensi viikolla aloitetaan vanhan kirjaston ensimmäisen osan massiivipurkua, eli purkutyöt siirtyvät nyt myös rakennuksen ulkopuolelle. Kirjaston toisessa päädyssä jatketaan sisäpurkua. Maanrakennustyöt jatkuvat ulkona myös seuraavalla viikolla.

Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla työturvallisuusmittauksilla. Maanrakennusvaiheessa käytetään MVR-mittausta ja rakennusvaiheessa TR-mittausta, joka suoritetaan työmaalla viikoittain. Työturvallisuusmittaukset arvioivat työmaan työolosuhteita ja työturvallisuuden hallintaa sekä sen kehitystä.
Viimeisimmän mittauksen tulos:
- MVR-mittaus 31.3.2021, tulos 97,62%
Aikataulu

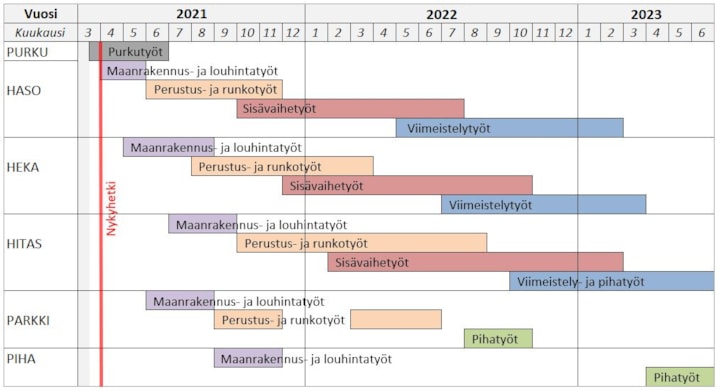

Yllä olevassa kuvassa on esitetty hankkeen aikataulua. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin. Yhtiöitä ovat:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
