Viikkotiedote 13/22

HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.

HATT Herttoniemen työmaan kuulumiset

Terveisiä HATT Herttoniemen työmaalta!

HASO-yhtiössä on tällä viikolla jatkunut julkisivumuuraukset ja katon peltityöt. Kettutien puoleiselta julkisivulta on aloitettu telineiden purku.
B-talossa maalaustyöt etenee viidennessä kerroksessa, kalusteasennus neljännessä kerroksessa ja laatoitustyöt neljännessä kerroksessa. Ensimmäisen huoneiston parketit on asennettu.
A-talossa väliseinien 1.puoli etenee viidennessä kerroksessa ja väliseinien tuplaus alkanut ensimmäisessä kerroksessa.

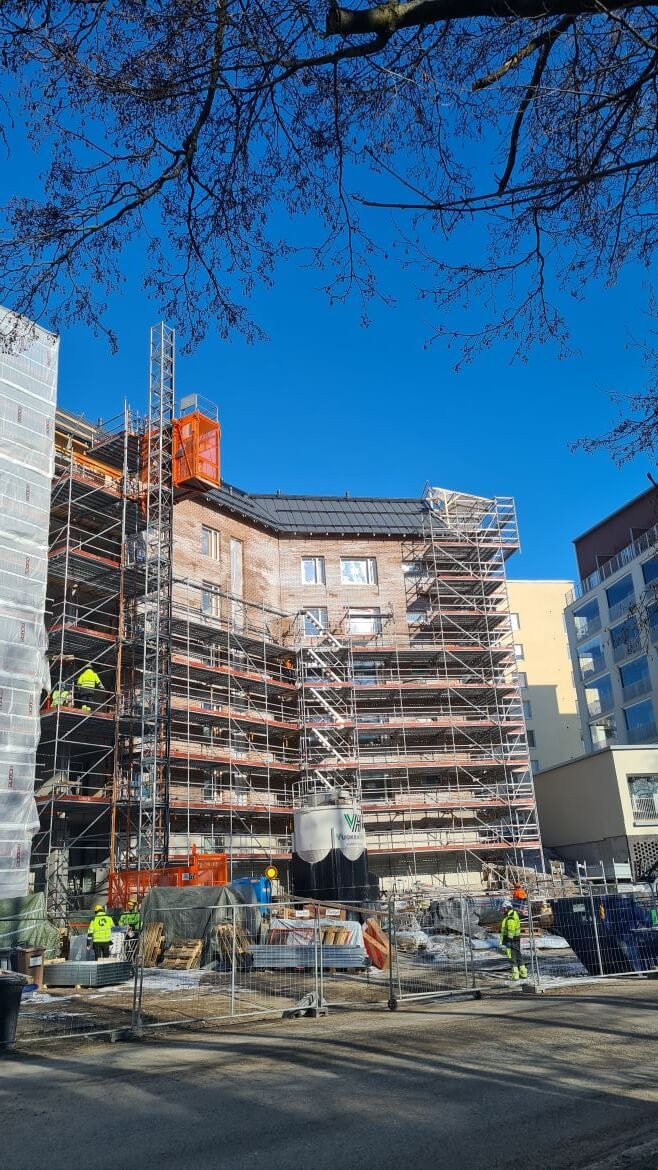

Vko13 HASO julkisivu

HASOn julkisivua Kettutieltä kuvattuna

Vko13 HASO B parketti

HASO B-talossa alkoi parkettiasennus

Vko13 HASO A hissi

HASO A-talon hissi otetaan käyttöön ensi viikolla

HEKA-yhtiön C-talon julkisivulla jatkuu muuraus- ja villoitustyöt sekä parvekekaide-elementtien asennus on jatkunut. Sisätiloissa seinien tasoitetyöt etenee neljännessa kerroksessa ja maalaustyöt kolmannessa kerroksessa.
B-talossa on tehty lattiavaluvalmisteluja.
A-talossa on tehty kuudennen kerroksen elementti- ja väliseinäasennuksia. Torstaina asennettiin ontelolaatat.

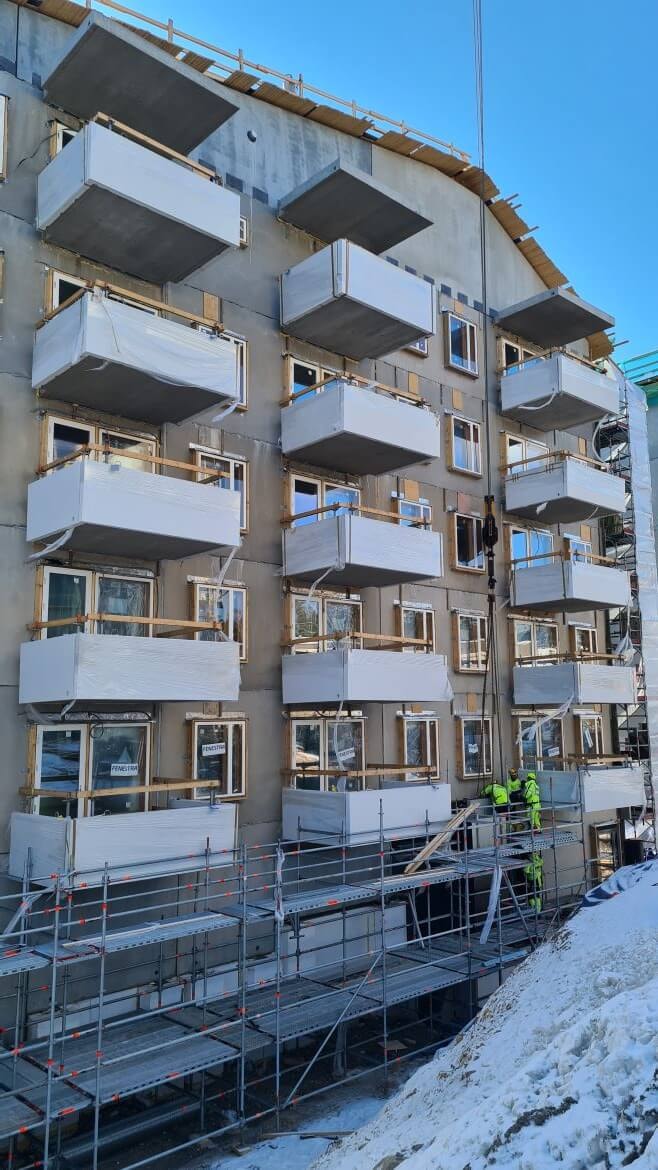

Vko13 HEKA C parveke-elementit

HEKA C-talon parvekekaide-elementtien asennus edennyt

Vko13 HEKA C sauna

HEKA C-talon talosauna

Vko13 HEKA C

HEKA C-talon maalaustyöt

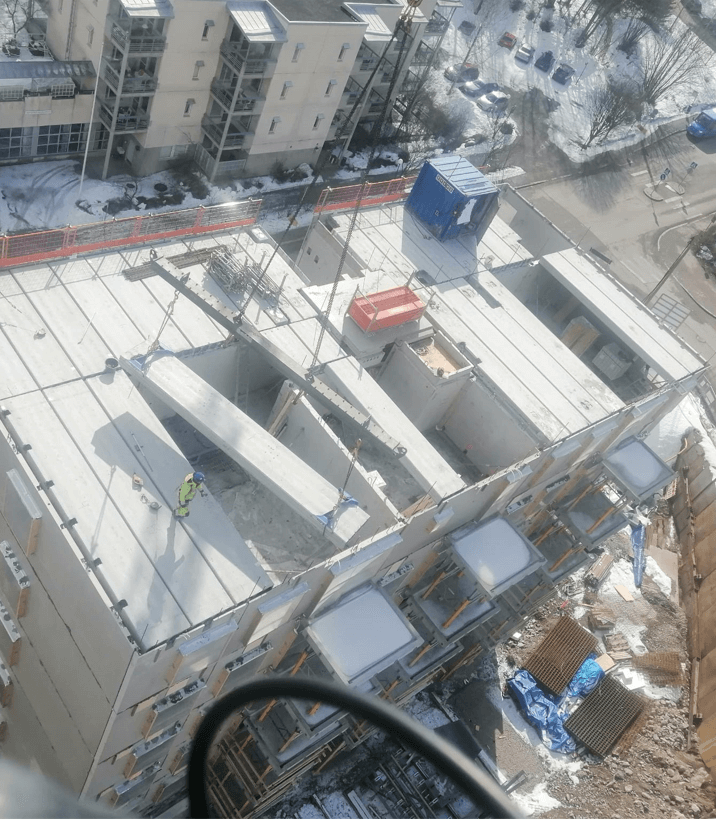

Vko13 HEKA A

HEKA A-talon ontelolaattojen asennus

HITAS-yhtiön A-talossa väliseinämuuraus on edennyt kolmanteen kerrokseen ja ikkuna-asennukset alkaneet.
B-talossa on valettu ensimmäisen kerroksen holvi.

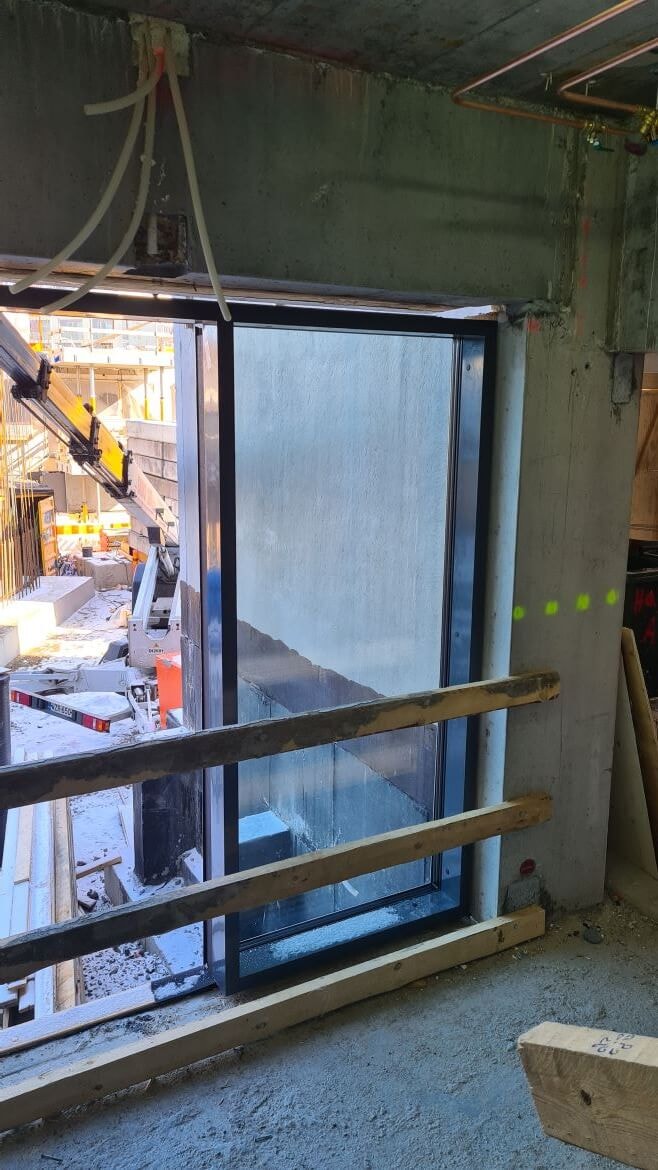

Vko13 HITAS A ikkunat

 HITAS A-talon ikkuna-asennuksia

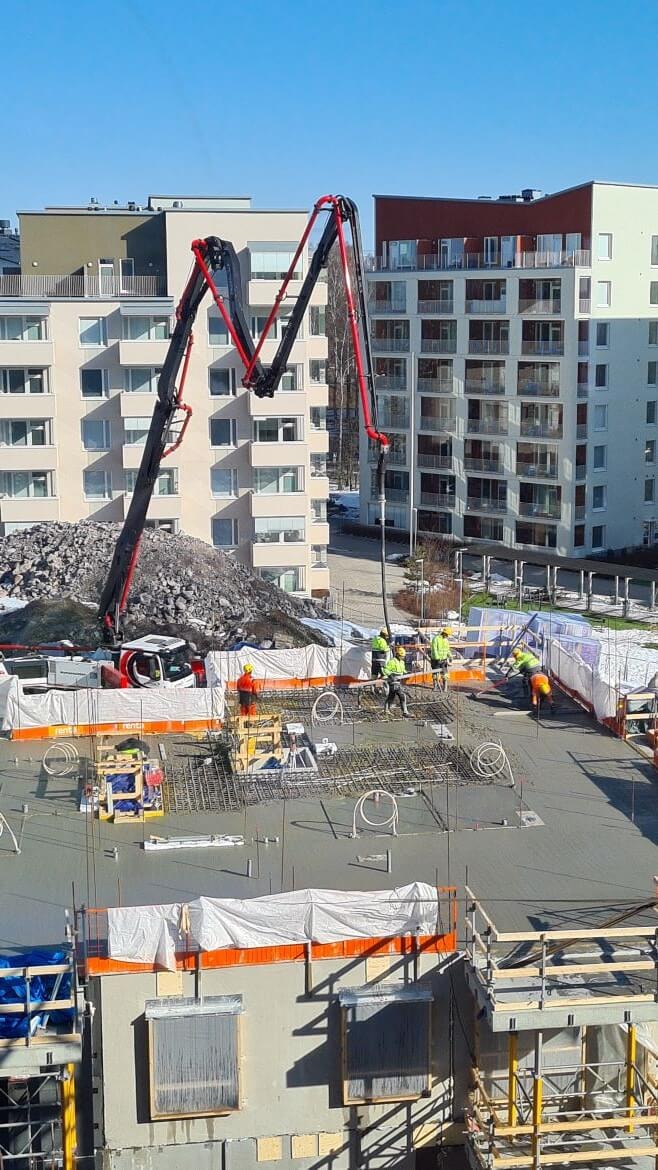

Vko13 HITAS B holvivalu

HITAS B-talon ensimmäisen kerroksen holvivalu

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 31.3.2022

  • HASO - 98,79%
  • HEKA -  97,69 %
  • HITAS - 98,59 %

Aikataulu

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

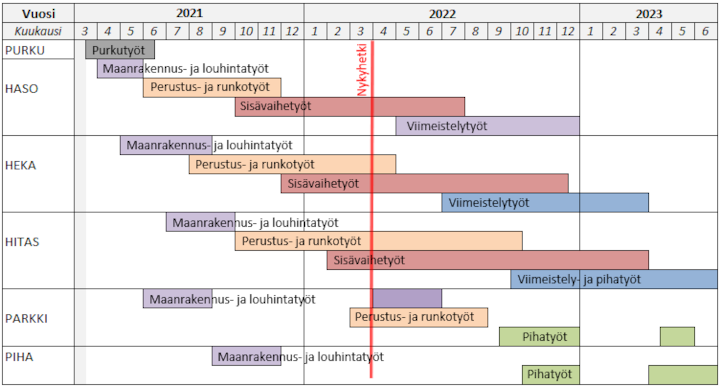

Vko13 aikataulu

Aikataulu esitetään yhtiöittäin:

  • HASO = Helsingin Asumisoikeus Oy Kettutie
  • HEKA = HEKA Herttoniemi Kettutie 8
  • HITAS = Asunto Oy Helsingin Siili
