Viikkotiedote 14/21

HATT Herttoniemen työmaan kuulumiset

Tällä viikolla HATT Herttoniemen työmaalla on päästy aloittamaan vanhan kirjaston massiivipurkua. Massiivipurkutyöt on aloitettu rakennuksen länsipäädystä ja samaan aikaan rakennuksen sisäpurkutyöt etenevät rakennuksen itäpäädyssä.

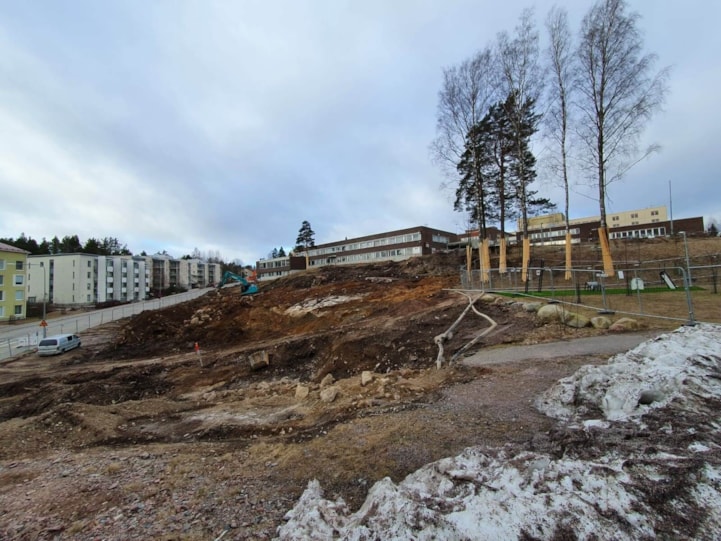

Tontilla on myös jatkettu maanrakennustöitä, kuten edellisellä viikolla. Alla olevasta kuvasta voidaankin jo nähdä, että maamassoja on jo saatu poistettua alta pilkottavaan kallioon asti. Tämä tarkoittaa sitä, että seuraavana työvaiheena työmaalla aloitetaan louhintatyöt.

Louhintatyöt aloitetaan työmaalla viikolla 17 ja ne kestävät arviolta syyskuulle 2021 asti. Louhintoja ei tulla tekemään yleisinä juhlapäivinä tai viikonloppuisin. Louhintoja varten alueella on suoritettu kiinteistökatselmuksia ja alueelle on asennettu tärinämittareita. Kaikki lähialueen toiminnot on pyritty ottamaan mahdollisimman hyvin huomioon töiden aikana!

kuva vk 14

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla työturvallisuusmittauksilla. Maanrakennusvaiheessa käytetään MVR-mittausta ja rakennusvaiheessa TR-mittausta, joka suoritetaan työmaalla viikoittain. Työturvallisuusmittaukset arvioivat työmaan työolosuhteita ja työturvallisuuden hallintaa sekä sen kehitystä.

Viimeisimmän mittauksen tulos:

  • MVR-mittaus 9.4.2021, tulos 98,04 %

Aikataulu

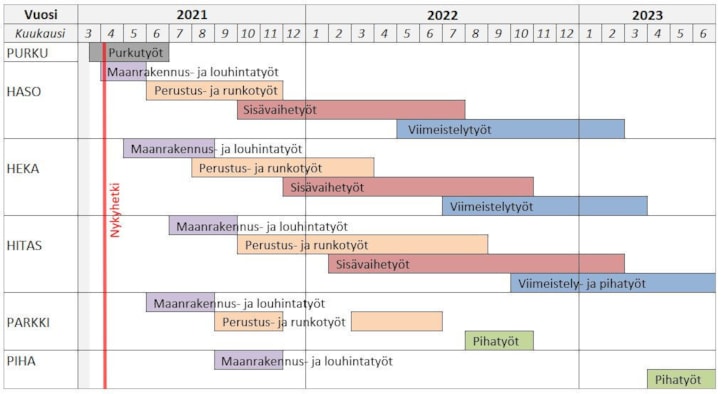

Yllä olevassa kuvassa on esitetty hankkeen aikataulua. Punainen pystyviiva merkitsee nykyhetkeä.

aikataulu vk 14

Aikataulu esitetään yhtiöittäin. Yhtiöitä ovat:

  • HASO = Helsingin Asumisoikeus Oy Kettutie
  • HEKA = HEKA Herttoniemi Kettutie 8
  • HITAS = Asunto Oy Helsingin Siili
