Viikkotiedote 14/22

HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.

HATT Herttoniemen työmaan kuulumiset

Terveisiä HATT Herttoniemen työmaalta!

HASO-yhtiössä on tällä viikolla jatkunut julkisivumuuraukset, katon peltityöt ja telineiden purku. Porraskäytävien luiskat valettiin alkuviikosta.
B-talon porrashuoneissa on aloitettu tasoitus- ja maalaustyöt, kalusteasennus on edennyt viidenteen kerrokseen, laatoitustyöt jatkuneet neljännessä kerroksessa ja parkettiasennus toisessa kerroksessa.
A-talossa väliseinien tuplaus on jatkunut ja tasoitetyöt aloitettu.

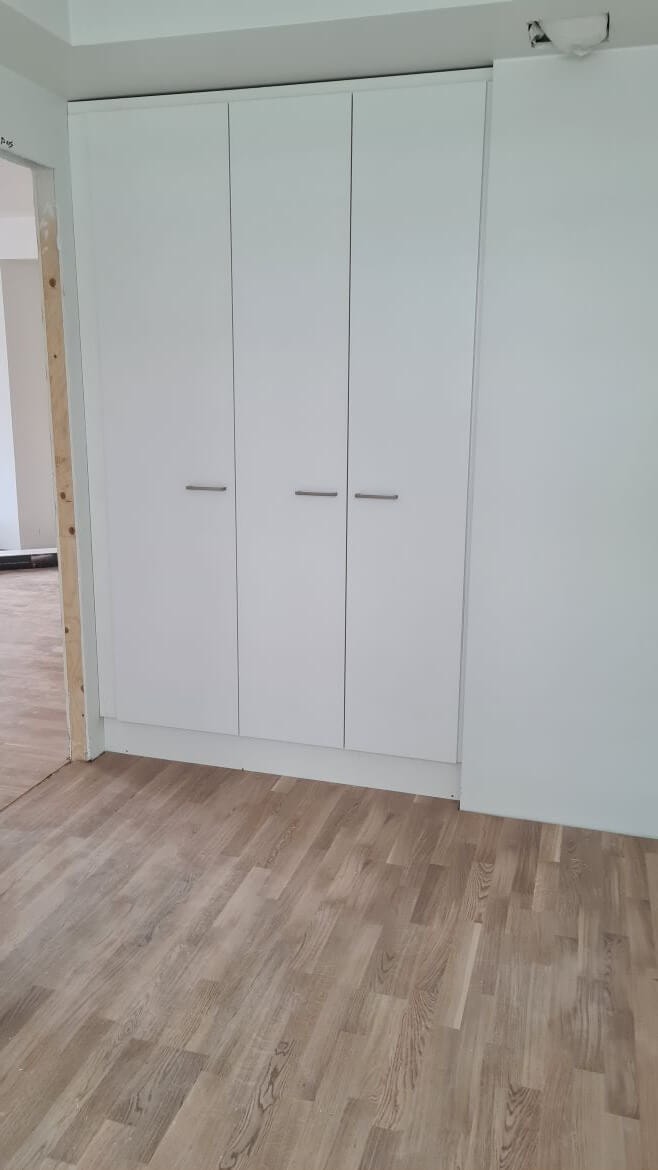

Vko14 HASO B

HASO B-talo.

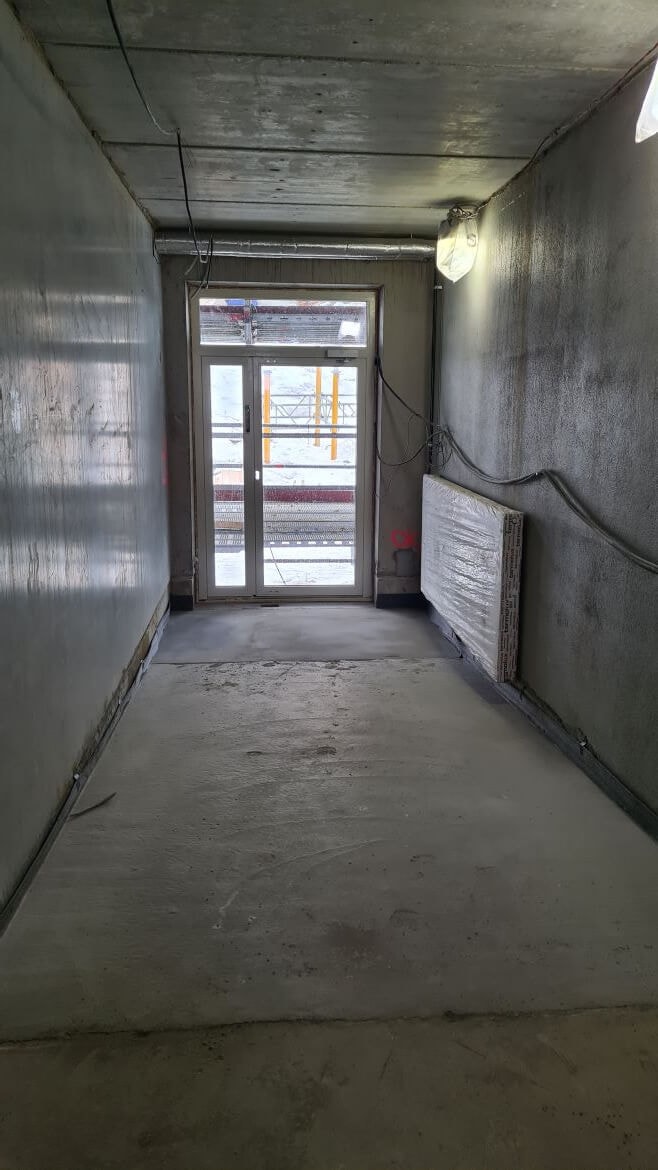

Vko14 HASO rappukäytävä

HASOn porraskäytävien luiskat valettu.

HEKA-yhtiön B ja C-talon julkisivulla jatkuu muuraus- ja villoitustyöt sekä kattotyöt.
C-talon sisätiloissa seinien tasoitetyöt etenee neljännessa kerroksessa ja maalaustyöt kolmannessa kerroksessa. Kylpyhuoneiden vesieristys on alkanut.
B-talossa on tehty lattiavaluja.
A-talossa on tehty kuudennen kerroksen elementtiasennuksen viimeistelyjä.

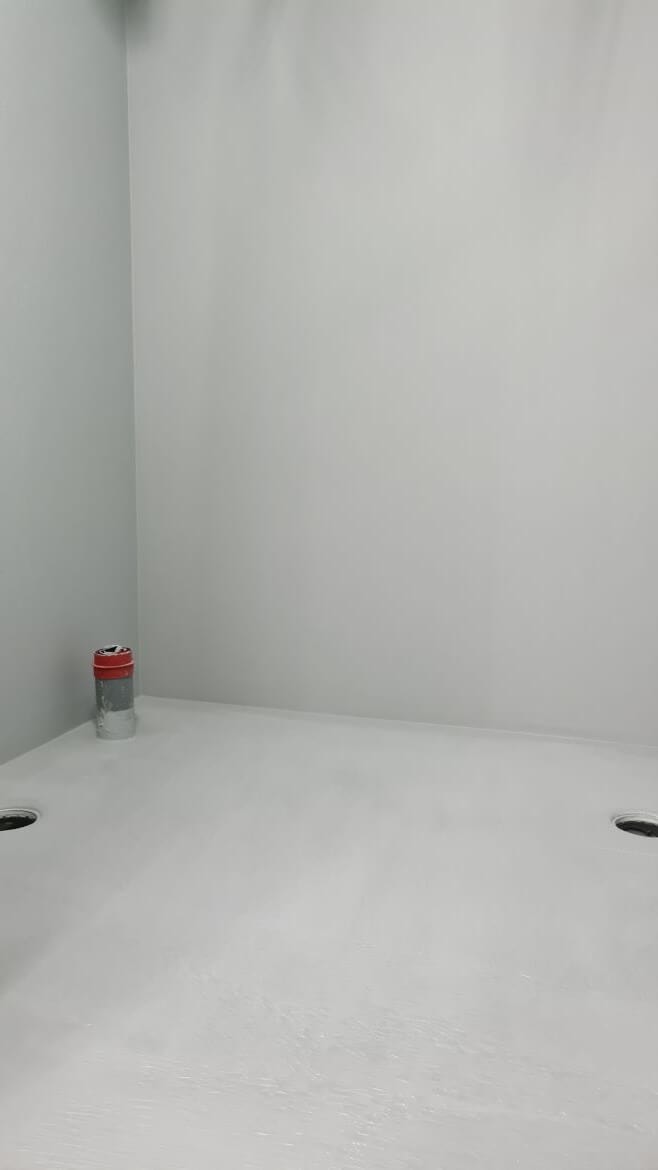

Vko14 HEKA C vesieriste

HEKA C-talon ensimmäiset kylpyhuoneet vesieristetty.

Vko14 nosturista HEKA A

HEKA A-talo torninosturista kuvattuna.

HITAS-yhtiön A-talossa väliseinämuuraus on jatkunut kolmannessa kerroksessa ja ikkuna-asennustyöt jatkuneet.
B-talossa on tehty valmisteluja ensi viikon toisen kerroksen holvivalua varten.
C-talon anturapohjatyöt ovat alkaneet.

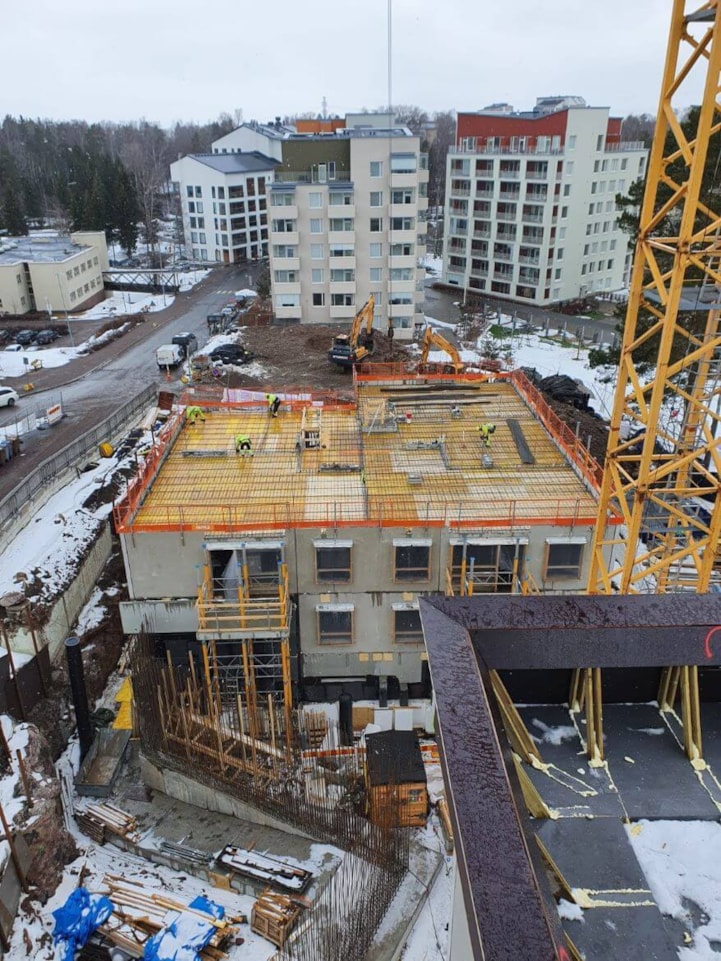

Vko14 HITASB

HITAS B

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 7.4.2022

  • HASO - 96,60%
  • HEKA - 97,69%
  • HITAS - 94,33 %

Aikataulu

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Vko13 aikataulu

Aikataulu esitetään yhtiöittäin:

  • HASO = Helsingin Asumisoikeus Oy Kettutie
  • HEKA = HEKA Herttoniemi Kettutie 8
  • HITAS = Asunto Oy Helsingin Siili
