Viikkotiedote 15/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiössä on tällä viikolla jatkunut julkisivumuuraukset ja telineiden purku. Katon peltityöt valmistui ja ilmanvaihtokoneiden asennus alkoi.

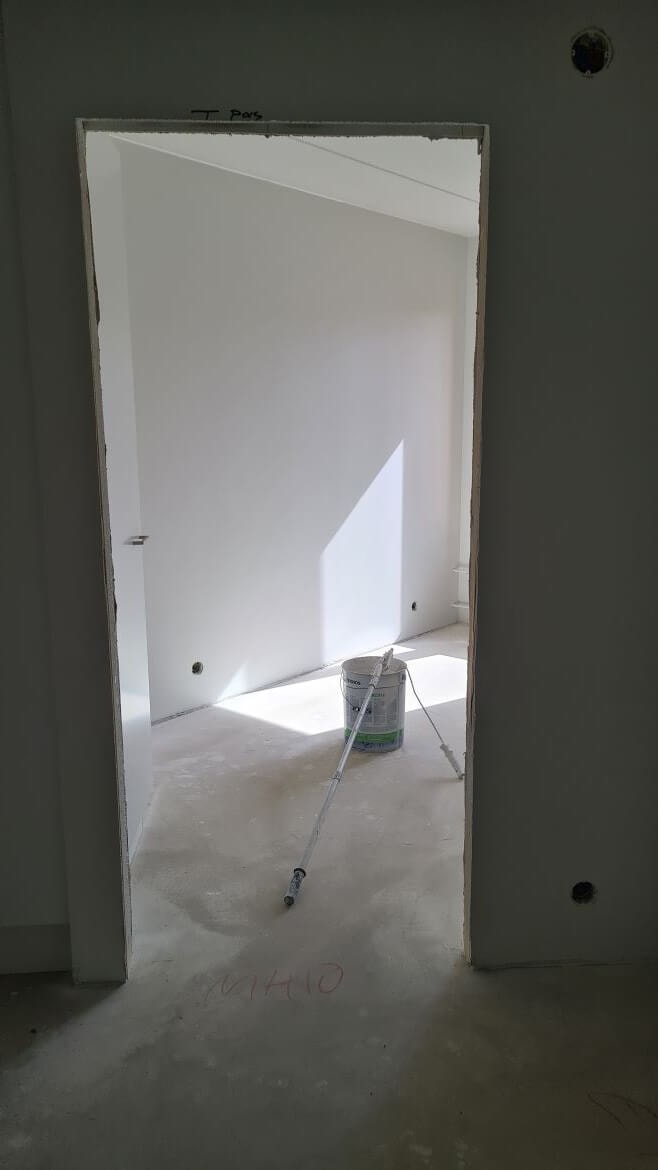

B-talon porrashuoneissa on jatkunut tasoitus- ja maalaustyöt, kalusteasennus on viidennessä kerroksessa, laatoitustyöt jatkuneet viidennessä kerroksessa ja parkettiasennus toisessa kerroksessa.
A-talossa väliseinien tuplaus etenee kolmannessa kerroksessa ja seinien tasoitetyöt ensimmäisessä kerroksessa.

Tuli toivomus ikkunakuvista ja nyt pystyi jo muutamasta ottamaan telineiden poistuttua. Kuva otettu HASO B:n päätyasunnosta.

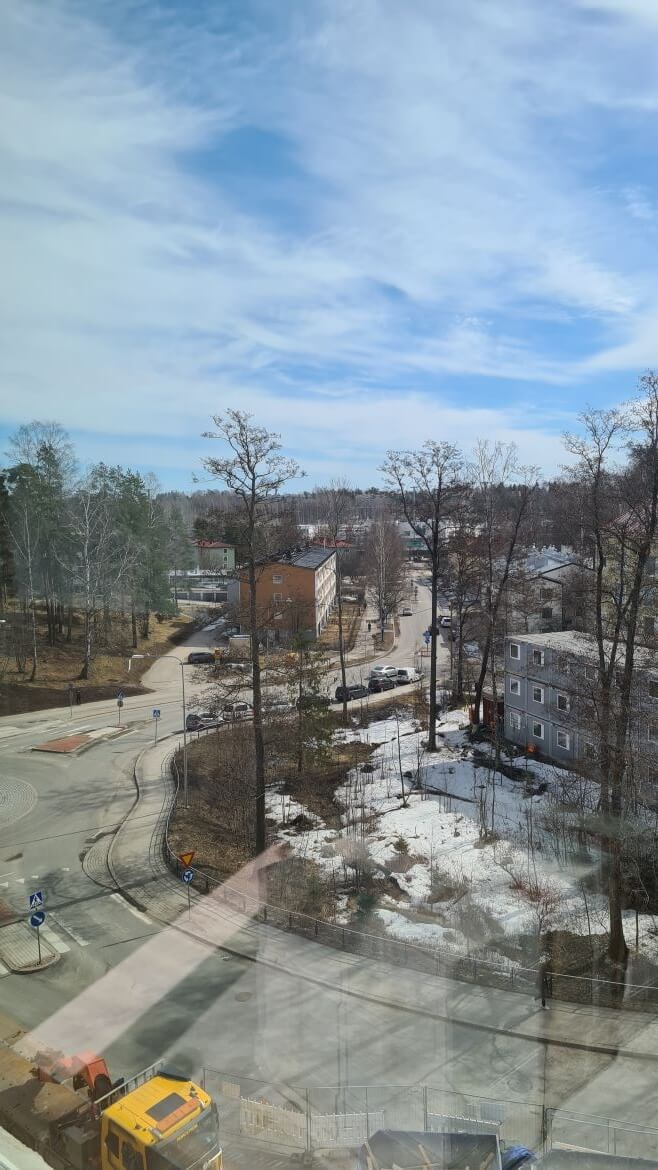

HASO B. Näkymä metroasemalle päin.

HASO B
HEKA-yhtiön B ja C-talon julkisivulla jatkuu muuraus- ja villoitustyöt sekä kattotyöt.
C-talon sisätiloissa seinien tasoitetyöt etenee viidennessä kerroksessa ja maalaustyöt kolmannessa kerroksessa. Kylpyhuoneiden laatoitus on alkanut ja kalustetoimitus saapui keskiviikkona. Ensi viikolla alkaa kalusteasennus.
B-talossa on tehty lattiavaluja sekä hissiasennus on alkanut.
A-talossa väliseinämuuraus etenee toisessa kerroksessa ja keskiviikkona valettiin ilmanvaihto- ja konehuone.

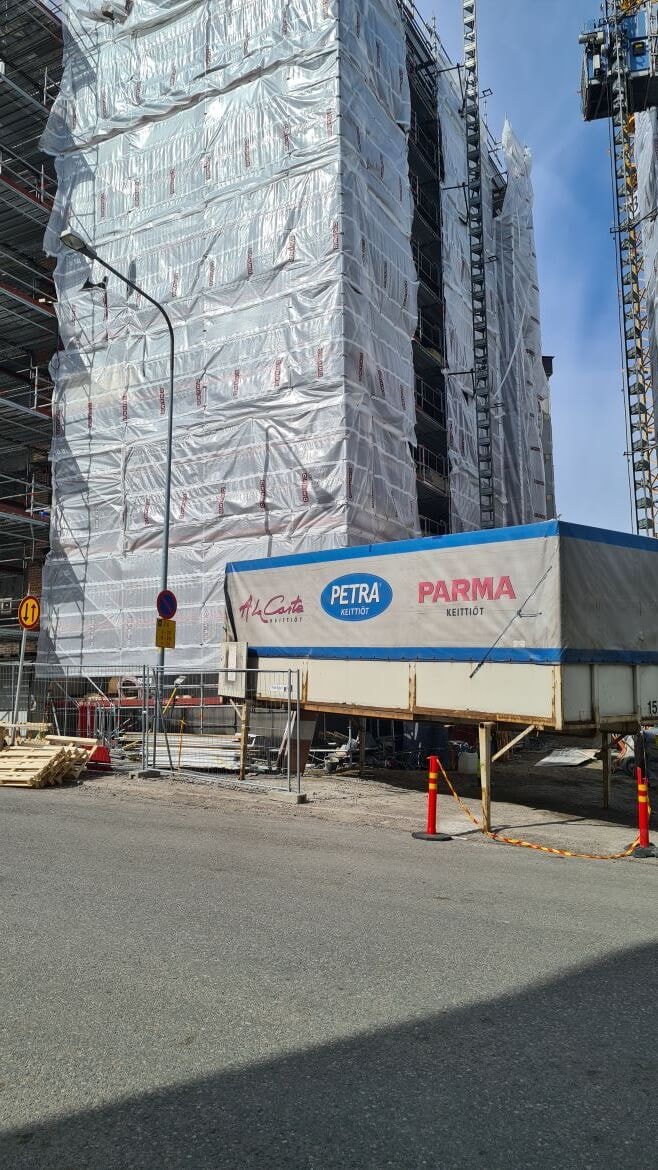

HEKA C:n kalusteet saapuivat.

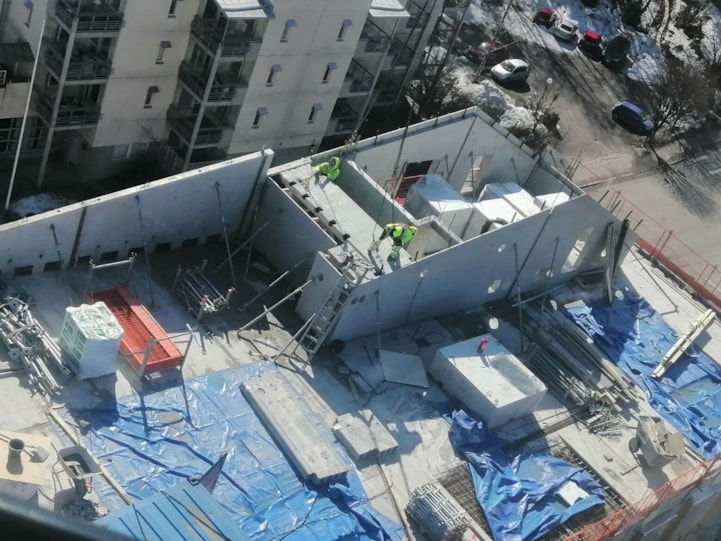

HEKA A valuvalmisteluja. Ilmanvaihtokoneet nostettiin paikalleen alkuviikosta.

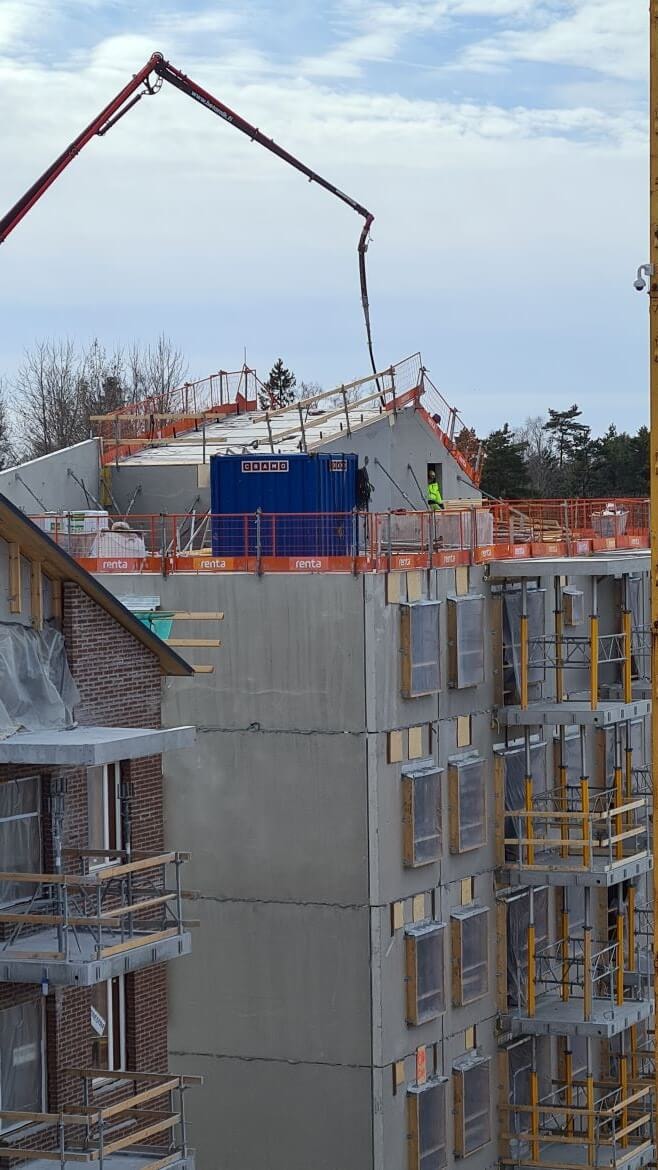

HEKA A valu käynnissä.
HITAS-yhtiön A-talossa väliseinämuuraus etenee neljännessä kerroksessa ja märkätiloihin on tehty viemäröintejä.
B-talossa on tehty toisen kerroksen holvivalu.
C-talon anturapohjatyöt jatkuu.

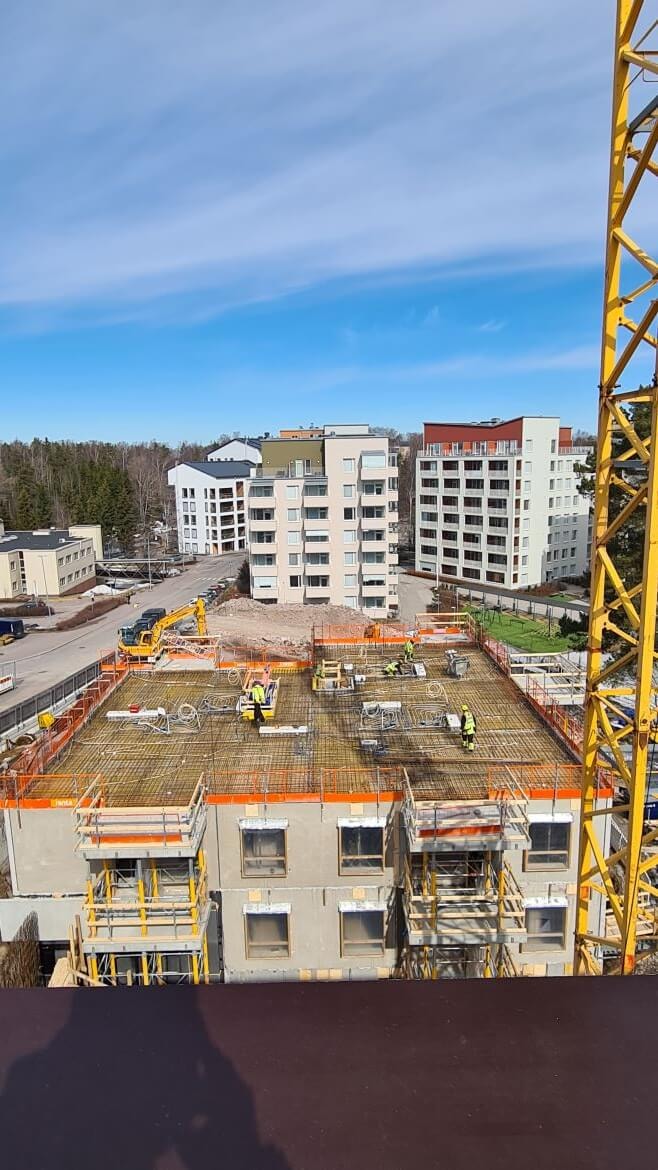

HITAS B-talon valuvalmisteluja ja kuvassa taustalla kaivinkone tekee C-talon pohjatöitä.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 12.4.2022
- HASO - 95,00%
- HEKA - 96,87%
- HITAS - 96,50 %
Aikataulu
HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
Työmaan henkilökunta toivottaa mukavaa pääsiäistä!
