Viikkotiedote 18/21

HATT Herttoniemen työmaan kuulumiset

Tällä viikolla HATT Herttoniemen työmaalla työvaiheina ovat jatkuneet porapaalutus, louhinnat sekä työmaaparakkien asennukset. Paaluja on myös valettu. Vanhan kirjaston rungon purkutyöt on saatu valmiiksi ja ensi viikolla aloitetaan perustusten purkua. Seuraavana työvaiheena työmaalla alkavat salaojien asennukset ja perustusten pohjatyöt.

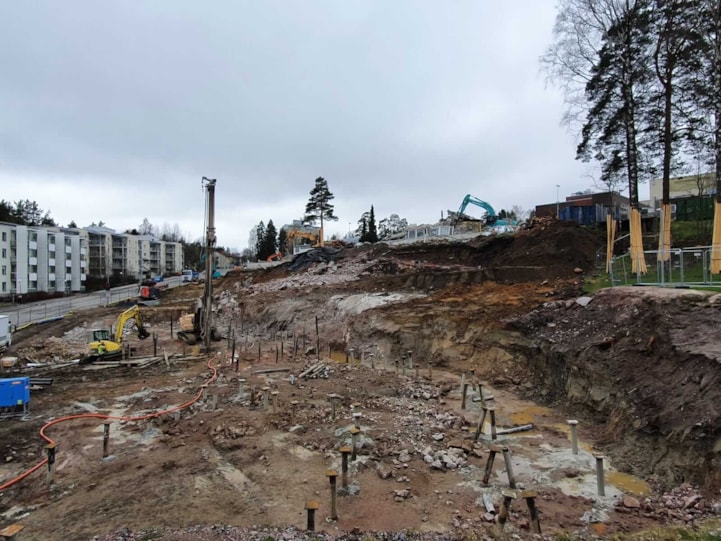

6fcd6025-6043-4d4c-ae23-7ab6c0a8efc6

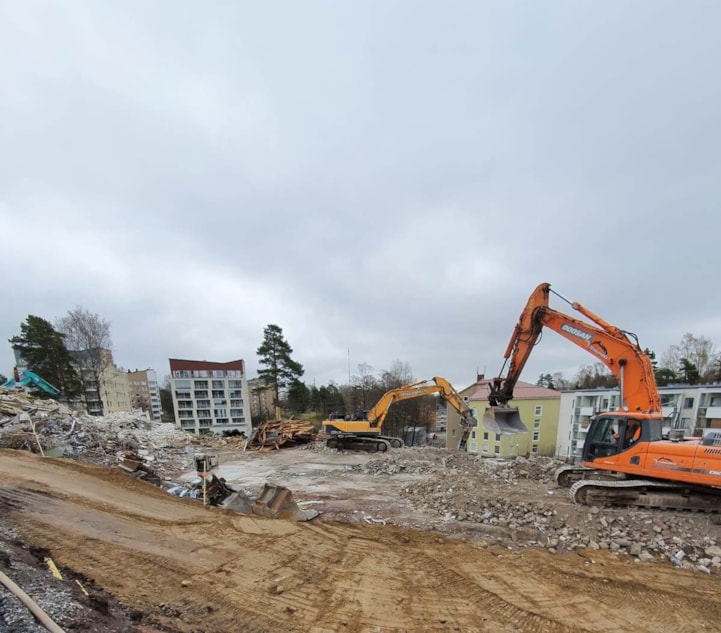

7ad7919b-26af-4c40-af97-7ac7708916df

​Työmaan kulisseissa tapahtuu myös koko ajan ja suunnittelu etenee täyttä häkää! Tällä viikolla muun muassa kohteen asukasmuutoksista vastaava työmaainsinööri sai arkkitehdin kanssa koottua uusille asukkaille valittavaksi upeat sisustuskokonaisuudet, joista asukkaiden on mahdollista valita itselleen mieleisin uuteen kotiinsa. Sisustuskokonaisuudet ovat valittavissa vain HITAS- ja HASO-yhtiöissä ja ne tulevat nähtäviksi ATT:n tiloihin Työpajankadulle vielä tämän kuun aikana.

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla työturvallisuusmittauksilla. Maanrakennusvaiheessa käytetään MVR-mittausta ja rakennusvaiheessa TR-mittausta. Työturvallisuusmittaukset suoritetaan viikoittain, ja niillä arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:

  • MVR-mittaus 6.5.2021, tulos 97,83 %

Aikataulu

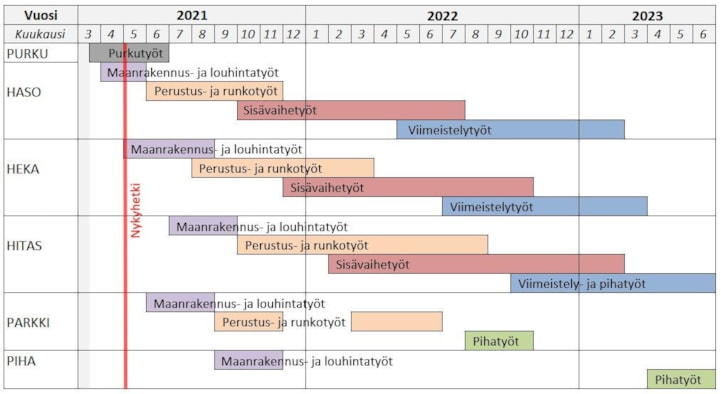

aikataulu vk 18

Yllä olevassa kuvassa on esitetty hankkeen aikataulua. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:

  • HASO = Helsingin Asumisoikeus Oy Kettutie
  • HEKA = HEKA Herttoniemi Kettutie 8
  • HITAS = Asunto Oy Helsingin Siili
