Viikkotiedote 20/21
HATT Herttoniemen työmaan kuulumiset
Tälläkin viikolla HATT Herttoniemen työmaalla on jatkettu maanrakennus- ja pohjarakennustöitä sekä vanhan kirjaston purkutöitä. Seuraavana työvaiheena porapaalutus on siirtymässä HEKA-yhtiön alueelle. Työt etenevät työmaalla aikataulussa.
HASO-yhtiön osalla on aloitettu tällä viikolla anturoiden alustäyttöjä ja rakennuksen salaojia on asennettu. Kuvassa 1 on eilisen tilanne HASO:n ja HEKA:n alueilta ja kuvassa 2 on havainnekuva tulevaisuudesta. Havainnekuva on yhtiöiden yhteiseltä sisäpihalta ja se havainnollistaa HASO:n julkisivua.

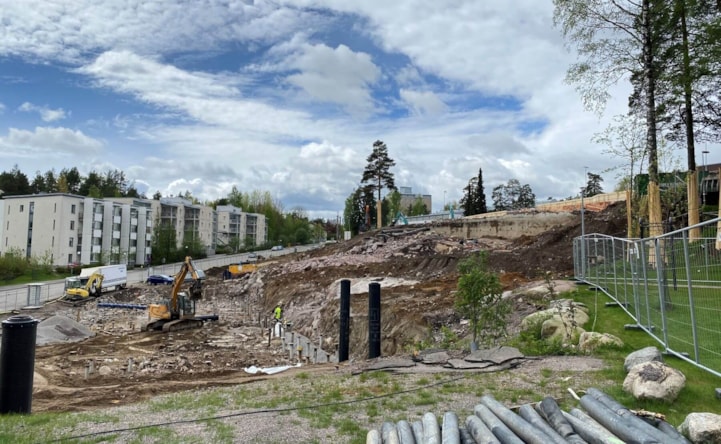

Kuva 1. Tilanne 20.5.2021

Kuva 2. Tilanne vuonna 2023
HASO ja HITAS-yhtiöiden asuinhuoneistojen vakio- ja muutostyövaihtoehtojen materiaalit on suunniteltu ja valittu kohteisiin. Asunnon ostajilla on mahdollisuus valita arkkitehdin laatima kokonaisuus, tai sitten luoda omantyylisensä sisustus. Alla olevan kuvan materiaalitauluissa on esitettynä parketit, tehosteseinien sävyt, keittiön välitilan laatta, keittiön työtasot sekä keittiön kalusteovet ja vetimet.

Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla työturvallisuusmittauksilla. Maanrakennusvaiheessa käytetään MVR-mittausta ja rakennusvaiheessa TR-mittausta. Työturvallisuusmittaukset suoritetaan viikoittain, ja niillä arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
- MVR-mittaus 20.5.2021, tulos 98,08 %
Aikataulu

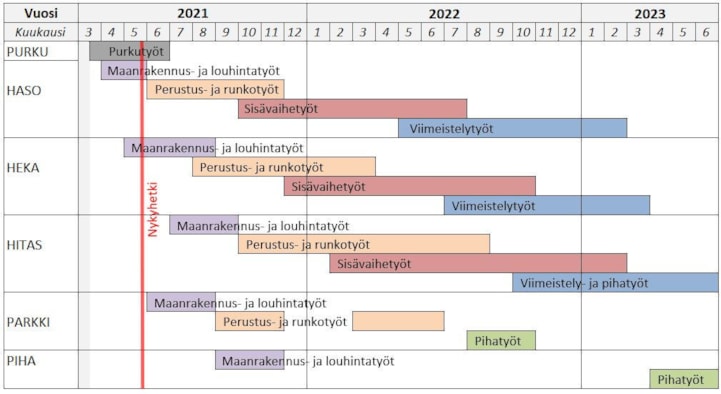

Yllä olevassa kuvassa on esitetty hankkeen aikataulua. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
