Viikkotiedote 20/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön julkisivulla B-talon puolella on jatkunut julkisivurappaus ja A-talon puolella telineiden purku.
B-talossa laatoitustyöt on saatu valmiiksi. Parketti- ja välioviasennus jatkuu ja huoneistojen ovien asennus on alkanut. Kylpyhuoneissa on eristetty vesiputkia ja keittiöissä asennetaan liesituulettimia.
A-talossa seinien tasoitetyöt on neljännessä kerroksessa ja maalaustyöt kolmannessa kerroksessa. Kalusteasennus saatiin valmiiksi ensimmäisessä kerroksessa. Tällä viikolla on alkanut vedeneristys- ja laatoitustyöt.

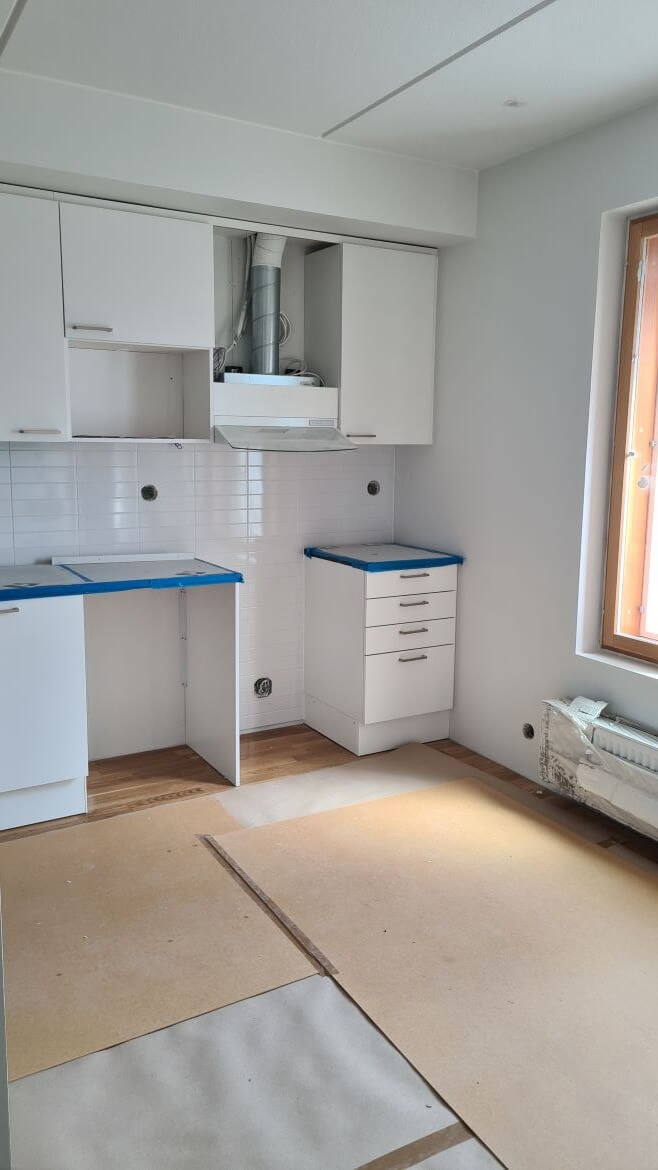

Liesituulettimien asennus alkoi

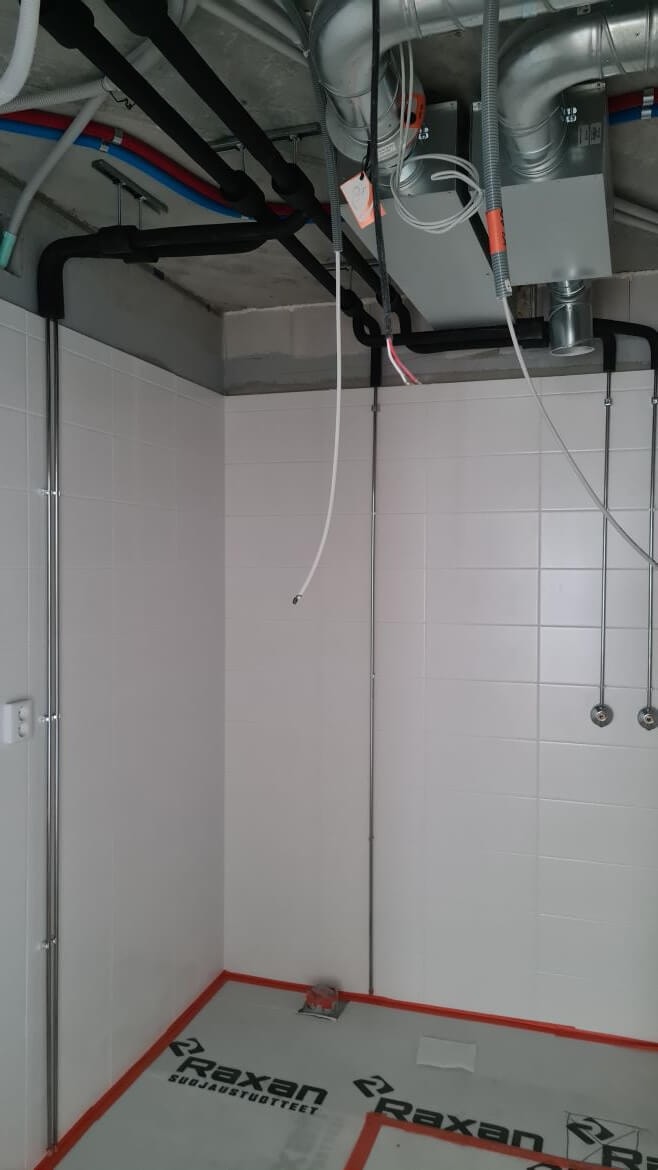

Vesiputkien eristys

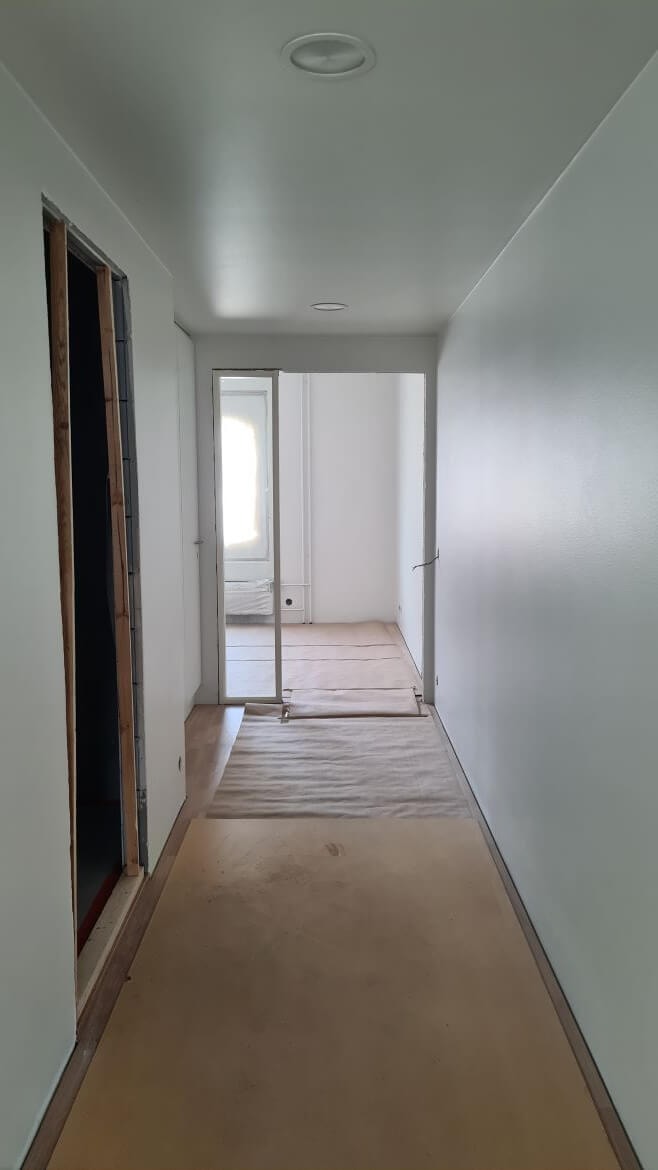

HASO B

HASO B

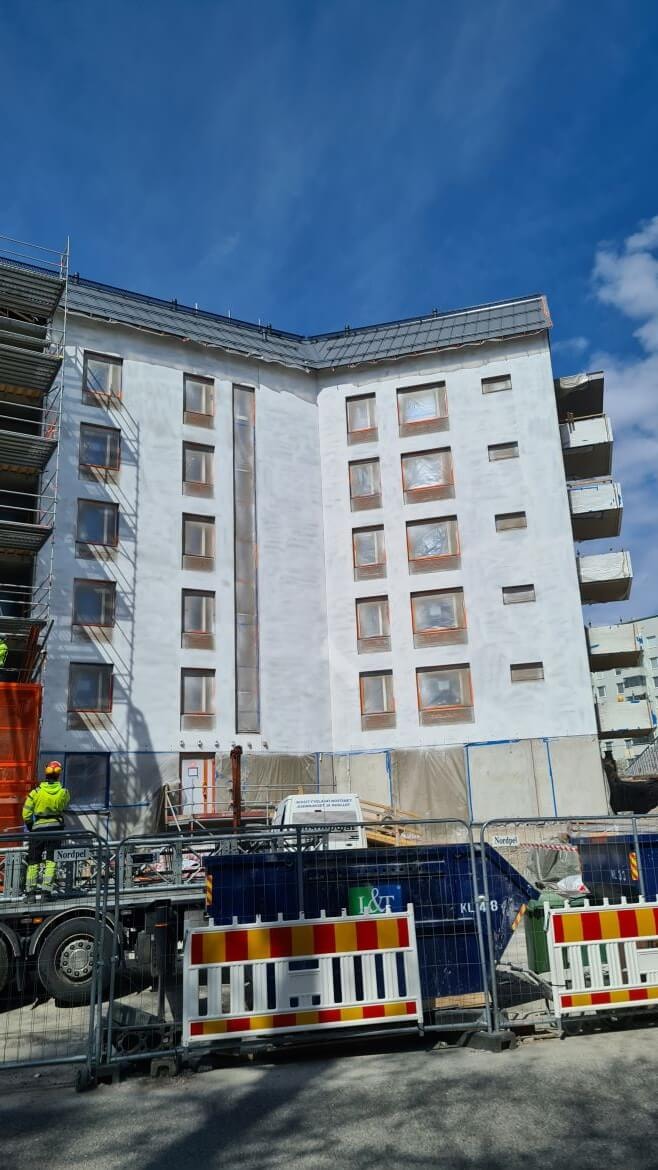

HASO B julkisivurappaus
HEKA-yhtiön C-talon julkisivulla jatkuu muuraus- ja villoitustyöt sekä kattotyöt.
C-talon sisätiloissa maalaustyöt on viimeisessä kerroksessa, kylpyhuoneiden laatoitus kolmannessa kerroksessa ja kalusteasennus viidennessä kerroksessa. Vinyylilattioiden asennus on aloitettu.
B-talossa väliseinien tuplaus etenee kolmannessa kerroksessa ja seinien tasoitetyöt ensimmäisessä kerroksessa.
A-talossa väliseinämuuraus on viidennessä kerroksessa ja ikkuna-asennus on jatkunut.

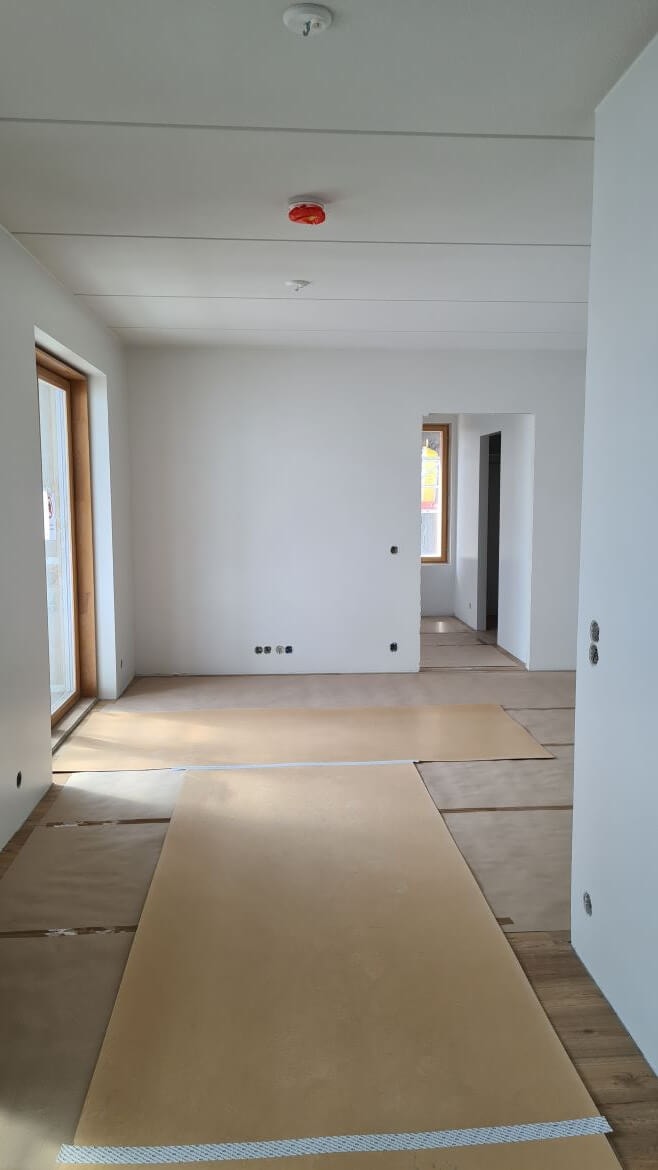

HEKA C

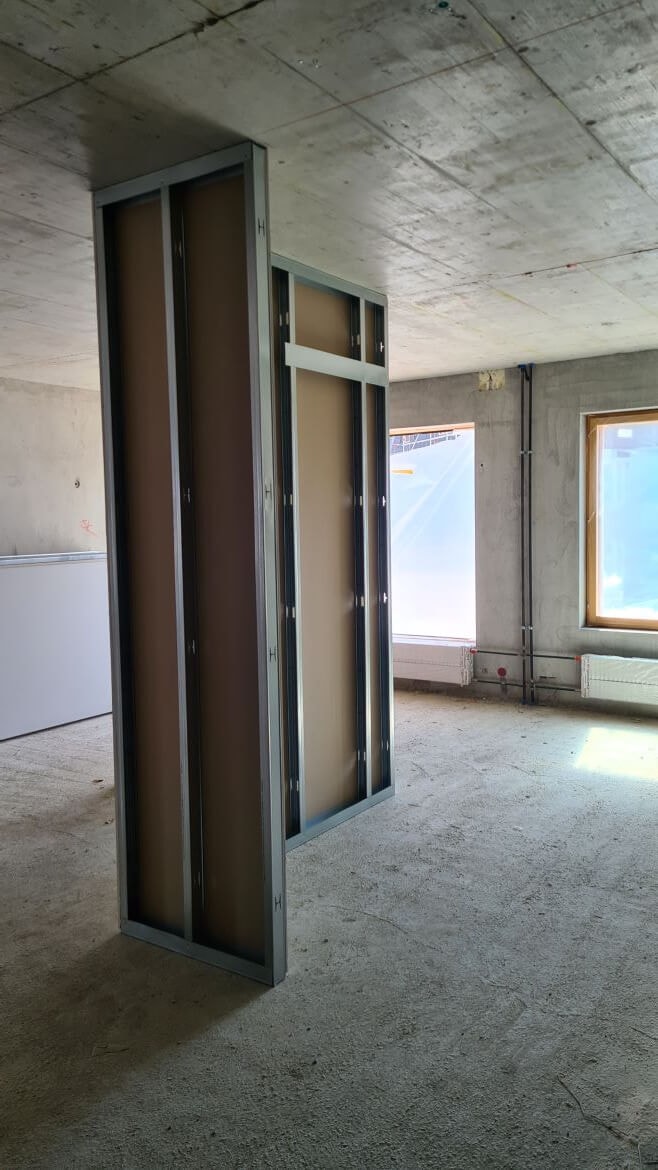

HITAS-yhtiön A-talossa kipsiväliseinien 1.puolen asennus on neljännessä kerroksessa ja ikkuna-asennukset jatkuneet.
B-talossa on tehty viidennen kerroksen holviraudoituksia sekä putki- ja sähköasennuksia.
C-talossa on tehty antura- ja perusmuuritöitä.

HITAS A

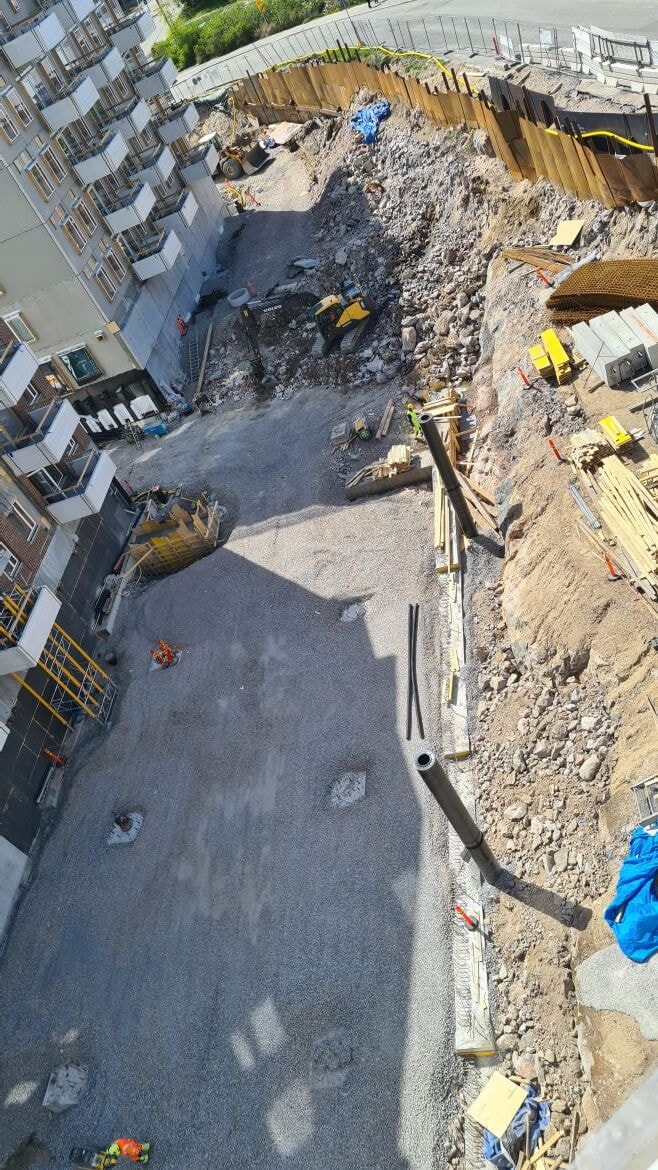

Pysäköintihallin pohjatyöt ovat alkaneet. Pysäköintihalli on jaettu kolmeen lohkoon ja tällä viikolla on tehty lohkon 1 salaoja- ja vierustäyttöjä. Ensi viikolla alkaa elementtiasennus. Lohkon 2 maanrakennustyöt on aloitettu.

Viikkotiedote lomailee ensi viikon ja ilmestyy seuraavan kerran 3.6.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 20.5.2022
- HASO - 96,64%
- HEKA - 94,10%
- HITAS - 98,22 %
Aikataulu

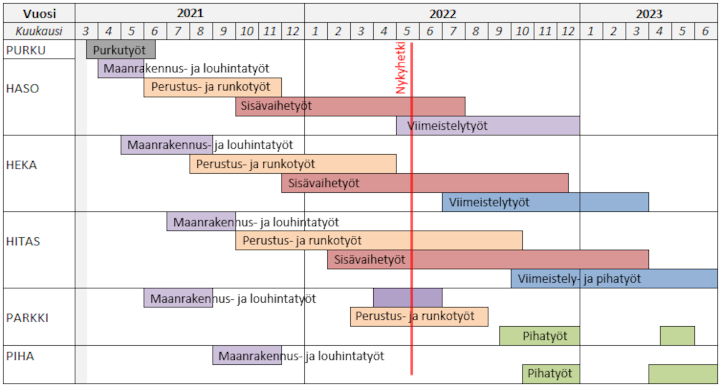

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
