Viikkotiedote 22/21

HATT Herttoniemen työmaan kuulumiset

Terveisiä kesäisistä tunnelmista HATT Herttoniemen työmaalta!

HASO-yhtiön alueella on tällä viikolla jatkettu raudoitustöitä ja rakennettu valumuotteja ensi viikolla tapahtuvaa perustusten valua varten. Valupäivä onkin merkittävä siksi, että tuolloin tehdään rakennuksen ensimmäiset näkyvät ja pysyvät rakenteet tontille!

HEKA-yhtiön alueella on edelleen jatkettu maanrakennustöitä ja porapaalutuksia. Vanhan kirjaston purkutyöt etenevät myös aikataulussa. Purkutöiden jälkeen kirjaston alueella jatketaan maanrakennustöiden merkeissä.

haso vk22

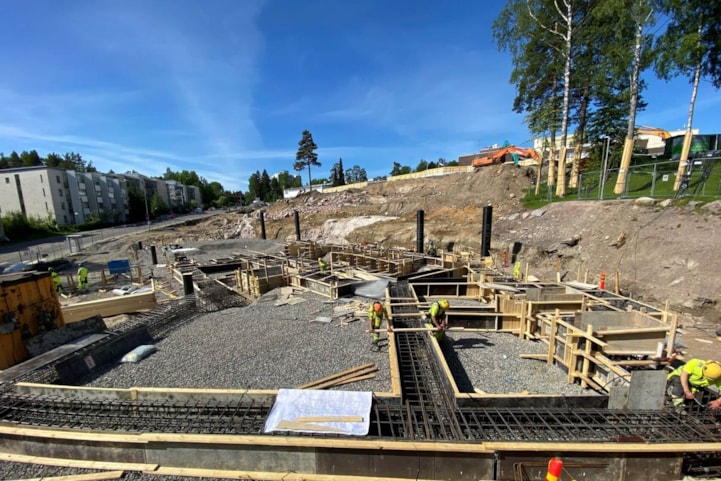

HASO-yhtiön alueella on käynnissä rakennuksen raudoitus- ja muottitöitä.

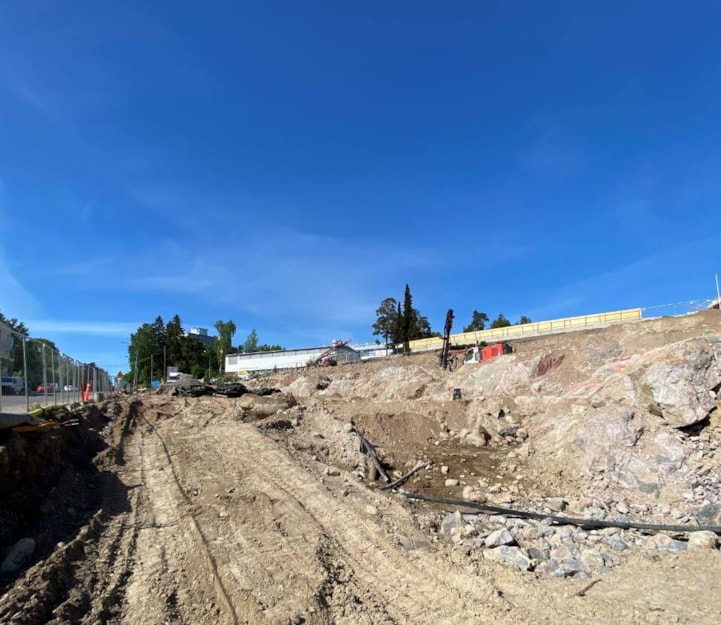

heka vk22

HEKA-yhtiön alueella tehdään maanrakennustöitä ja porapaalutusta.

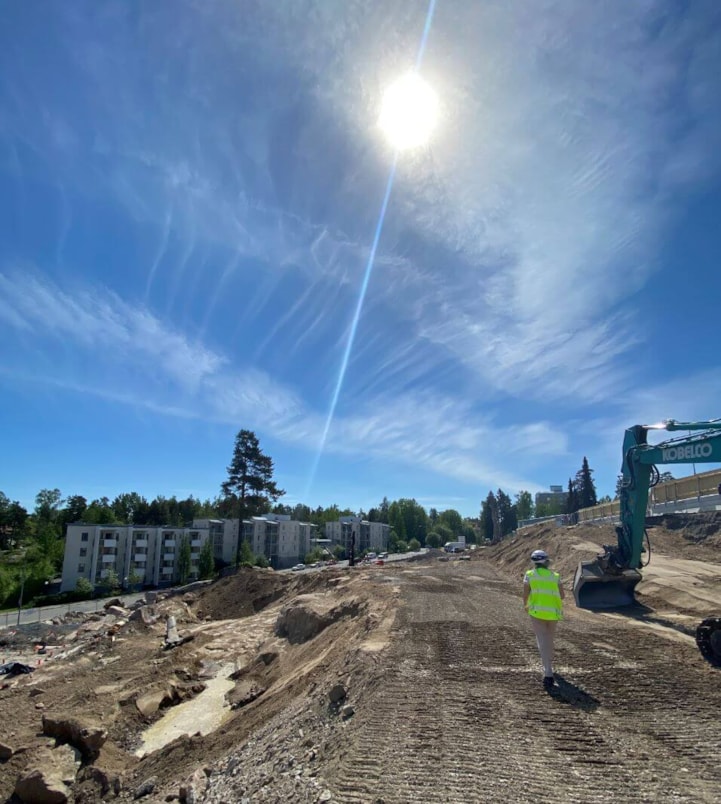

purku vk22

Vanhan kirjaston purkutyöt ovat jo loppusuoralla.

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla työturvallisuusmittauksilla. Maanrakennusvaiheessa käytetään MVR-mittausta ja rakennusvaiheessa TR-mittausta. Työturvallisuusmittaukset suoritetaan viikoittain, ja niillä arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Tällä viikolla työmaalla on suoritettu ensimmäinen TR-mittaus.

Mittauksen tulos:

  • TR-mittaus 31.5.2021, tulos 98,31 %

Aikataulu

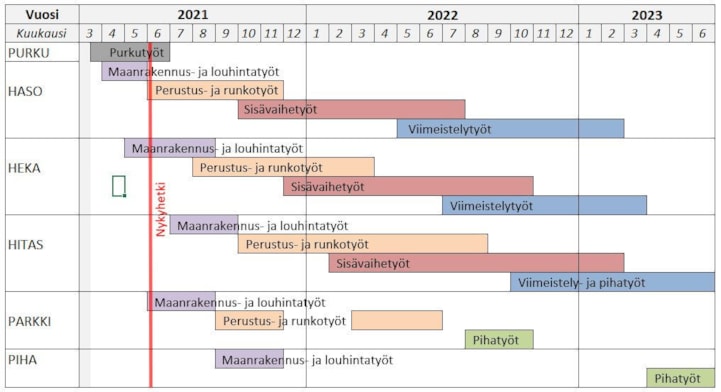

aikataulu vk22

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:

  • HASO = Helsingin Asumisoikeus Oy Kettutie
  • HEKA = HEKA Herttoniemi Kettutie 8
  • HITAS = Asunto Oy Helsingin Siili
