Viikkotiedote 23/21

HATT Herttoniemen työmaan kuulumiset

HATT Herttoniemen työmaalla on vietetty viikkoa aurinkoisissa tunnelmissa!

Vanhan kirjaston purkutyöt on saatu päätökseen ja tuolla alueella työt jatkuvat maanrakennustöillä. Autohallin ja HEKA-yhtiön alueella on tällä viikolla tehty louhintoja ja porapaalutuksia. HASO-yhtiön alueella saatiin alkuviikosta tehtyä ensimmäinen valu, jossa valettiin B-osan anturoita. Ensi viikolla HASO-yhtiön B-osalla jatkuu perusmuurin raudoittaminen ja muotitus sekä siirrytään myös A-osalle anturoiden raudoitukseen ja muotitukseen.

valuvk23

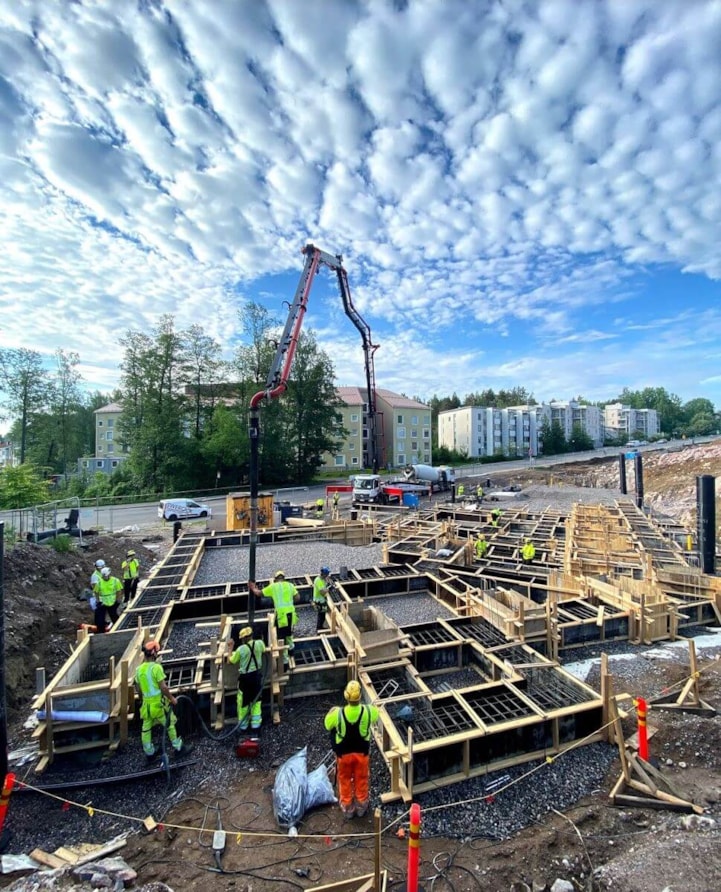

HASO-yhtiön perustusten valua.

laaduntarkkailu_vk23

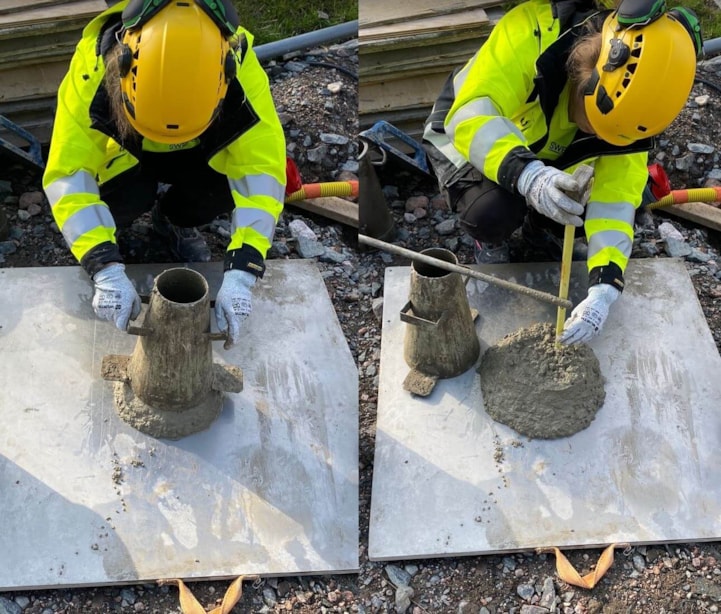

Betonille tehdään erilaisia laatututkimuksia.

muottienpurkuvk23

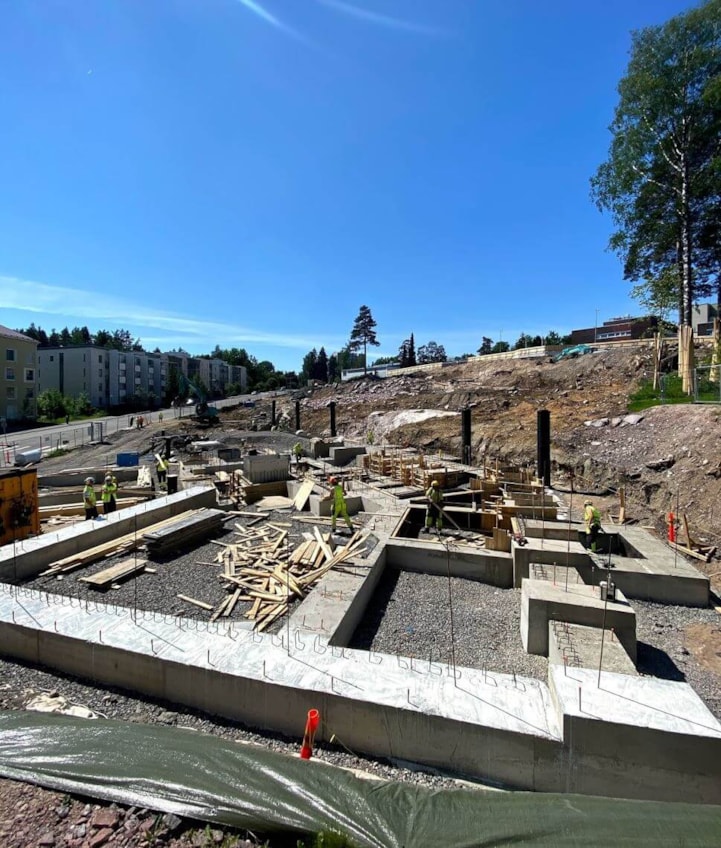

Muottien purkua.

Tällä viikolla saimme myös työmaalle dronekuvaajamme. Dronekuvista ja -videoista saamme kaikenlaista hyödyllistä informaatiota, kuten korkoja ja mittoja, sekä myös dokumentoitua työnjälkeä. Alla video, josta myös hyvät näkymät Helsingin keskustaan ja merelle.

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Mittauksen tulos:

  • TR-mittaus 11.6.2021, tulos 97,50 %

Aikataulu

aikatauluvk23

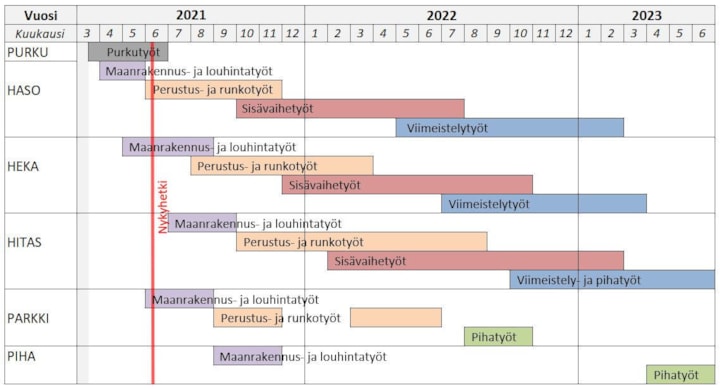

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:

  • HASO = Helsingin Asumisoikeus Oy Kettutie
  • HEKA = HEKA Herttoniemi Kettutie 8
  • HITAS = Asunto Oy Helsingin Siili
