Viikkotiedote 24/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön julkisivulla on jatkunut julkisivurappaus.
B-talossa on tehty saunaosaston ja kerhohuoneen tasoitetöitä, porrashuoneen maalaustöitä ja kylpyhuoneiden kalusteasennuksia.
A-talossa kalusteasennus on neljännessä kerroksessa, vedeneristys- ja laatoitustyöt sekä maalaustyöt viidennessä kerroksessa.

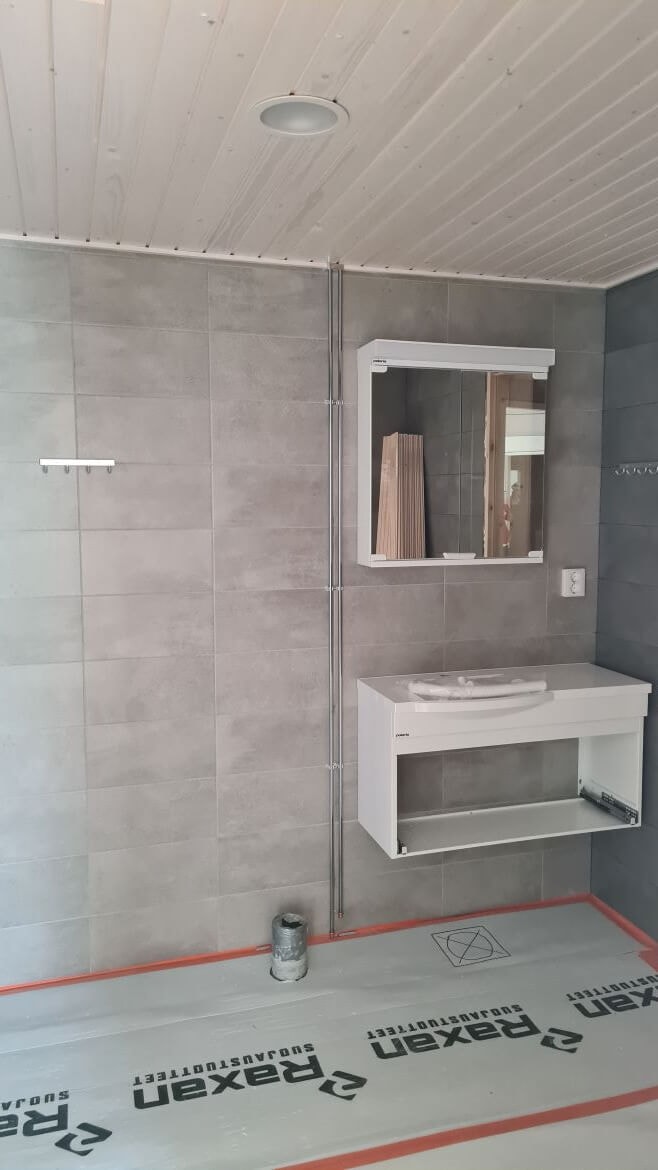

HASO B kylpyhuoneiden kalusteasennus alkoi

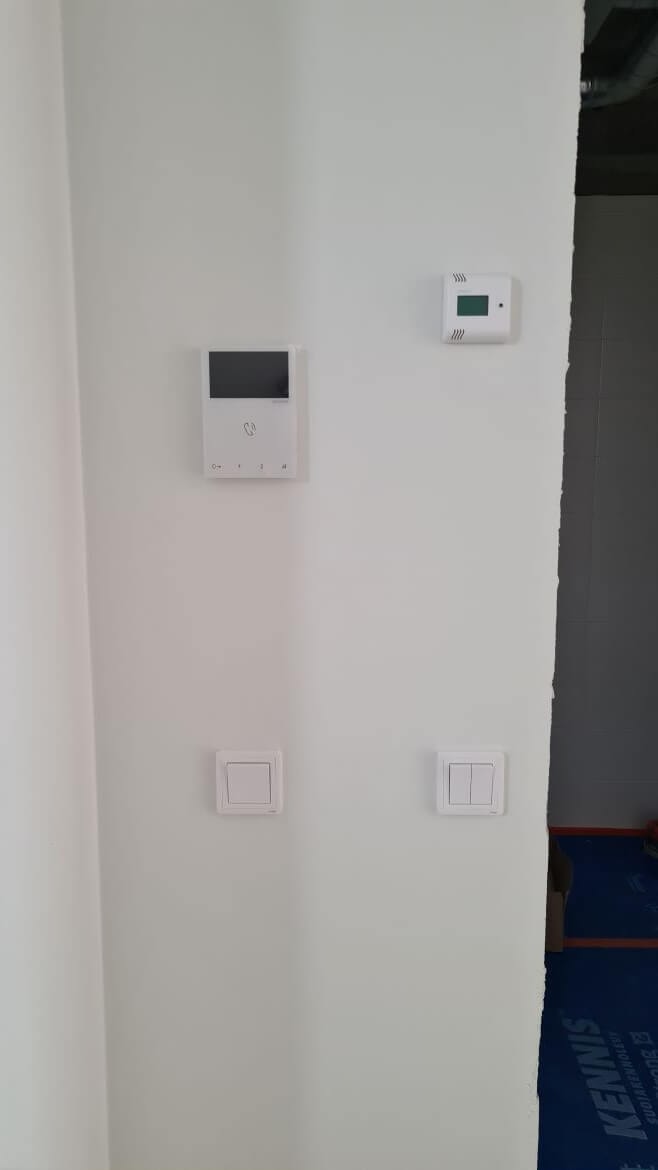

HASO B:n huoneistoihin asennettu ovipuhelimet sekä vesimittarinäytöt
HEKA-yhtiön B ja C-taloissa on jatkunut julkisivutyöt.
C-talon sisätiloissa kylpyhuoneiden laatoitus on kuudennessa kerroksessa, vinyylilattioiden asennus viidennessä kerroksessa ja keittiöiden välitilalaatoitustyöt neljännessä kerroksessa.
B-talossa seinien tasoitetyöt on neljännessä kerroksessa ja maalaustyöt kolmannessa kerroksessa. Kylpyhuonelaatoituksien pohjatyöt on aloitettu.
A-talossa kipsiväliseinien 1. puolen asennus etenee toisessa kerroksessa ja torstaina oli kylpyhuoneiden lattiavalu.
HITAS-yhtiön A-talossa on jatkunut kipsiväliseinien tuplaus ja hissin asennustyöt.
B-talossa tehtiin ilmanvaihdon konehuoneen saumavalu.
C-talossa on tehty juurivalu sekä ontelo- ja kuorilaattojen asennuksia.

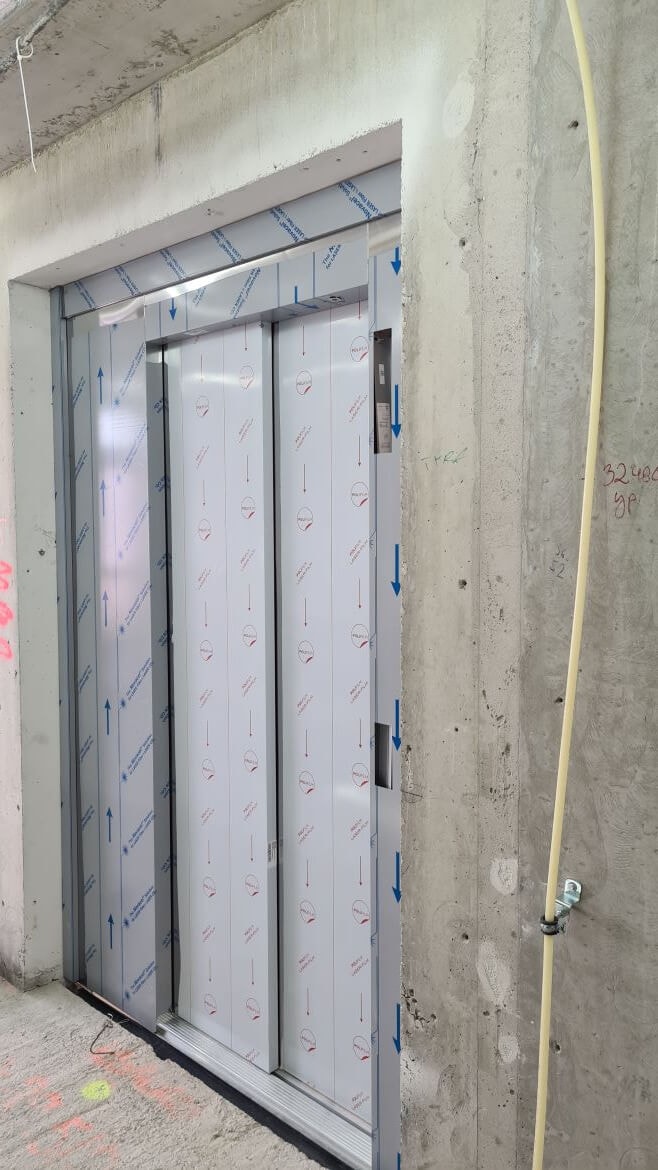

HITAS A

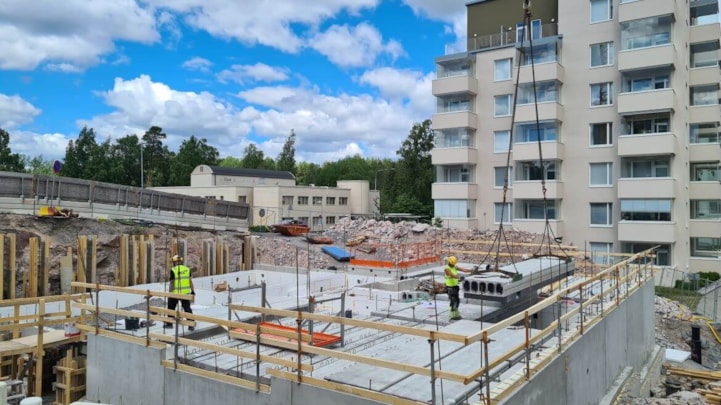

HITAS C

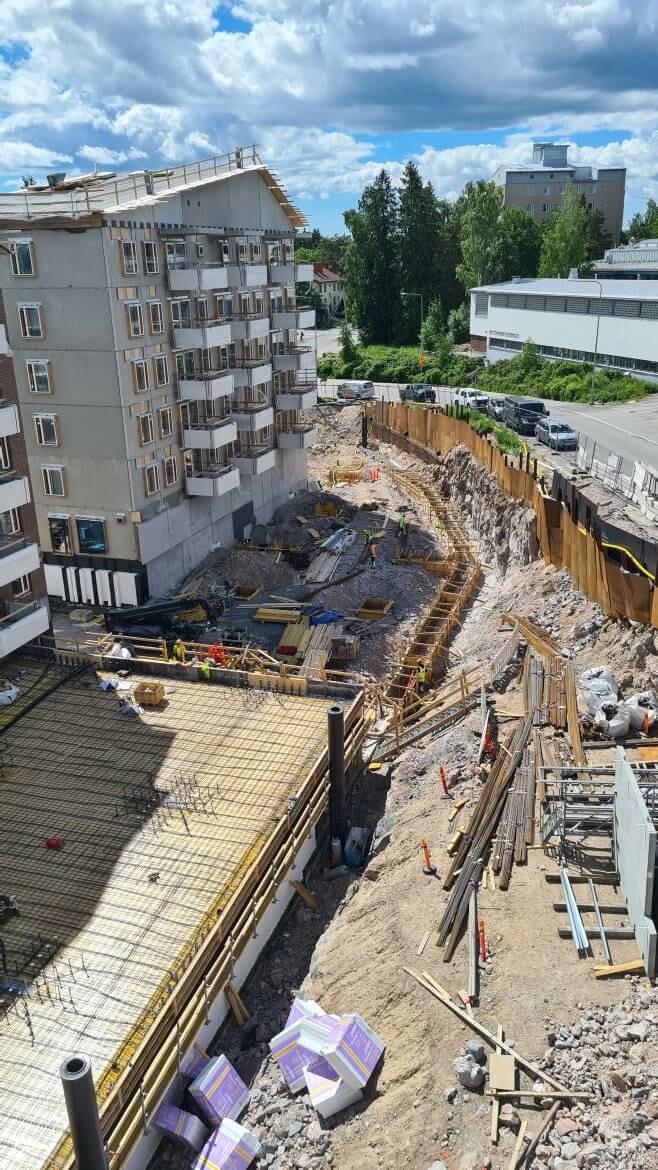

Pysäköintihallin lohko 1 on tehty kannen raudoituksia, lohko 2 tehtiin anturavalu ja lohko 3 on tehty anturapohja- ja salaojatöitä.

Pysäköintihalli lohko 1 kansivalu suoritetaan 22.6. (mahdollinen varapäivä 23.6.). Valu joudutaan aloittamaan klo 04.00, olemme pahoillamme jos valusta aiheutuu pientä melua.
Seuraava viikkotiedote ilmestyy viikolla 26. Hyvää juhannusta!
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 17.6.2022
- HASO - 99,31%
- HEKA - 97,08%
- HITAS - 98,27%
Aikataulu

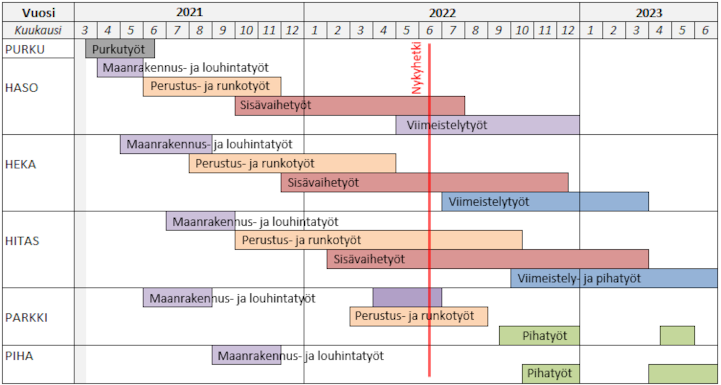

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
