Viikkotiedote 29/22

HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.

HATT Herttoniemen työmaan kuulumiset

Terveisiä HATT Herttoniemen työmaalta!

Työmaalla on vietetty kesälomaa muutaman viikon ajan ja käynnissä on ollut ulkotyöt ja muutamat sisätyöt.

HASO-yhtiön julkisivurappaus on saatu valmiiksi.
Lomien aikana molemmissa rapuissa on maalattu huoneistojen tehosteseiniä sekä hiottu ja maalattu kellaritilojen lattioita.
B-talossa on tehty listoitustöitä ja kylpyhuoneissa asennetaan suihkuseiniä.
A-talossa parkettityöt ovat edenneet neljännen kerroksen viimeiseen asuntoon.

Vko29 HASO ja HEKA

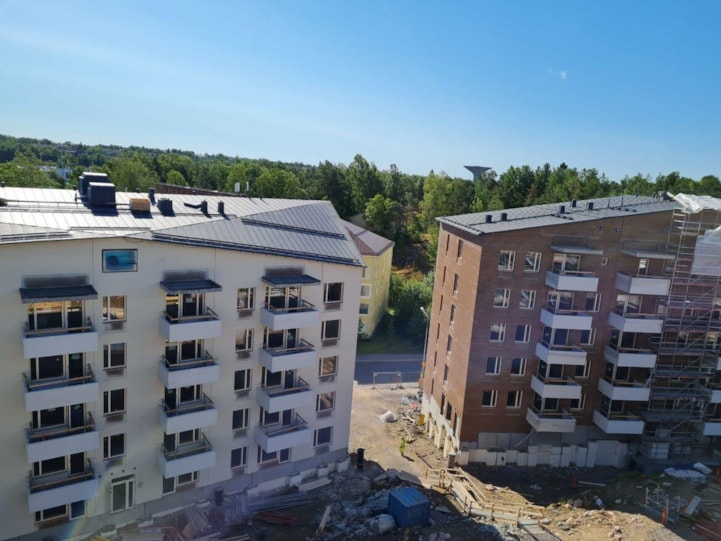

HASO ja HEKA pihan puolelta

HEKA-yhtiön B ja C-taloissa on jatkunut julkisivutyöt. C-talossa on aloitettu julkisivurappaus.
C-talossa on tehty viimeisiä välioviasennuksia.
B-talossa kylpyhuoneiden laatoitus on toisessa kerroksessa ja kalusteasennus kolmannessa kerroksessa.

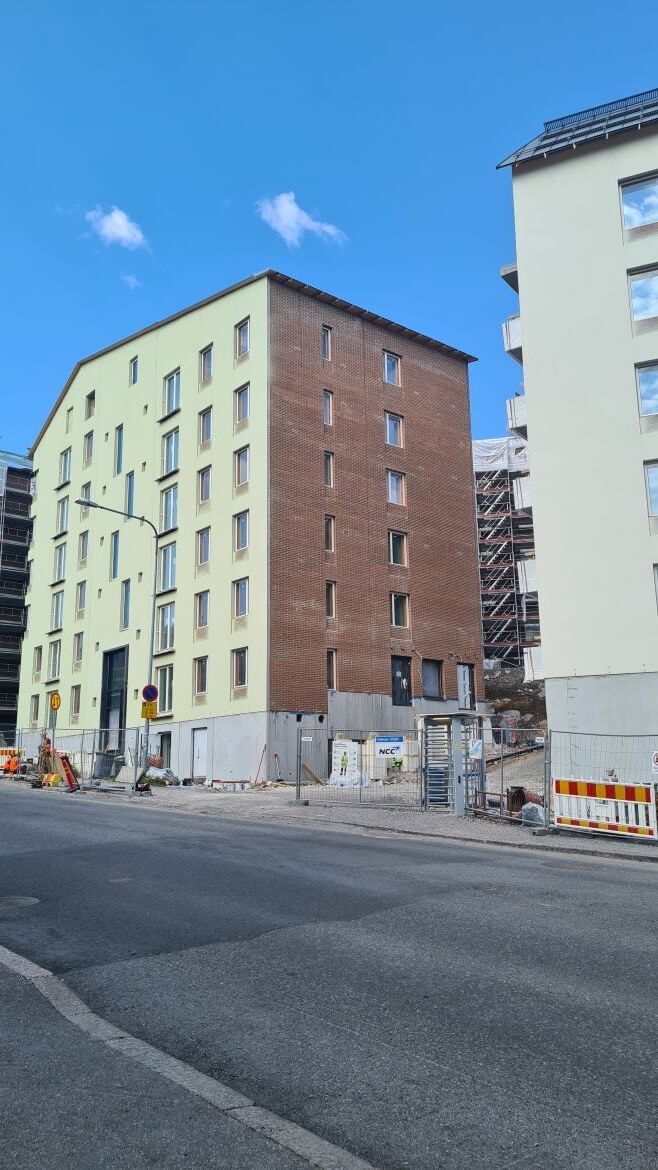

Vko29 HEKA ja HASO

HEKA:n julkisivurappaus Kettutien puolelta

HITAS-yhtiön A-talossa on jatkunut julkisivumuuraus ja keskiviikkona oli lattiavalu saunaosastolla, kerhotilassa ja ensimmäisessä kerroksessa.
B-talossa väliseinämuuraus jatkuu ja katolla on tehty huopa-asennuksia.
C-talossa on ollut ensimmäisen kerroksen holvivalu ja tällä viikolla on tehty paikallavaluseinän valmistusta.

Vko29 lattiavalu HITAS A

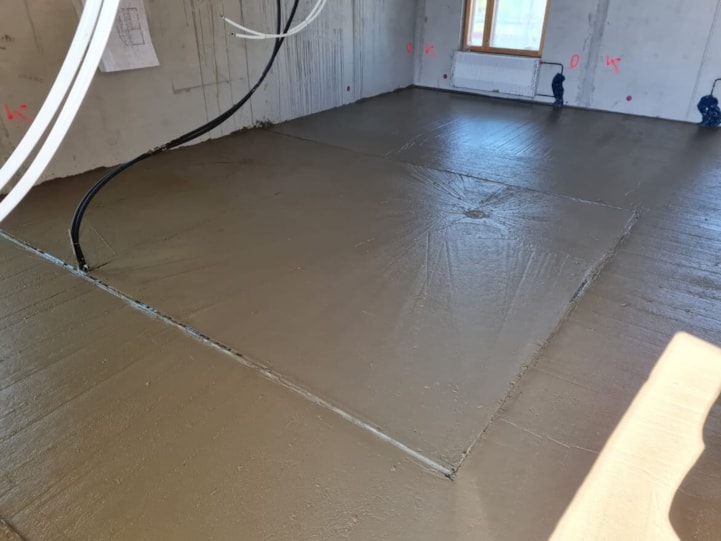

Lattiavalu HITAS A

Vko29 HITAS C

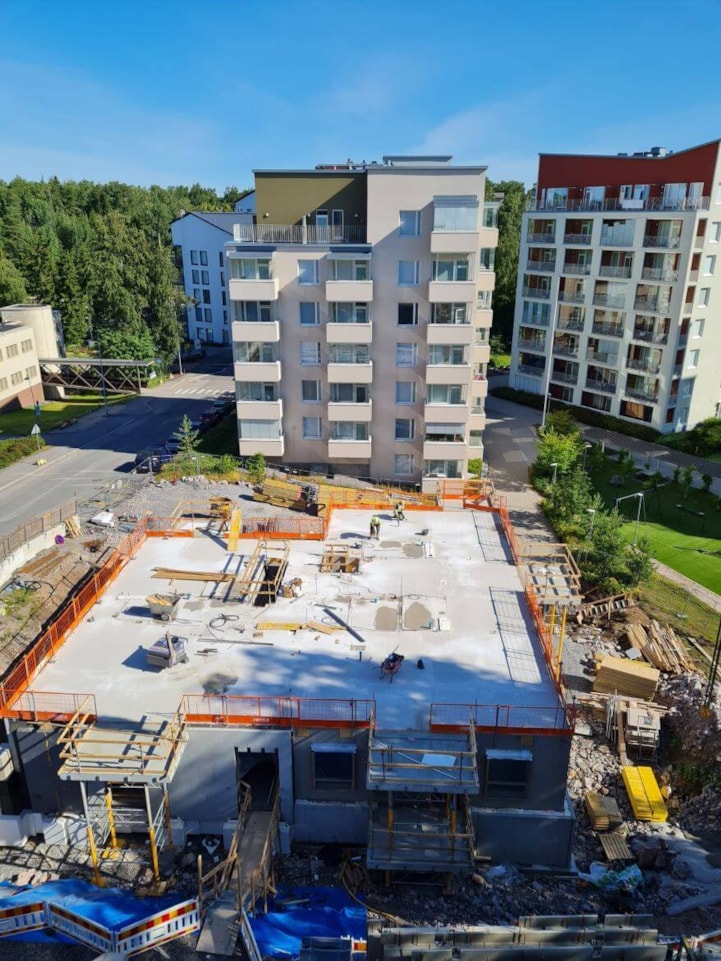

HITAS C

Pysäköintihallin lohko 2 tehdään kannen muottitöitä ja lohko 3 paalulaatta on valettu ja käynnissä on elementtiasennus.

Vko29 Autohalli

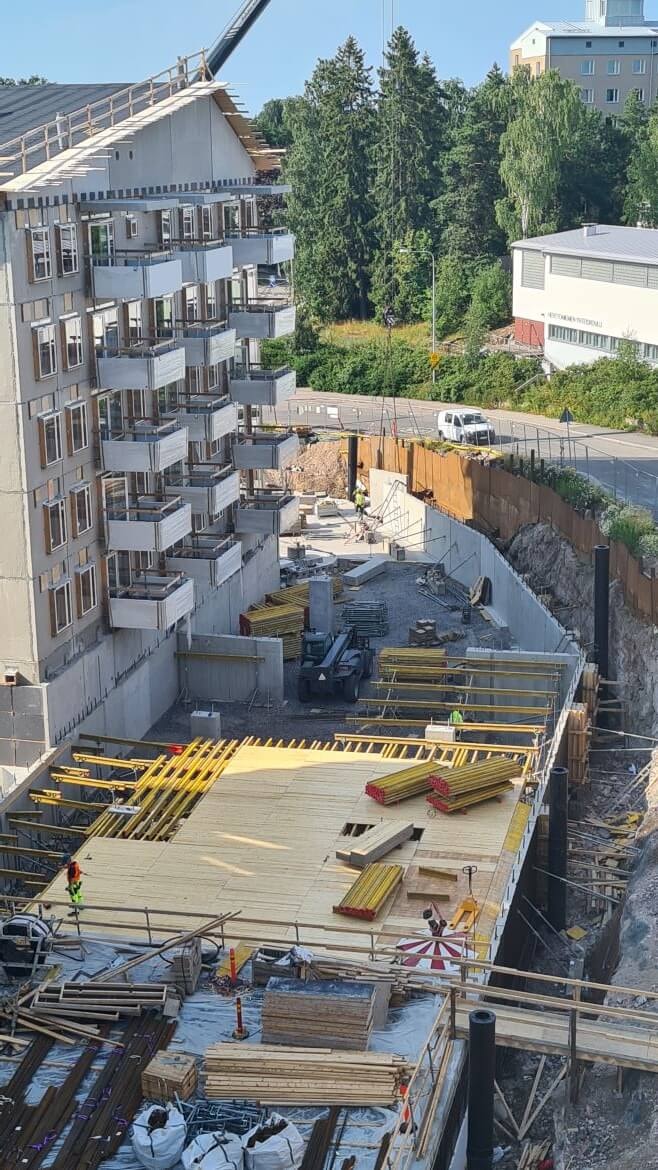

Autohalli

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 22.7.2022

  • HASO - 97,84%
  • HEKA - 96,69%
  • HITAS - 97,37%

Aikataulu

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

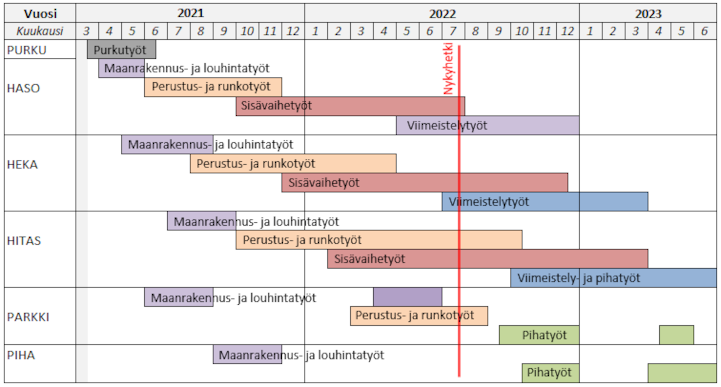

Aikataulu vko29


Aikataulu esitetään yhtiöittäin:

  • HASO = Helsingin Asumisoikeus Oy Kettutie
  • HEKA = HEKA Herttoniemi Kettutie 8
  • HITAS = Asunto Oy Helsingin Siili
