Viikkotiedote 30/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön B-talossa on tehty listoitustöitä, yleisten tilojen laatoitustöitä ja tehosteseinien maalauksia.
A-talossa keittiöiden välitilalaatoitus on viidennessä kerroksessa ja verhokiskot asennettiin alku viikolla.

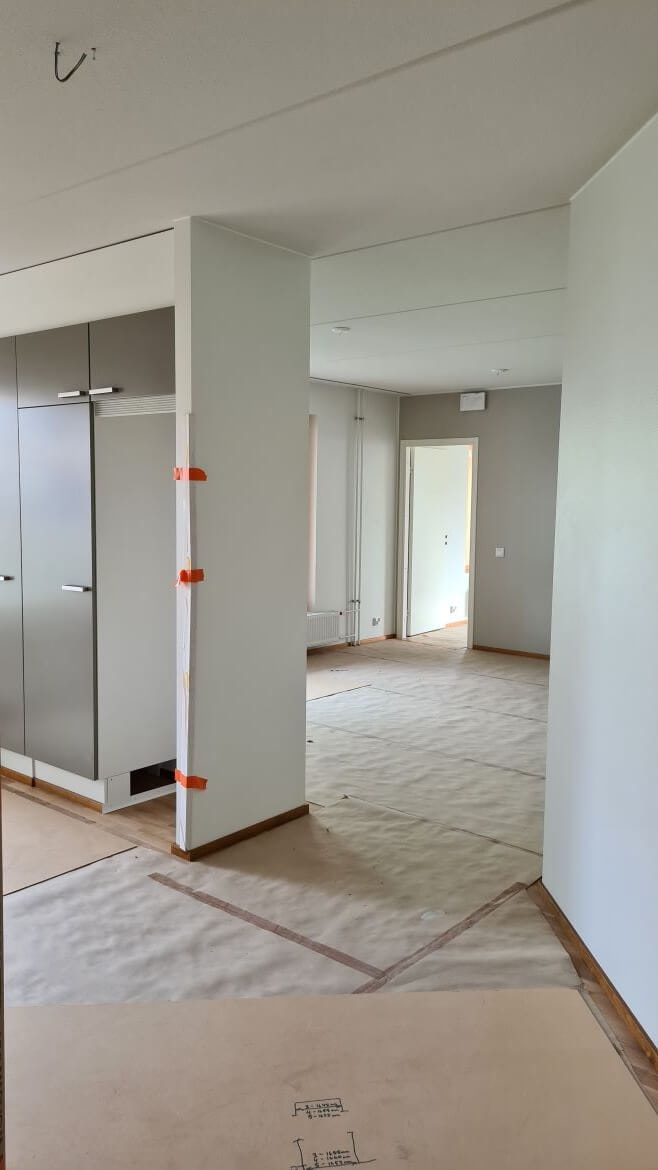

HASO B. Huoneistojen tehosteseinien maalaus käynnissä.

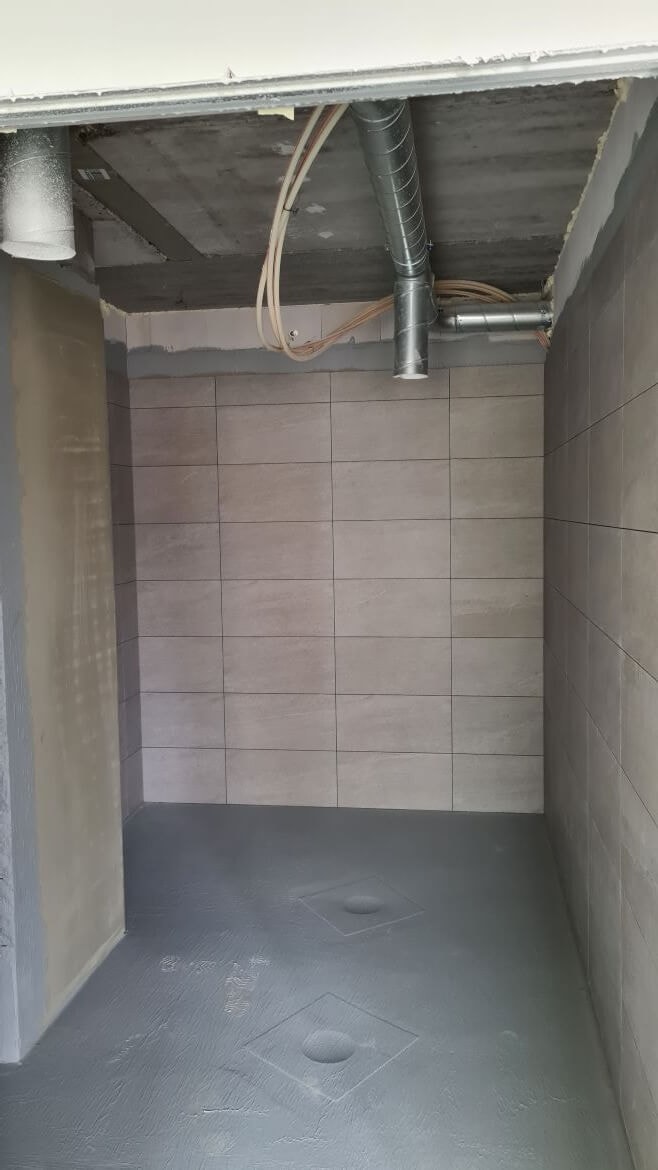

HASO talosaunan vesieristys ja laatoitus
HEKA-yhtiön B- ja C-taloissa on jatkunut julkisivutyöt.
C-talossa on aloitettu listoitustyöt ja kylpyhuoneiden varustelut.
B-talon kylpyhuoneissa on asennettu kynnyksiä ja vinyylilattian asennus aloitettiin. Kalusteasennus on neljännessä kerroksessa ja tasoite- ja maalaustöitä tehdään viimeisissä kerroksissa.
A-talossa on tehty väliseinien tuplauksia.

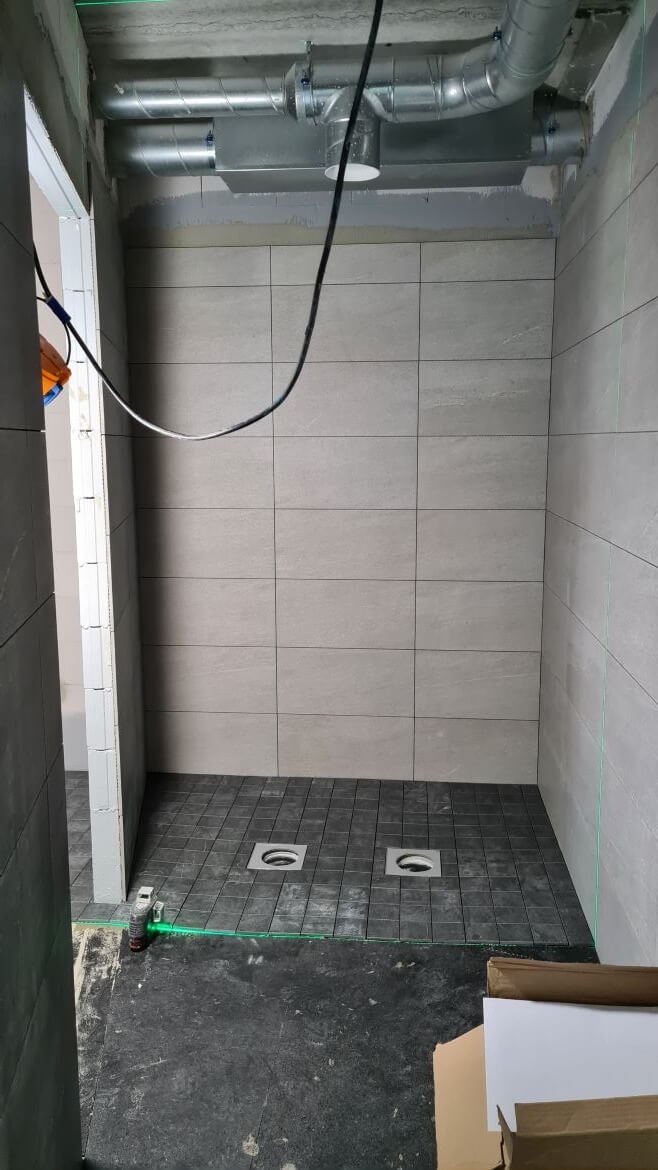

HEKA C talosaunan laatoitustyöt käynnissä
HITAS-yhtiön A-talossa on jatkunut julkisivumuuraus. Tällä viikolla on tehty plaanovalmisteluja ja ensi viikolla on plaanovalu.
B-talossa on tehty katon IV-töitä, eristystöitä ja parveke-elementtien asennuksia.
C-talossa on tehty holvilaudoitusta ja ensi viikolla on toisen kerroksen holvivalu.

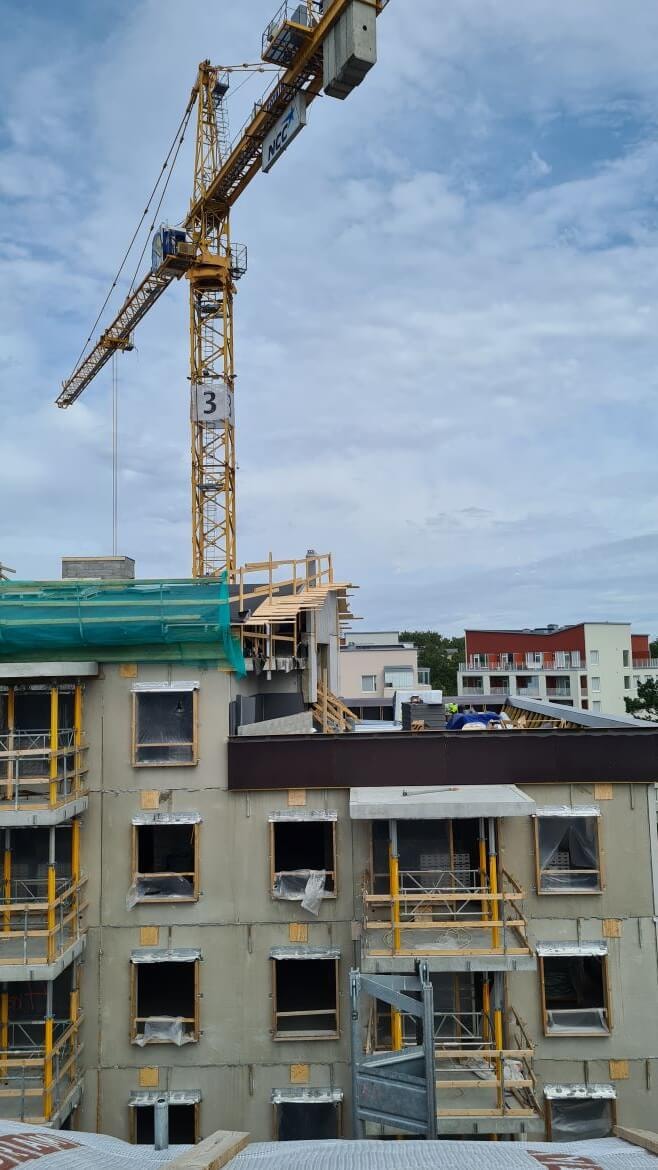

HITAS B kattotyöt käynnissä

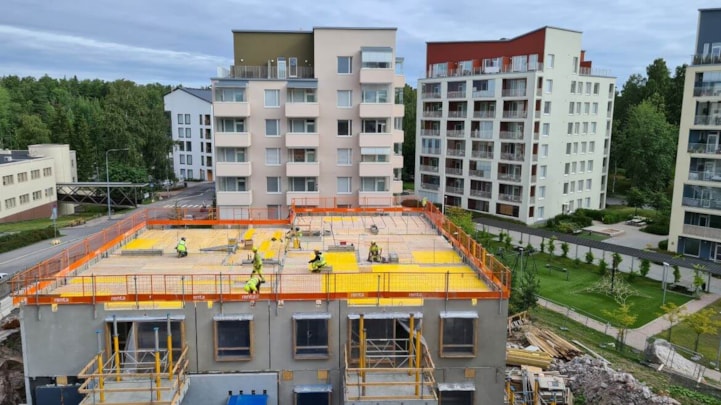

HITAS C
Pysäköintihallin lohko 2 kannen muottityöt saatiin valmiiksi ja raudoitus on käynnissä, lohko 3 on tehty juurivalu.

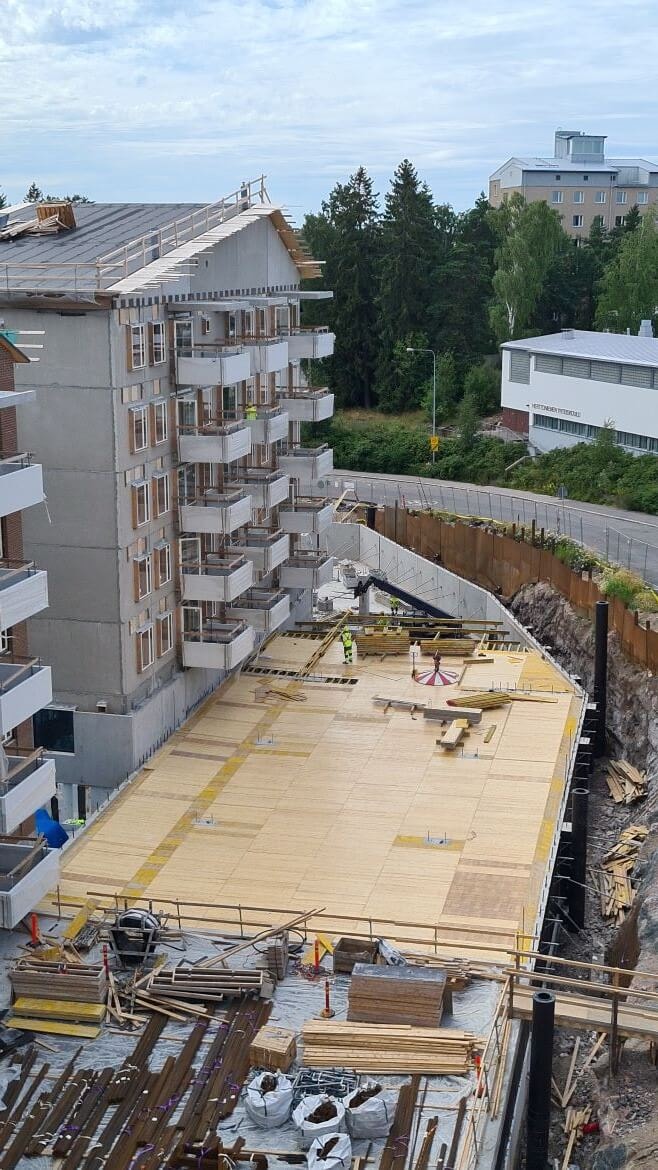

Pysäköintihalli

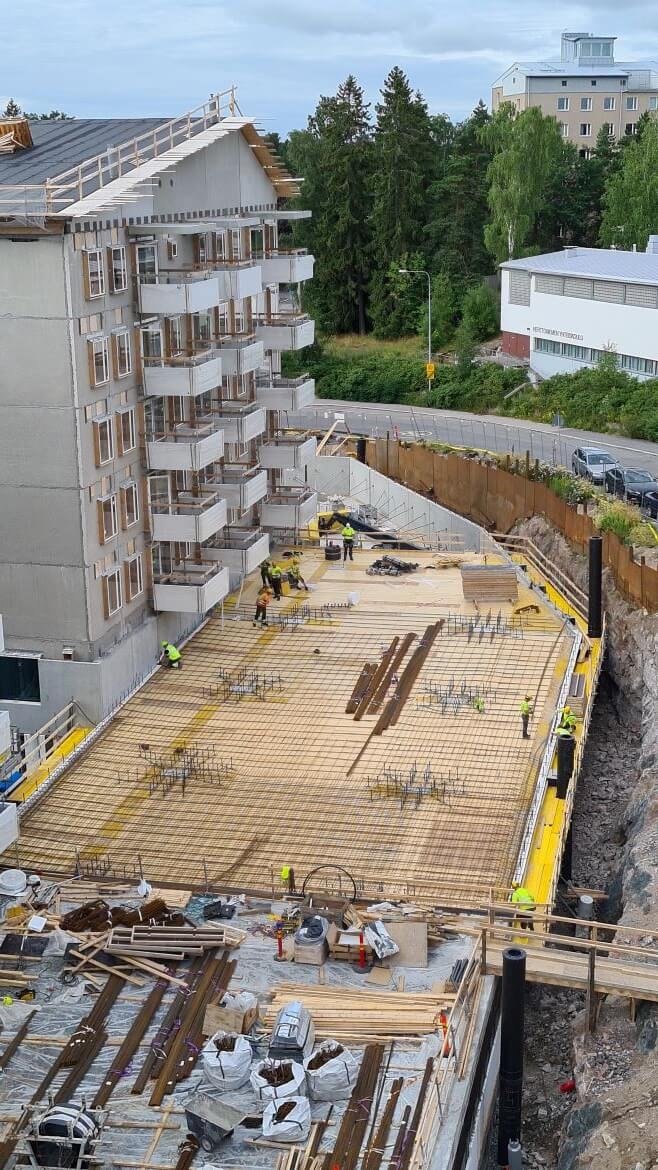

Pysäköintihallin raudoitus
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 27.7.2022
- HASO - 96,26%
- HEKA - 97,72%
- HITAS - 98,40%
Aikataulu

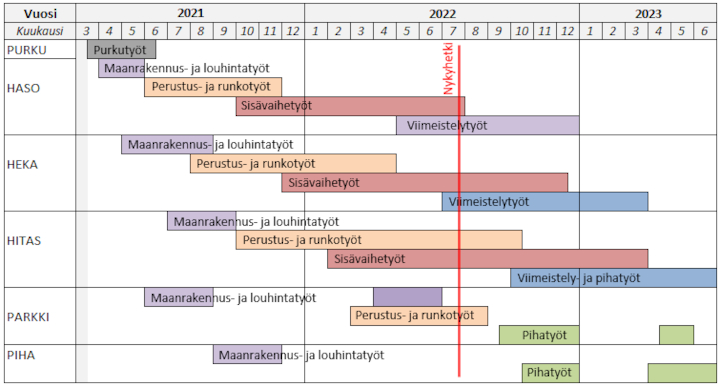

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
