Viikkotiedote 31/21
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
Heinäkuun aikana työmaalla on ehtinyt tapahtua paljon! Käynnissä olevia työvaiheita ovat olleet muun muassa maanrakennustyöt ja louhinnat sekä työmaalle on asennettu torninosturi.

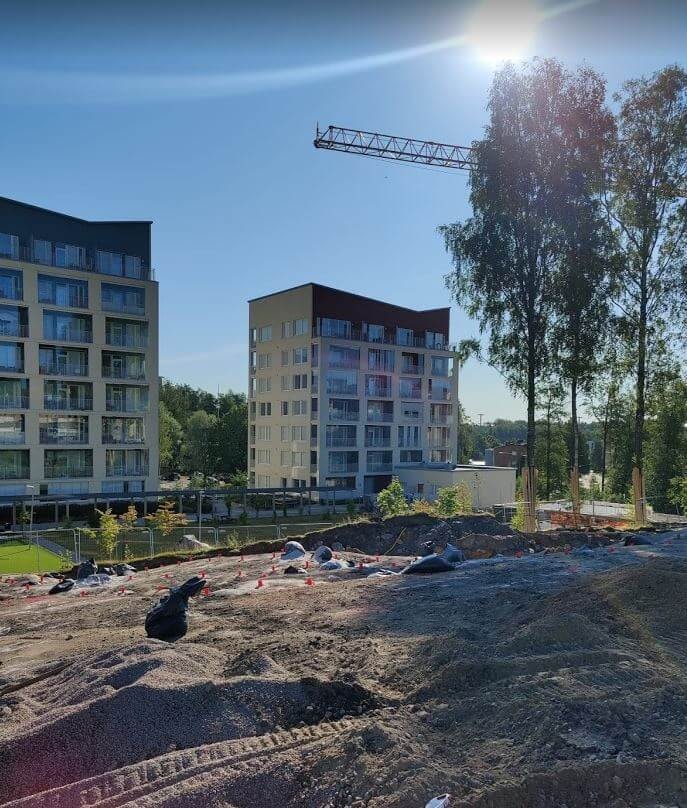

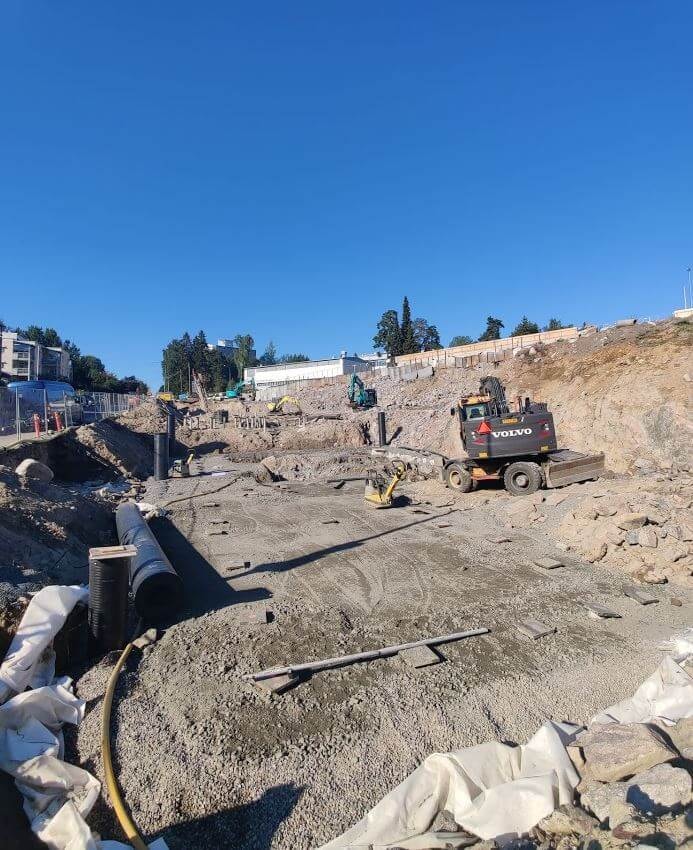

Tällä viikolla HASO-yhtiöön tehtiin väestönsuojan holvivalu sekä asennettiin alapohjan ontelolaattoja. HEKA-yhtiössä on A-talon osalla jatkettu porapaalutustöitä ja B-talon osalla tehtiin paaluvaluja. HEKA-yhtiön C-talon osalla aloitetaan anturatöitä ensi viikolla. HITAS-yhtiön kohdalla tehdään nyt elokuun aikana louhintoja.

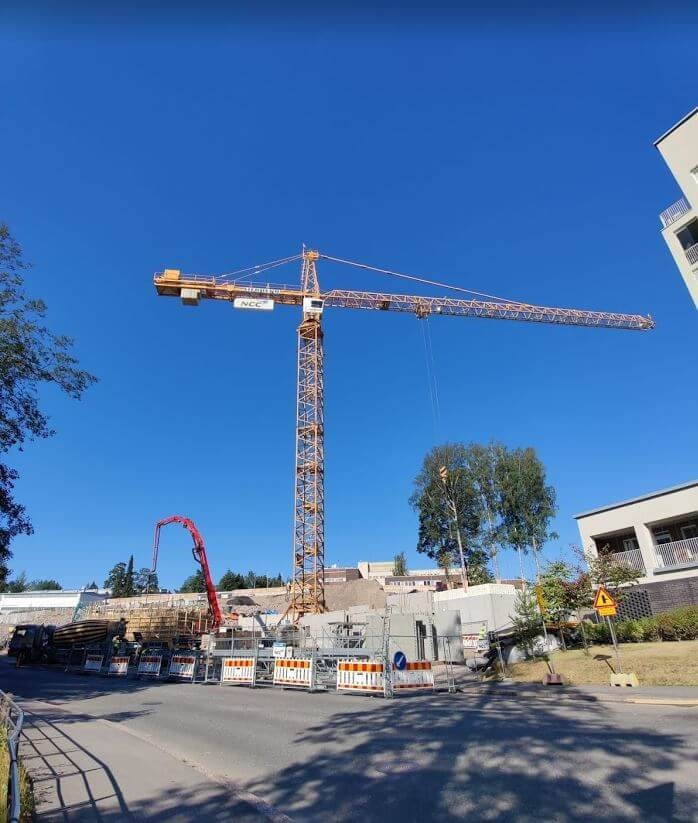

HASO-yhtiön torninosturi asennettiin heinäkuussa. Kuvassa käynnissä VSS-valutyöt.

HITAS-yhtiön kohdalla tehdään louhintoja.

Tulevalla viikolla HEKA-yhtiön C-rapun kohdalla aloitetaan anturatyöt.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
- TR-mittaus 5.8.2021, tulos 98,28 %
Aikataulu

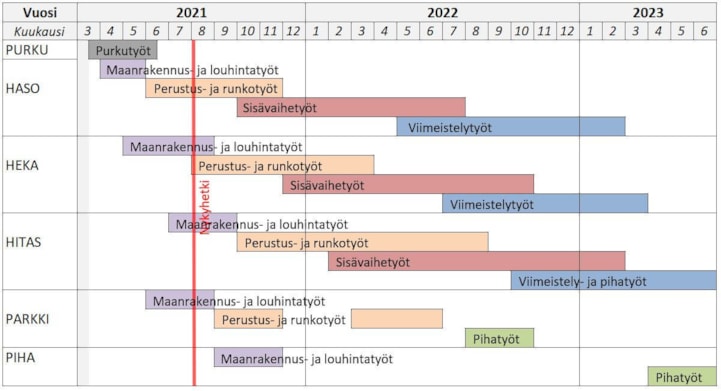

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
