Viikkotiedote 31/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön B-talossa listoitustyöt on saatu valmiiksi. Talosaunan lattiat on laatoitettu ja kodinkonekuorma saapui keskiviikkona, asennus alkaa ensi viikolla.
A-talossa on tehty oviasennuksia, väestönsuojan maalausta ja ensimmäisen kerroksen lattioiden hiomista ennen laatoitusta.
HEKA-yhtiön taloissa on jatkunut julkisivutyöt, nyt myös A-talossa on aloitettu julkisivuvilloitus.
C-talossa listoitustyöt ovat jatkuneet.
B-talossa huoneistojen maalaukset on saatu valmiiksi, vinyylilattioiden ja kalusteiden asennus on jatkunut.
A-talossa on aloitettu tasoite- ja maalaustyöt ja ensi viikolla alkaa kylpyhuoneiden laatoitus.

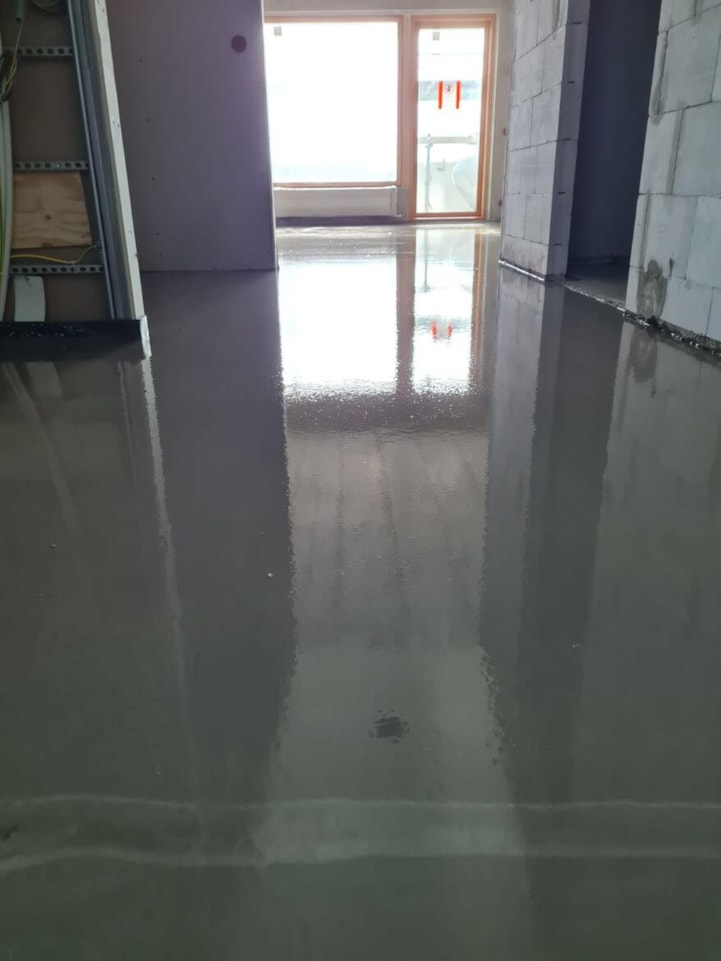

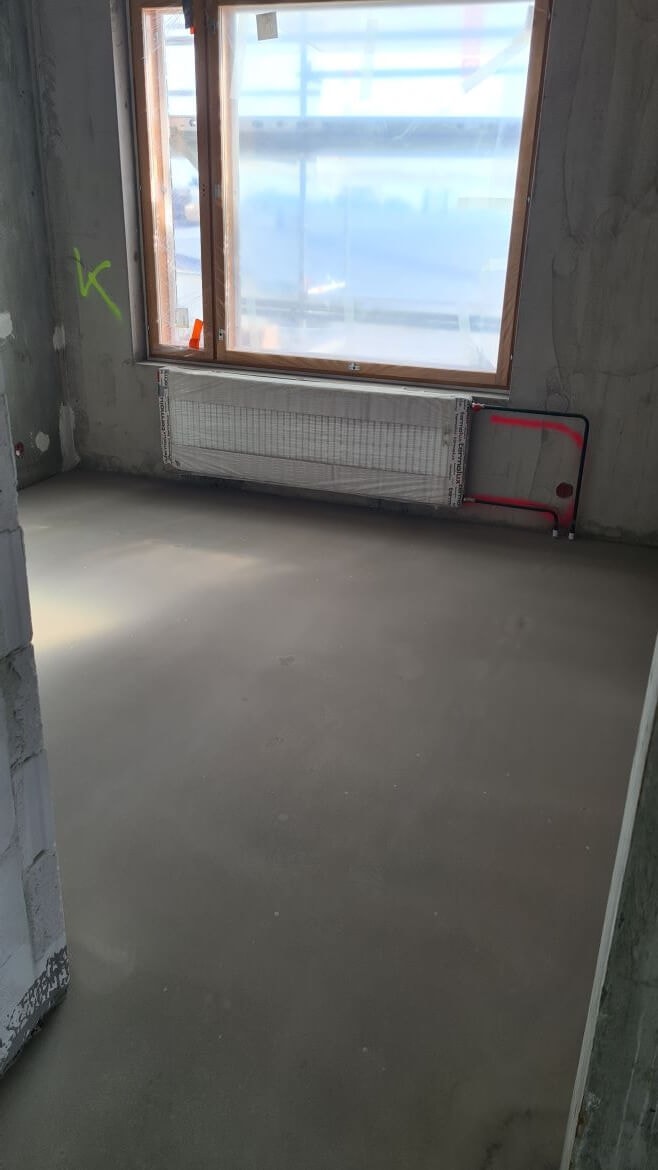

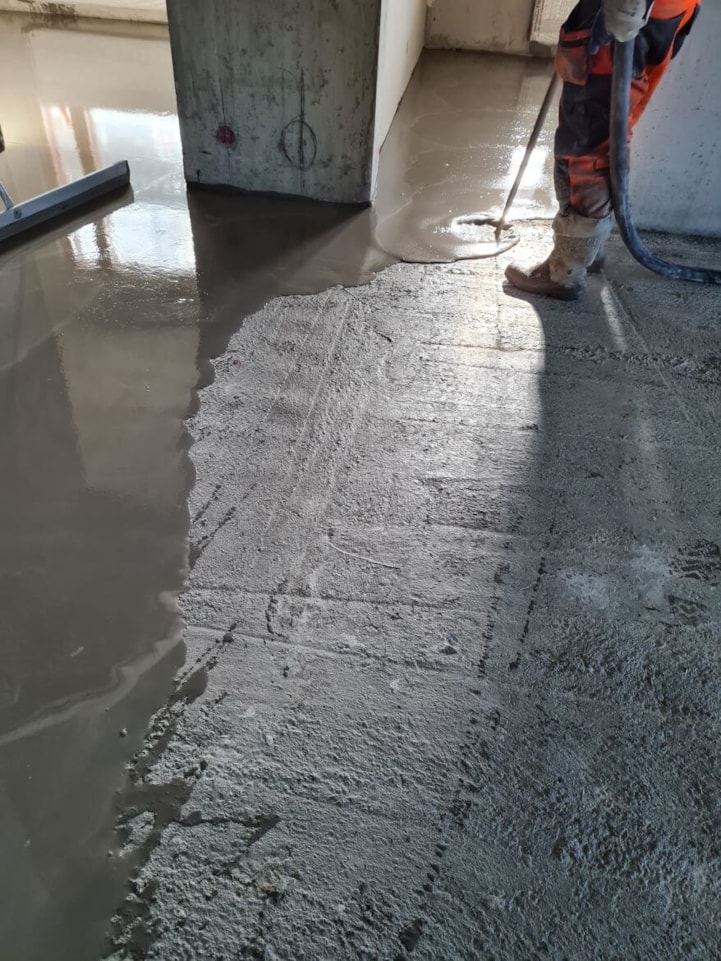

HITAS-yhtiön A-talossa on jatkunut julkisivumuuraus. Tiistaina oli plaanovalu ja keskiviikkona alkoi seinien tasoitetyöt.
B-talossa katon IV-työt ja parvekekaide-elementtien asennus on jatkunut. Ikkunatoimitus tuli tänään ja asennus alkaa ensi viikolla.
C-talossa tehtiin alkuviikosta raudoituksia sekä putkiasennuksia ja torstaina oli toisen kerroksen holvivalu.

Plaanovalu

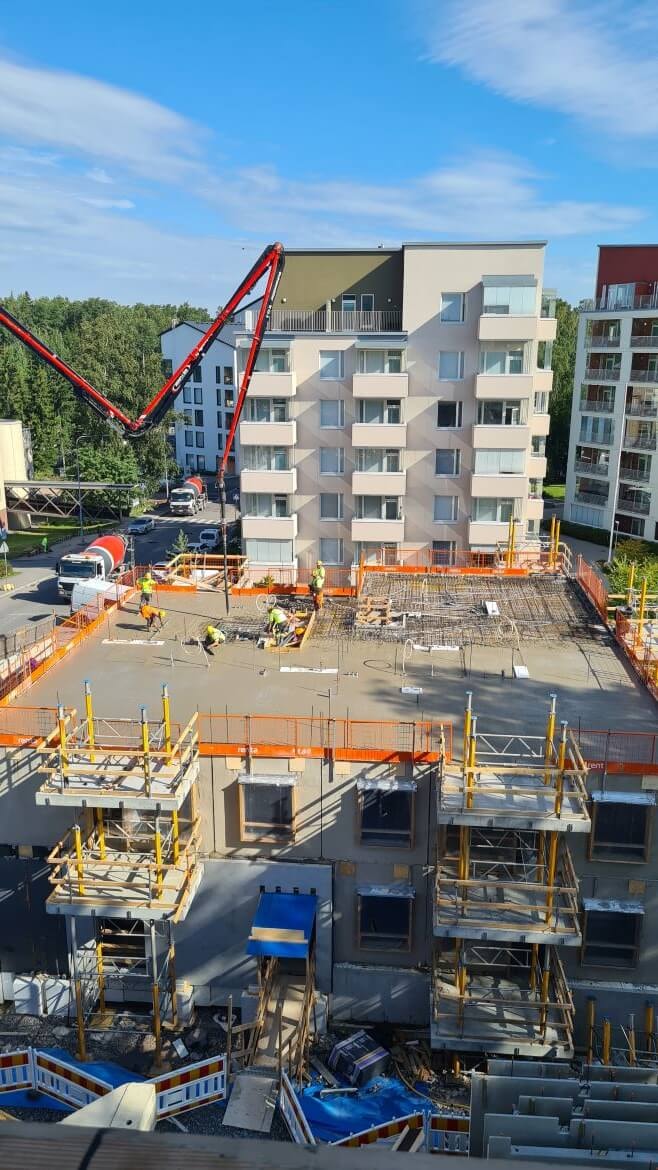

HITAS C holvivalu
Pysäköintihallin lohko 2 on tehty kannen raudoitustöitä ja ensi viikolla on kansivalu.
Pysäköintihallin lohko 2 kansivalu suoritetaan 10.8. Valu joudutaan aloittamaan klo 04.30, olemme pahoillamme jos valusta aiheutuu pientä melua.

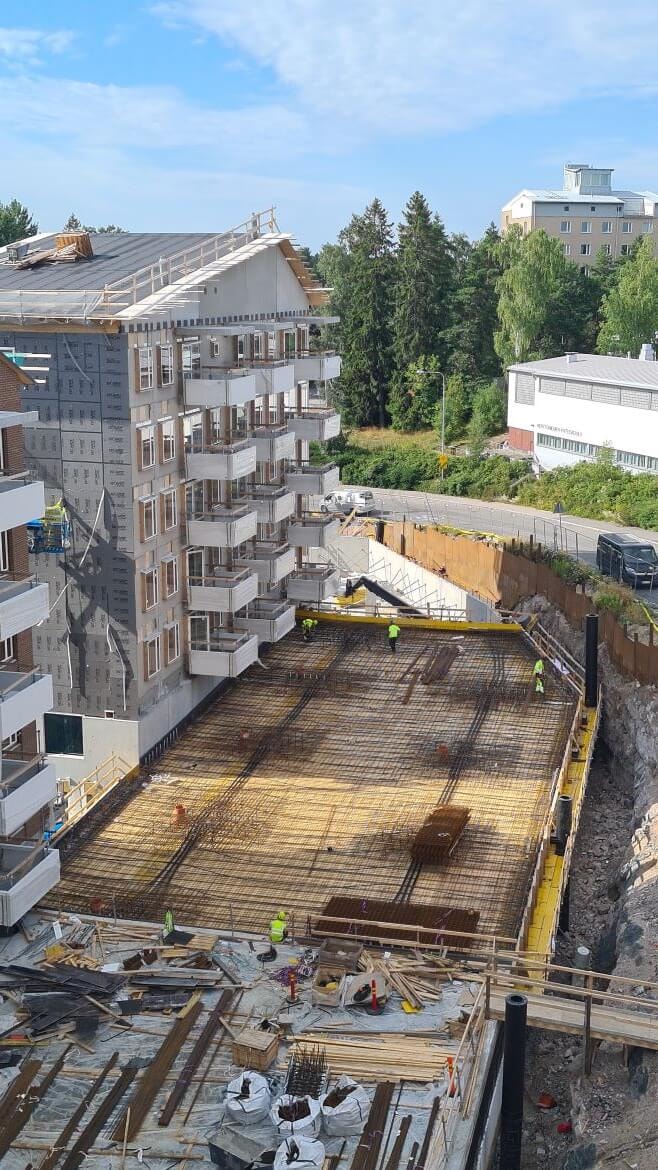

Lohko 2
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 5.8.2022
- HASO - 97,83%
- HEKA - 97,19%
- HITAS - 95,28%
Aikataulu

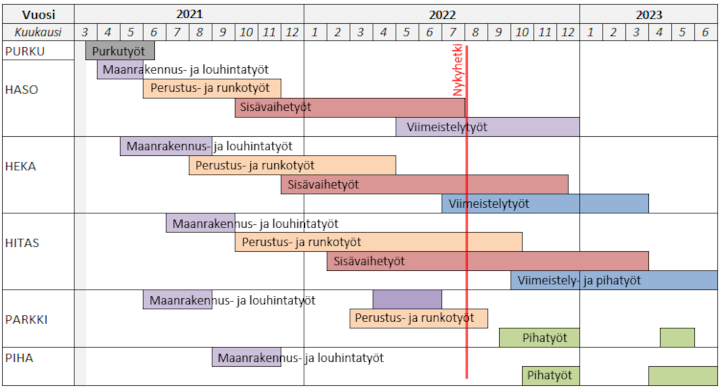

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
