Viikkotiedote 35/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön pihalla kettutien puolella on tehty tukimuurin raudoituksia ja muotituksia sekä ulkoportaiden muotitusta.
B-talossa on aloitettu viimeistelytyöt ja loppusiivous.
A-talossa listoitustyöt ovat jatkuneet. Huoneistojen tehosteseinät ovat maalattu ja kylpuhuoneiden kalustetyöt alkaneet.

HASO lukitus- ja heloitustyöt
HEKA-yhtiön taloissa on jatkunut julkisivutyöt.
C-talossa listoitustyöt ovat jatkuneet. Kodinkoneet saapuivat tällä viikolla ja kylpyhuoneiden varustelu on alkanut.
B-talossa vinyylilattian- ja kalustuksen asennustyöt ovat jatkuneet ja huoneistojen ovien asennus on aloitettu.
A-talossa on jatkunut tasoite- ja maalaustyöt, tehty kylpyhuoneiden laatoituksien pohjatöitä ja aloitettu kalusteasennus.
HITAS-yhtiön A-talossa on jatkunut julkisivumuuraus sekä tasoite- ja maalaustyöt. Kalusteet saapuivat ja asennus on alkanut.
B-talossa kipsiväliseinien 1.puolen asennus on jatkunut, kellarikerroksessa on tehty lattian raudoitustöitä ja ensi viikolla on lattiavalu.
C-talossa oli keskiviikkona neljännen kerroksen holvivalu ja viikon loppupuolella asensimme ulkoseiniä, väliseiniä ja hormeja.

HITAS A kalusteasennus

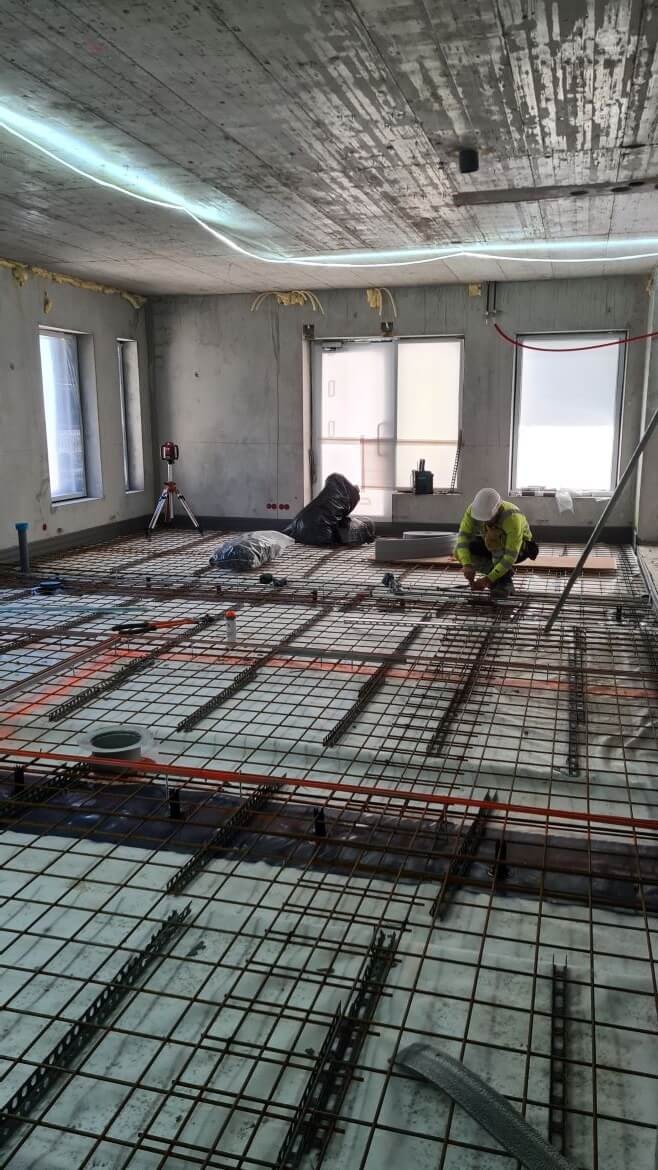

HITAS B kellarikerroksen raudoitus
Pysäköintihallissa on tehty lohko 3 kannen muottitöitä.

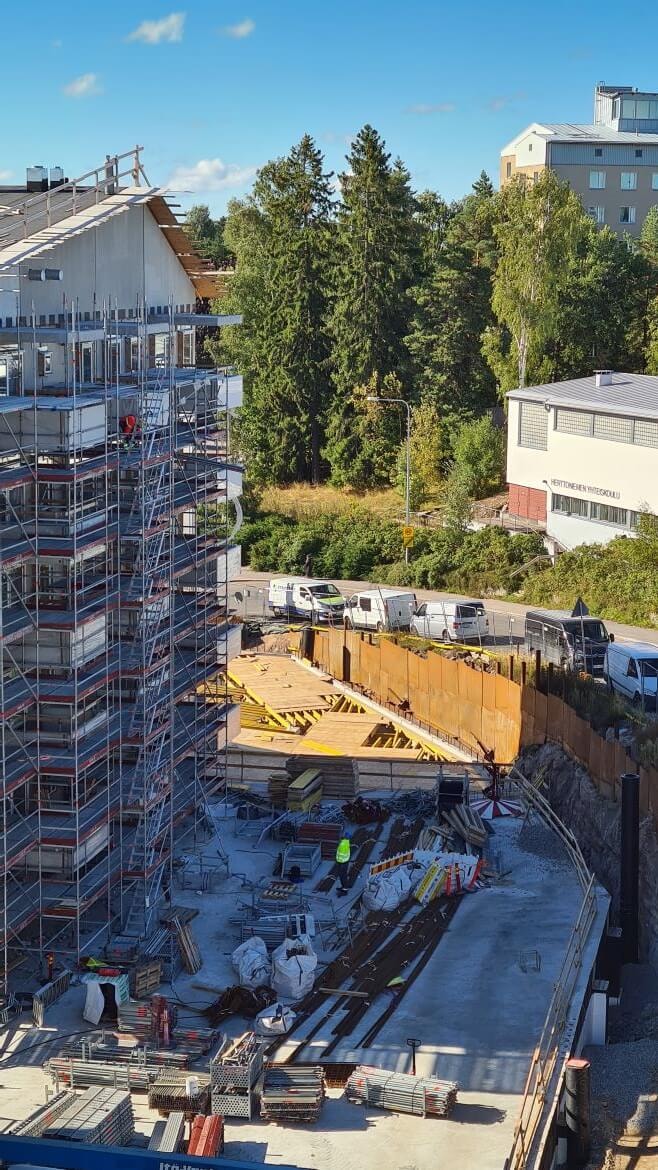

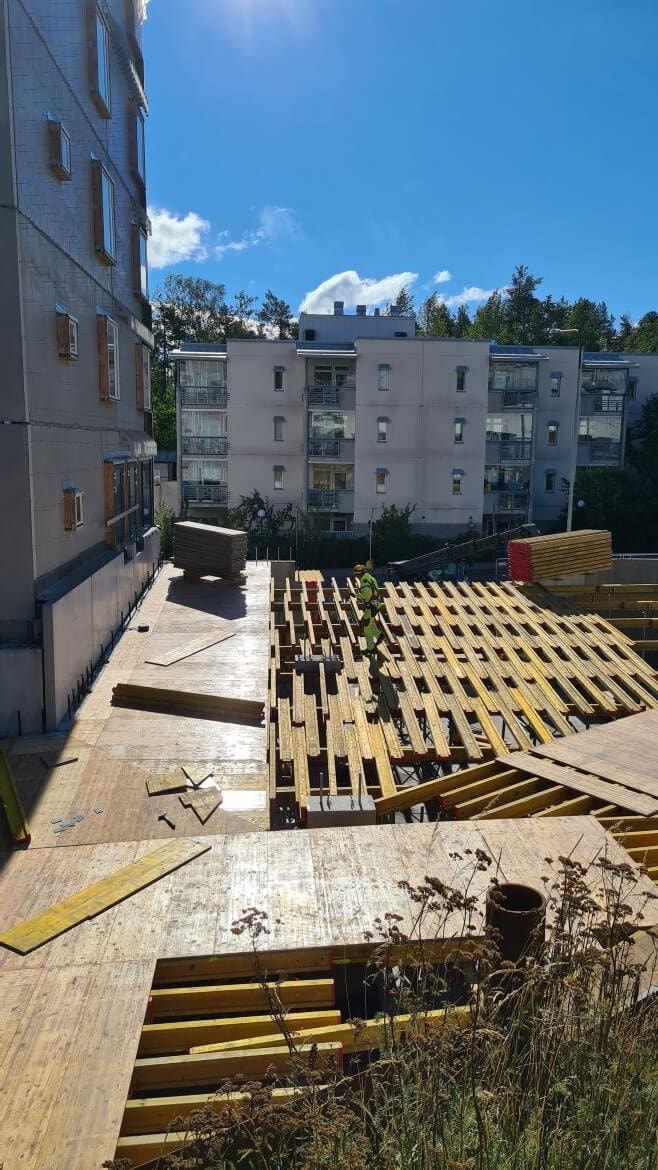

Pysäköintihallin muottityöt
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 1.9.2022
- HASO - 98,84%
- HEKA - 97,86%
- HITAS - 98,31%
Aikataulu

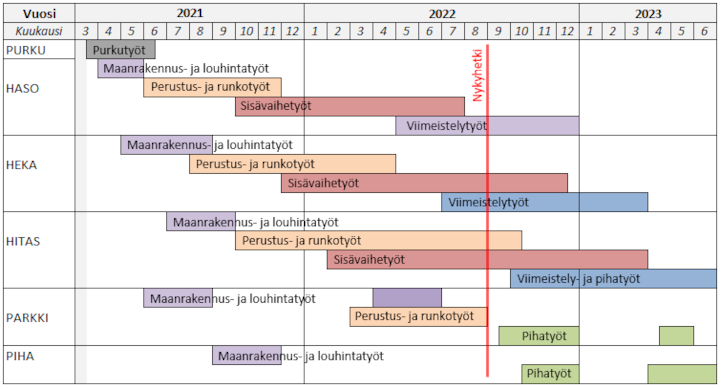

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
