Viikkotiedote 38/21

HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.

HATT Herttoniemen työmaan kuulumiset

Terveisiä HATT Herttoniemen työmaalta!

HASO-yhtiön elementtiasennus on A-rapussa edennyt viidennen kerroksen lattian ontelolaattoihin saakka ja B-rapussa puolestaan saatiin asennettua alapohjan ontelolaatat. Molempien rappujen ontelolaatat valettiin tänään perjantaina. Tulevalla viikolla asennetaan viidennen kerroksen seinäelementtejä.

HASO-yhtiön B-rapussa ollaan tällä viikolla siirrytty myös sisätyövaiheisiin. Sisällä aloitettu ensimmäisten patteriputkien asennukset sekä väliseinien harkkomuuraukset.

HEKA-yhtiön C-rappuun on tällä viikolla saatu asennettua ensimmäisen kerroksen seinät ja katto. B-rapun anturoiden raudoituksia viimeistellään ja muotitetaan valua varten, joka tehdään ensi viikolla. A-rapun kohdalla viimeistellään anturapohjia ja asennetaan hulevesi- ja viemärilinjoja.

HITAS-yhtiön anturapohjien teko aloitetaan tulevalla viikolla.

työmaa vk38

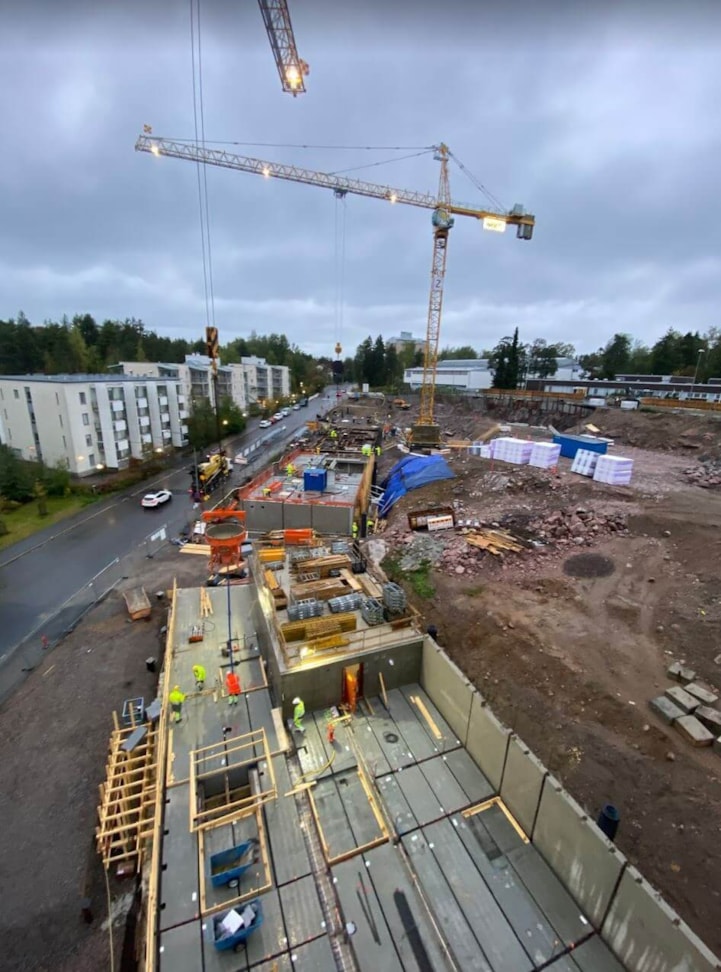

Kuvaa sateiselta perjantaiaamulta, kun HASO-yhtiön A-rapun alapohjan ontelokenttää ja HEKA-yhtiön C-rapun pilastereita valettiin yhtäaikaa.

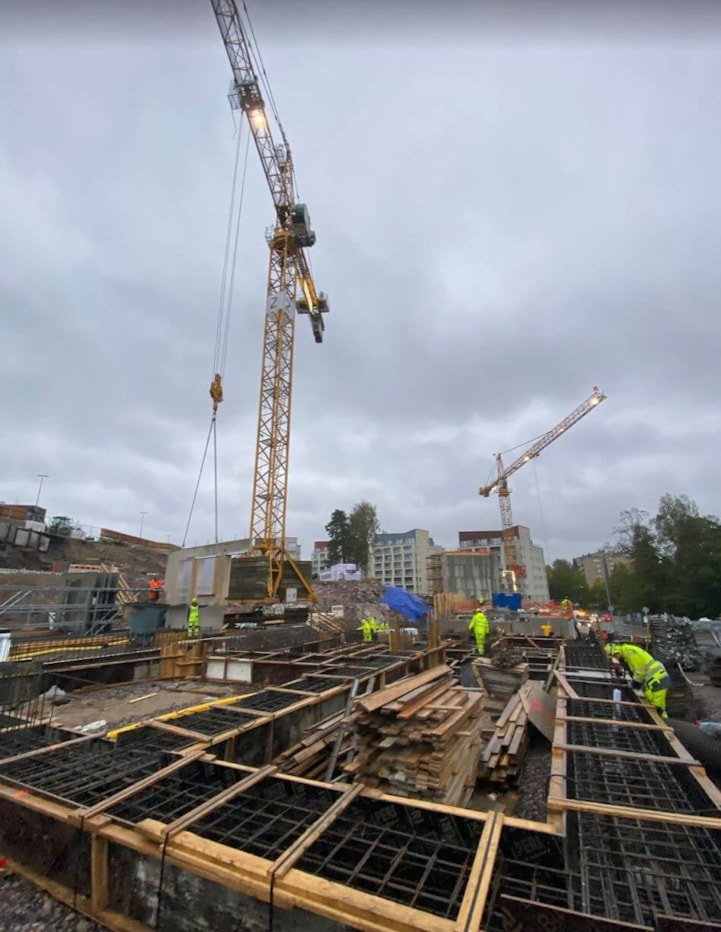

haso b vk38

HEKA-yhtiön B-rapun anturaraudoitukset ovat melkein valmiit.

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:

  • TR-mittaus 24.9.2021, tulos 97,63 %

Aikataulu

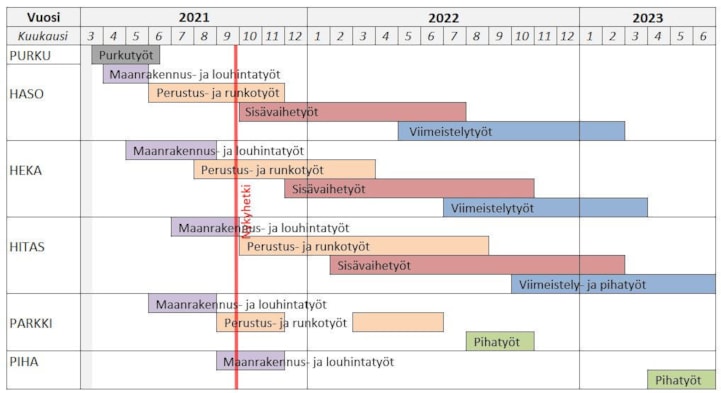

aikataulu vk38

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:

  • HASO = Helsingin Asumisoikeus Oy Kettutie
  • HEKA = HEKA Herttoniemi Kettutie 8
  • HITAS = Asunto Oy Helsingin Siili
