Viikkotiedote 39/21
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön B-rappuun on tällä viikolla asennettu viidennen kerroksen seinäelementit ja ontelolaatat. Tulevalla viikolla aloitetaankin sitten jo vesikattotyöt. Elementtiasennus jatkuu seuraavaksi A-rapussa.

HEKA-yhtiön C-rappuun on tällä viikolla saatu asennettua toisen kerroksen seinäelementit. Tulevalla viikolla elementtiasennukset jatkuvat ensimmäisen kerroksen ontelolaatoilla. B-rapussa on anturat valettu ja tällä hetkellä viimeistellään perusmuurien raudoituksia ja muotituksia valua varten, joka tehdään tulevalla viikolla. Raudoitustyöt siirtyvät seuraavaksi A-rapun alueelle.
HITAS-yhtiön anturapohjien teko on aloitettu tällä viikolla.

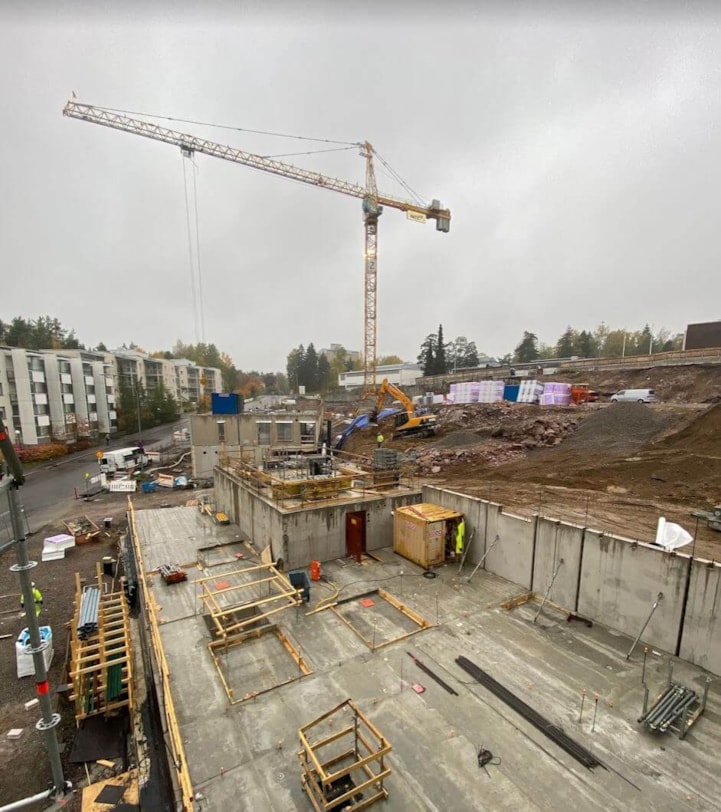

HASO-yhtiön A-rapussa aloitetaan elementtiasennukset seuraavaksi.

HEKA-yhtiössä valmistuvat B-rapun perusmuurit.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
- TR-mittaus 1.10.2021, tulos 97,89 %
Aikataulu

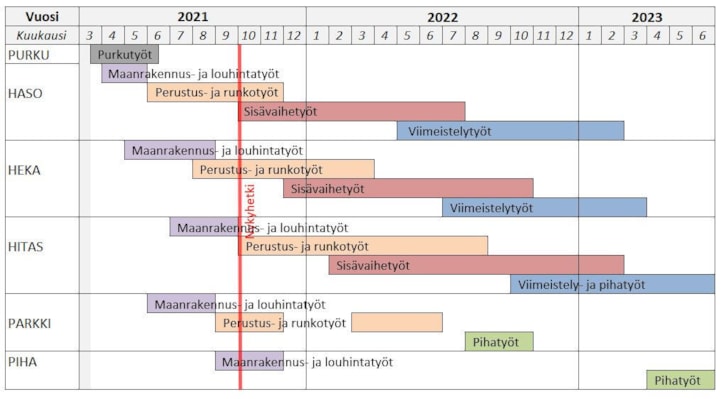

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
