Viikkotiedote 43/21

HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.

HATT Herttoniemen työmaan kuulumiset

Terveisiä HATT Herttoniemen työmaalta!

HASO-yhtiön elementtiasennukset jatkuvat A-rapussa ja tällä viikolla työt etenivät toisen kerroksen ontelolaattoihin saakka. Tulevalla viikolla toisen kerroksen ontelot valetaan ja aletaan asentamaan kolmannen kerroksen seiniä.

HASO-yhtiön B-rapussa on käynnissä kattoristikkojen asennus, lämpörunko- ja viemärityöt sekä väliseinämuuraukset. Myös lisää työvaiheita alkaa lähiaikoina, kuten lattialämmitysten asennukset ja julkisivumuuraukset.

HEKA-yhtiön elementtiasennus on C-rapussa edennyt neljänteen kerrokseen. Tulevalla viikolla asennetaan myös jo B-rappuun sokkelielementit.

HITAS-yhtiön A-rapun pv-korotukset ovat käynnissä ja ne valetaan tulevalla viikolla.

työmaa vk43

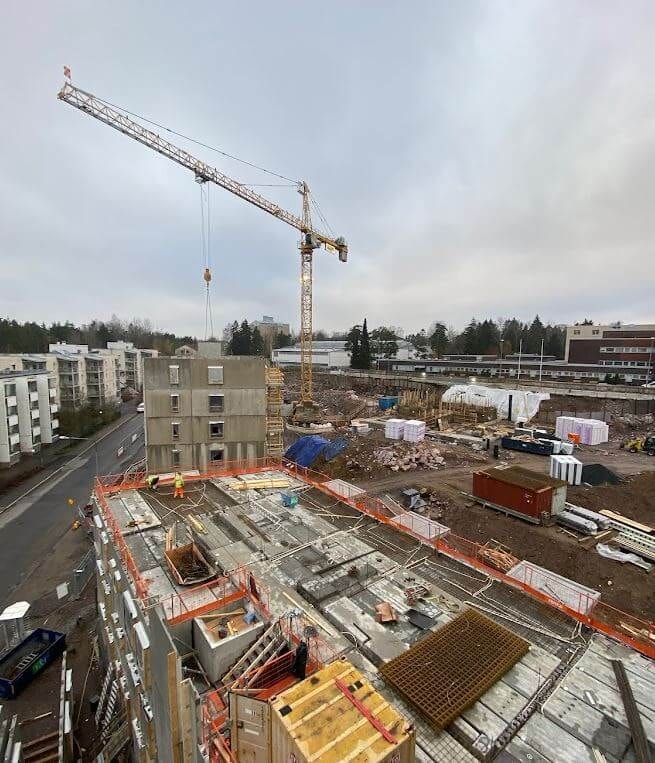

Työmaa 29.10.2021.

vesikatto haso vk43

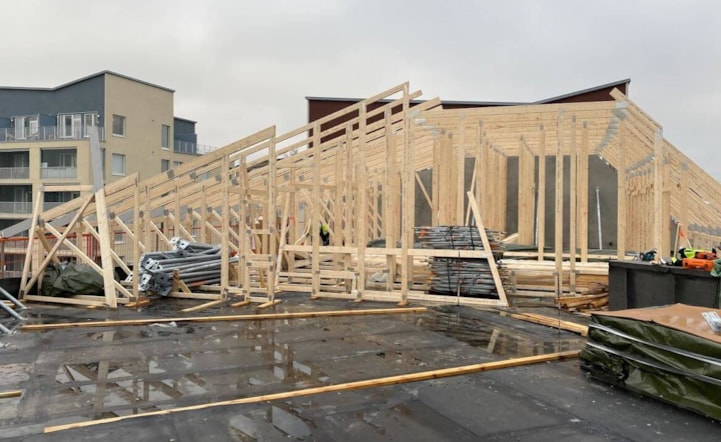

HASO-yhtiön A-rapun kattoristikoiden asennus on saatu käyntiin.

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:

  • TR-mittaus 28.10.2021, tulos 97,09 %

Aikataulu

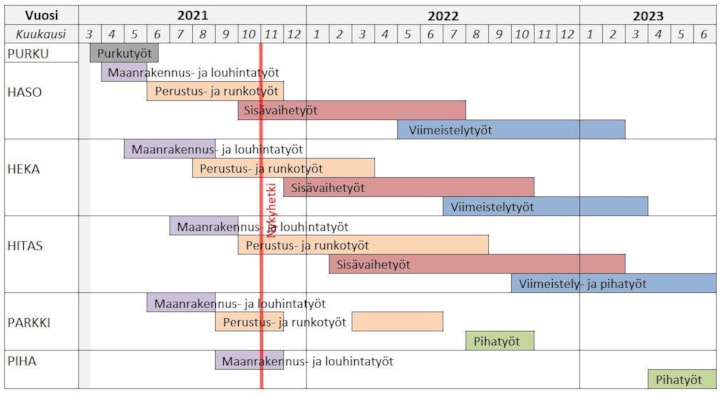

aikataulu vk43

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:

  • HASO = Helsingin Asumisoikeus Oy Kettutie
  • HEKA = HEKA Herttoniemi Kettutie 8
  • HITAS = Asunto Oy Helsingin Siili
