Viikkotiedote 45/22

HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.

HATT Herttoniemen työmaan kuulumiset

Terveisiä HATT Herttoniemen työmaalta!

HASO-yhtiössä on tehty yleisten tilojen listoituksia ja sisäänvedettyjen parvekkeiden pinnoituksien vetokokeita ja kittauksia. Ilmanvaihdon konehuoneessa tehdään putkien eristyksiä ja B-talon asunnoista poistetaan loppuja suojia ja tehdään loppusiivouksen toista kierrosta.

Vko45 HASO B

HASO B

Vko45 HASO ja portaat

Keskiviikkona valettiin HASO:n ja HEKA:n väliset portaat

Talot näyttävät ulkoapäin jo melko valmiilta mutta niin sisällä, kuin ulkopuolellakin, tehdään vielä paljon töitä. Ymmärrämme, että uudet kodit kiinnostavat kun valmistuminen on jo lähellä, mutta toivoisimme asukkailta malttia ja haluaisimme muistuttaa että työmaa-alueella liikkuminen on kiellettyä turvallisuussyistä. Asukkaille järjestetään asukastarkastukset alkuvuodesta ja siitä tiedotetaan myöhemmin.

HEKA-yhtiön C-talossa on alkanut parvekekaideasennukset ja kerhohuoneen mattotyöt. B-talossa on jatkunut paneelikattojen teko ja A-talossa alkoi listoitus.

HITAS-yhtiön A-talossa on jatkunut parkettiasennus. Saunan runkotyöt on aloitettu ja ensi viikolla alkaa välioviasennukset. B-talossa on jatkunut tasoite- ja maalaustyöt ja kalusteasennus. C-talossa on aloitettu hissiasennus ja kipsiväliseinien ensimmäisen puolen työt.
C- ja B-talon välisen tukimuurin anturan valu oli maanantaina ja loppuviikosta on tehty tukimuurin ensimmäisen puolen muottitöitä.

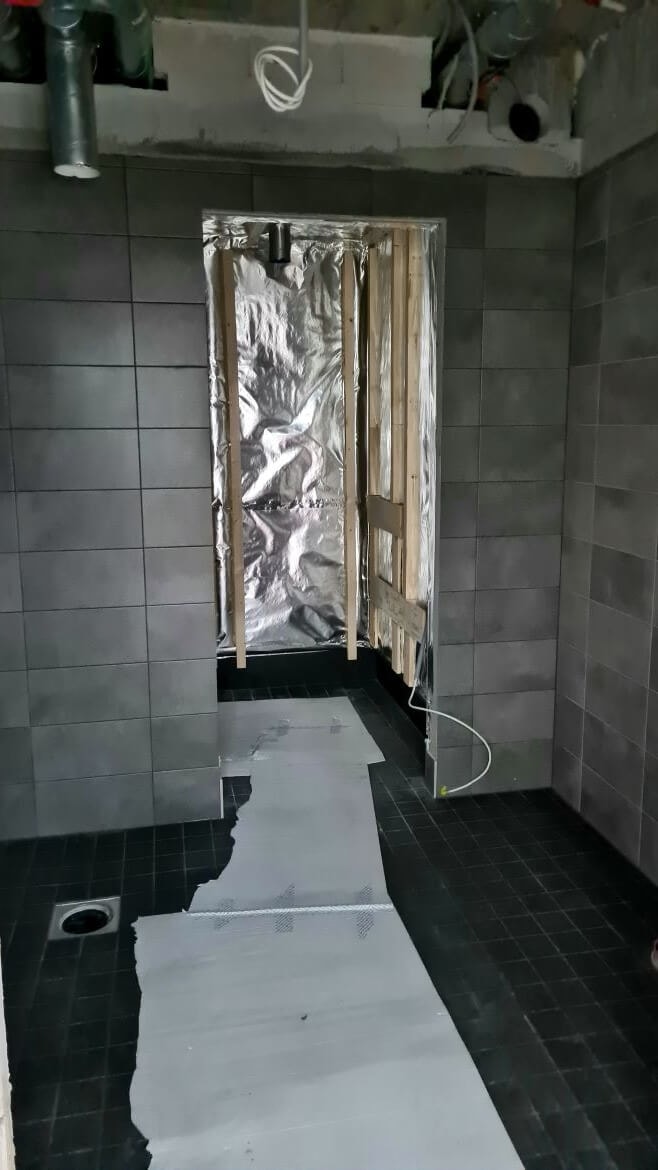

Vko45 HITAS A

HITAS A saunan runkotyöt käynnistyivät

Pysäköintihallissa valettiin lohkon 2 lattia ja kannella on tehty ilmanvaihtokuilun muotti- ja raudoitustöitä.

Vko45 Autohalli

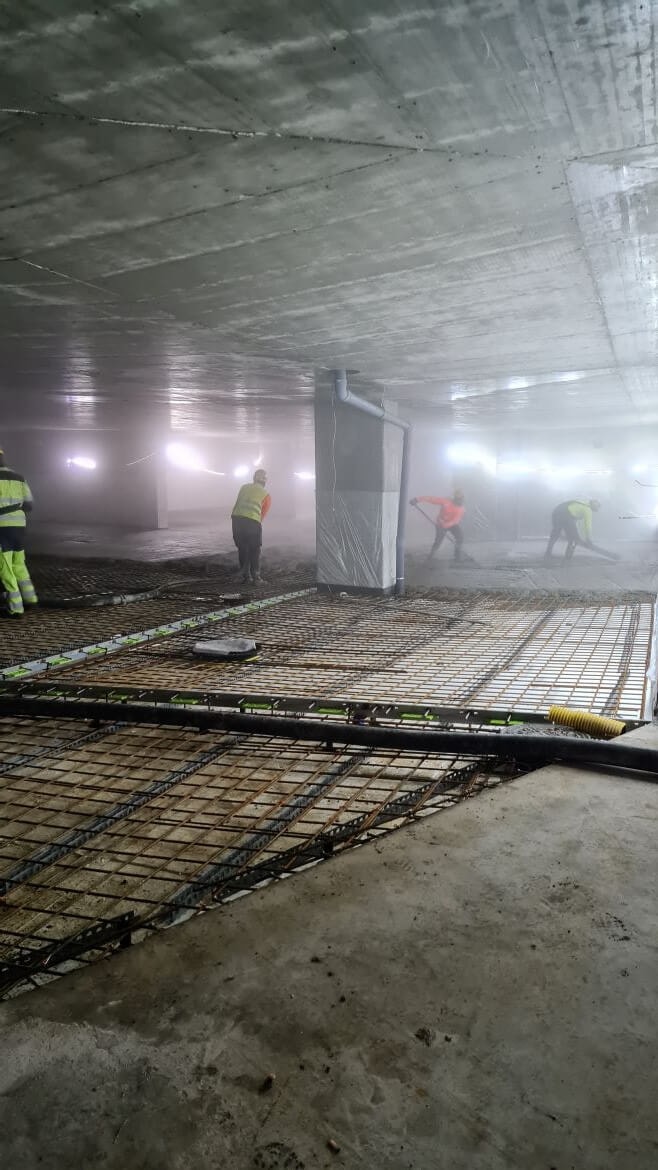

Lohko 2 lattiavalu

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 8.11.2022

  • HASO - 97,44%
  • HEKA - 97,37%
  • HITAS - 94,22%

Aikataulu

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu vko45

Aikataulu esitetään yhtiöittäin:

  • HASO = Helsingin Asumisoikeus Oy Kettutie
  • HEKA = HEKA Herttoniemi Kettutie 8
  • HITAS = Asunto Oy Helsingin Siili
