Viikkotiedote 46/21
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset

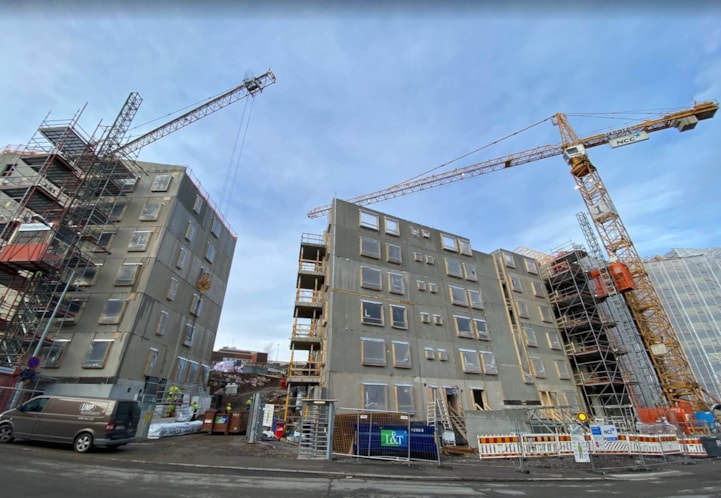

Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön A-rappuun on tällä viikolla asennettu viidennen kerroksen seinäelementit. B-rapussa on käynnissä kattoristikkojen asennus, ikkuna-asennukset, lämpörunko- ja viemärityöt, julkisivutelineiden asennukset, julkisivuvilloitukset ja -muuraukset sekä väliseinämuuraukset ja lattialämmitysten asennukset. Tulevalla viikolla aloitellaankin jo kylpyhuoneiden kaatovaluja sekä vesikatolla aletaan asentamaan huopakatetta.
HEKA-yhtiön C-rappuun on tällä viikolla asennettu kuorielementtejä sekä ilmanvaihdon konehuone. B-rappuun on asennettu alapohjan lämmöneristeitä ja alapohjan ontelolaatat. Tulevalla viikolla valetaan A-rapun perusmuureja.
HITAS-yhtiön A-rappuun asennettiin tällä viikolla sokkelielementtejä ja valettiin väestönsuojan lattia.

Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
- TR-mittaus 18.11.2021, tulos 97,38 %
Aikataulu

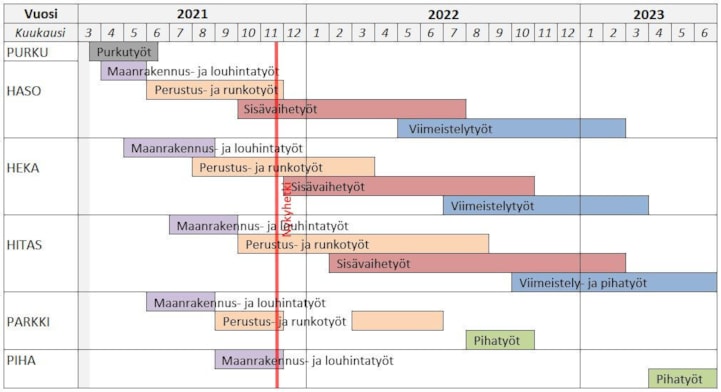

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
