Viikkotiedote 46/22

HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.

HATT Herttoniemen työmaan kuulumiset

Terveisiä HATT Herttoniemen työmaalta!

HASO-yhtiössä on aloitettu terassien rakentaminen, asennettu pesulan pesukoneet, tehty viimeistelytöitä ja loppusiivouksia.

Vko46 HASO

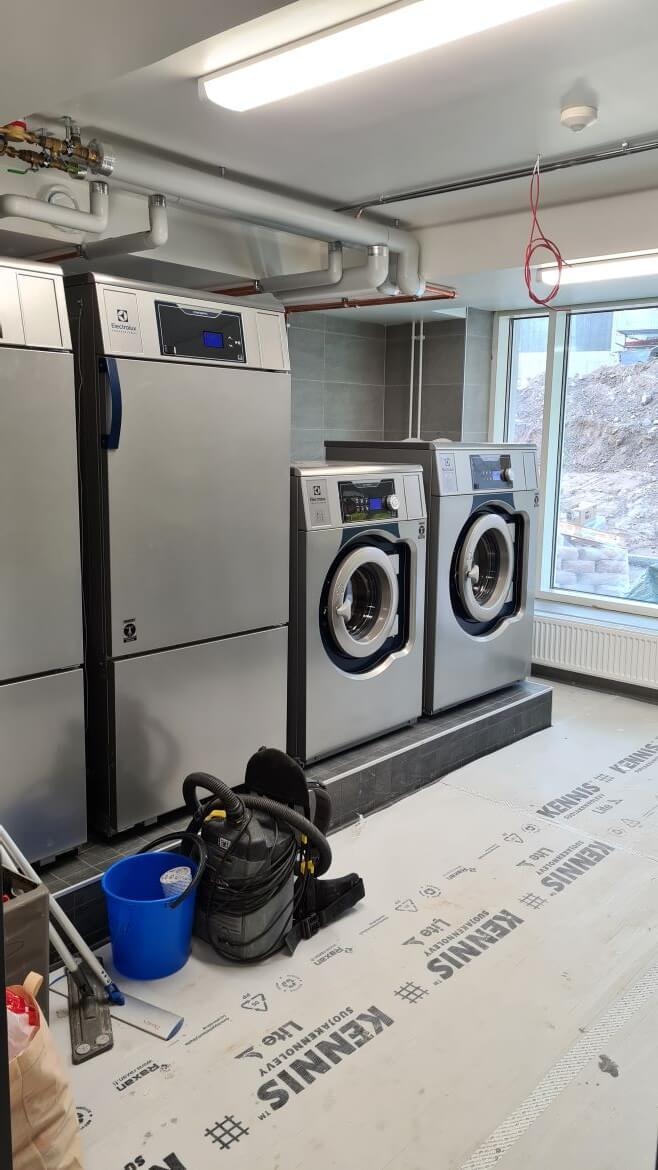

HASO pesula

Talot näyttävät ulkoapäin jo melko valmiilta mutta niin sisällä, kuin ulkopuolellakin, tehdään vielä paljon töitä. Ymmärrämme, että uudet kodit kiinnostavat kun valmistuminen on jo lähellä, mutta toivoisimme asukkailta malttia ja haluaisimme muistuttaa että työmaa-alueella liikkuminen on kiellettyä turvallisuussyistä. Asukkaille järjestetään asukastarkastukset alkuvuodesta ja siitä tiedotetaan myöhemmin.

HEKA-yhtiön C-talossa on aloitettu pölytön siivous ja jatkettu parvekekaideasennuksia. B-talossa on tehty kodinkoneasennuksia ja porraskäytävien laatoituksia. A-talossa on käynnissä listoitustyöt ja oviasennus.

HITAS-yhtiön A-talossa on jatkunut parkettiasennus ja saunan runkotyöt.
B-talossa tasoite- ja maalaustyöt ovat ylimmissä kerroksissa, kalusteasennus toisessa kerroksessa. Kylpyhuoneissa on aloitettu vedeneristys.
C-talossa kipsiväliseinien ensimmäisen puolen työt ovat jatkuneet ja peltikattotyöt alkaneet.
C- ja B-talon välisen tukimuurin muotti- ja raudoitustyöt ovat käynnissä ja ensi viikolla on valu.

Vko46 HITAS C

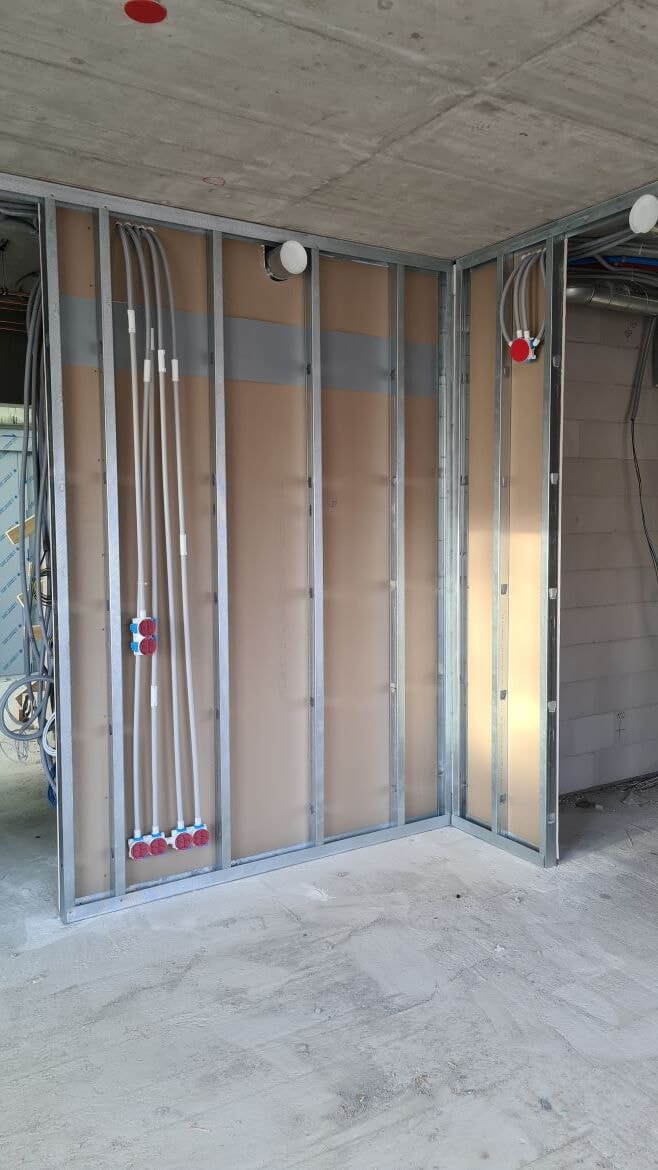

HITAS C kipsiväliseinätyöt

Vko46 HITAS tukimuuri

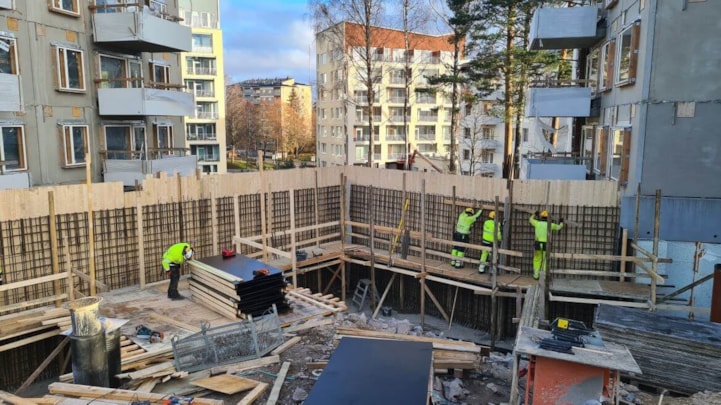

Hitas tukimuuri

Pysäköintihallissa tehdään kannen tukimuurianturan muottitöitä.

Vko46 autohalli

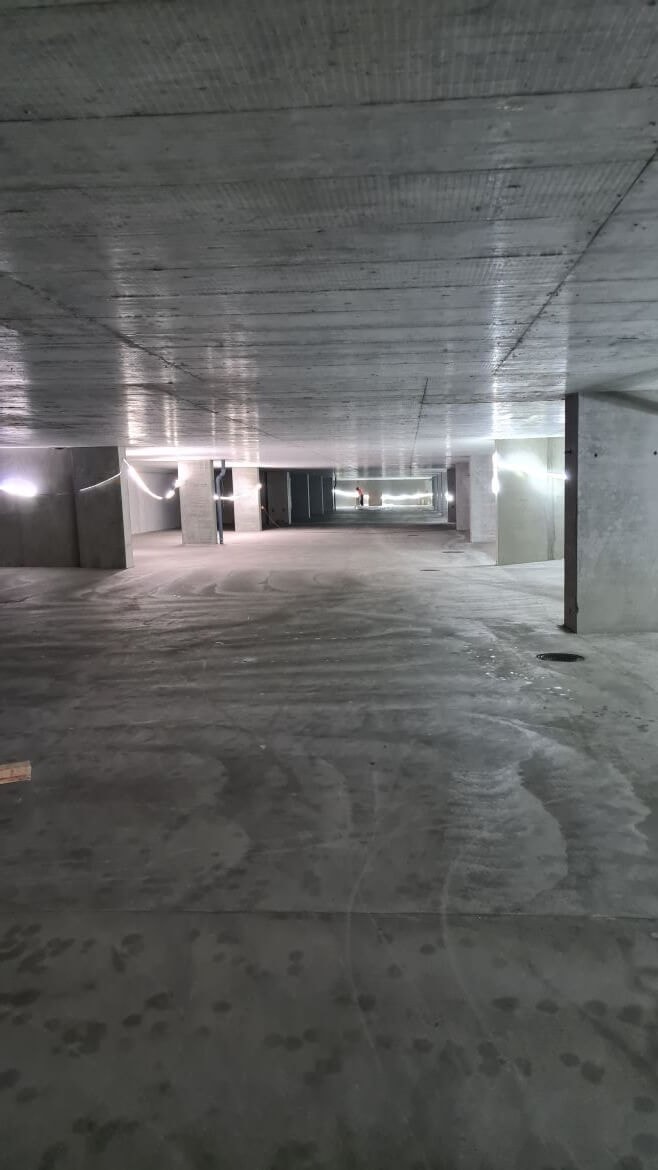

Pysäköintihalli viime viikon valun jälkeen

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 18.11.2022

  • HASO - 94,17%
  • HEKA - 96,09%
  • HITAS - 96,71%

Aikataulu

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu vko45

Aikataulu esitetään yhtiöittäin:

  • HASO = Helsingin Asumisoikeus Oy Kettutie
  • HEKA = HEKA Herttoniemi Kettutie 8
  • HITAS = Asunto Oy Helsingin Siili
