Viikkotiedote 47/21
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön A-rapussa on tällä hetkellä meneillään 5. kerroksen holvivalu. B-rapun vesikatolla tehdään vesikaton ponttilaudoitusta ja huopakatteen asennus on myös aloitettu. Julkisivulla käynnissä ovat telineasennus, julkisivun villoitukset ja muuraustyöt. Sisällä tehdään lämpörunko- ja viemäritöitä, kylpyhuoneiden verkotuksia, lattialämmitysten asennuksia ja väliseinämuurauksia. Tulevalla viikolla HASO-yhtiöön asennetaan elementit ilmanvaihdon konehuoneeseen, sekä tehdään muun muassa kylpyhuoneiden kaatovaluja.
HEKA-yhtiön C-rapun elementtiasennukset on saatu valmiiksi ja seuraavana työvaiheena on kattoristikoiden asennus. Sisätyövaiheena on meneillään väliseinämuuraukset. Elementtiasennus on siirtynyt B-rappuun, jonne onkin jo asennettu ensimmäisen kerroksen seinat ja katto. A-rapussa on käynnissä perusmuurien muottityö ja valu tehdään tulevalla viikolla.
Työmaalla on tällä viikolla tapahtunut muutoksia myös torninostureissa. HITAS-yhtiön alueelle on pystytetty työmaan kolmas torninosturi ja HEKA-yhtiön torninosturia on siirretty niin, että tornilla päästään asentamaan myös A-talon elementtejä. HASO-yhtiön torninosturi puretaan pois lähiaikoina.
HITAS-yhtiössä asennetaan tulevalla viikolla alapohjan ontelolaattoja. Tällä hetkellä A-rapussa on käynnissä väestönsuojan seinien raudoitus ja valu tehdään tulevalla viikolla.

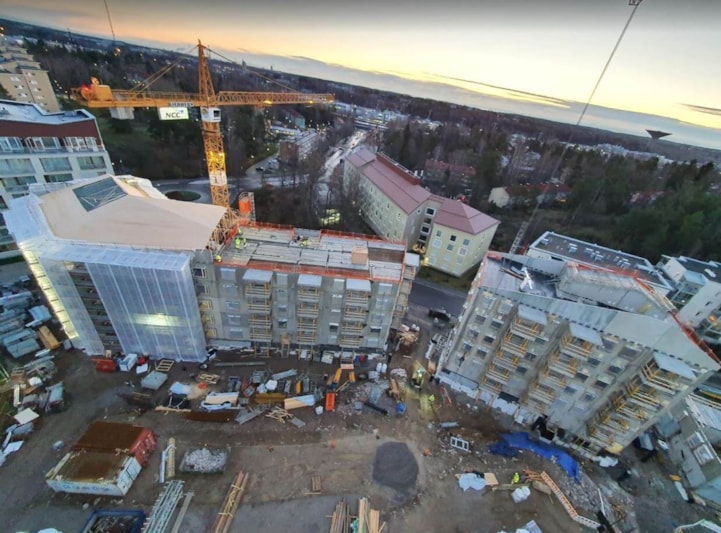

Näkymiä uudesta torninosturista: HASO & HEKA (C-talo)

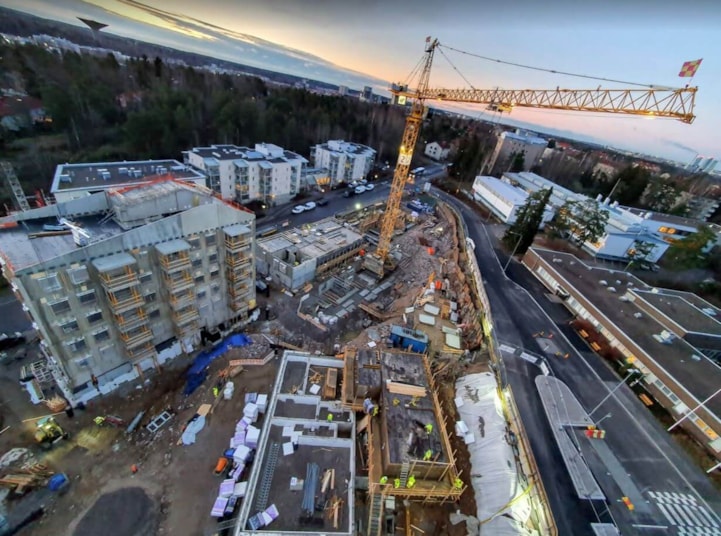

Näkymiä uudesta torninosturista: HEKA C-, B- ja A-talot sekä HITAS A-talo.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 23.11.2021
- HASO - 97,04 %
- HEKA (A-talo) - 96,45 %
- HEKA (B-talo) - 89,09 %
- HEKA (C-talo) - 85,00 %
- HITAS - 96,08 %
Aikataulu

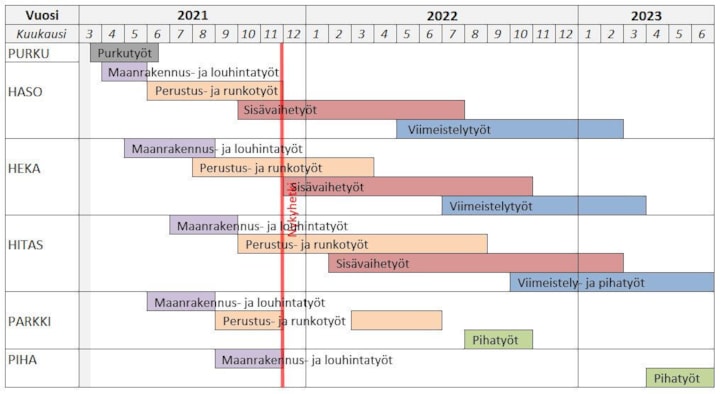

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
