Viikkotiedote 49/21

HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.

HATT Herttoniemen työmaan kuulumiset

Terveisiä HATT Herttoniemen työmaalta!

HASO-yhtiössä on tällä viikolla asennettu A-osan kuorielementtejä ja tehty B-osan huopakatteen viimeistelyjä. Julkisivulla käynnissä ovat telineasennus, julkisivun villoitukset ja muuraustyöt. Sisällä tehdään lämpörunko- ja viemäritöitä, ikkunoiden ja parvekeovien asennuksia sekä väliseinämuurauksia. Tulevalla viikolla HASO-yhtiössä tehdään myös ensimmäiset plaanon valut.

HEKA-yhtiön A-talossa on käynnissä perustusten teko, B-talossa on kolmannen kerroksen elementtiasennus aloitettu ja C-talossa on työn alla vesikaton puutyöt. C-osalla on käynnissä myös julkisivutelineiden asennus, väliseinämuuraus ja kylpyhuoneiden viemärihajotukset.

HITAS-yhtiön A-talo on tällä viikolla noussut ensimmäiseen kerrokseen ja käynnissä on holvin muotitus. Holvin valu tehdään tulevalla viikolla. B-osan anturoiden pohjatyöt valmistuvat tulevalla viikolla ja alueella aloitetaan anturoiden raudoitustyöt.

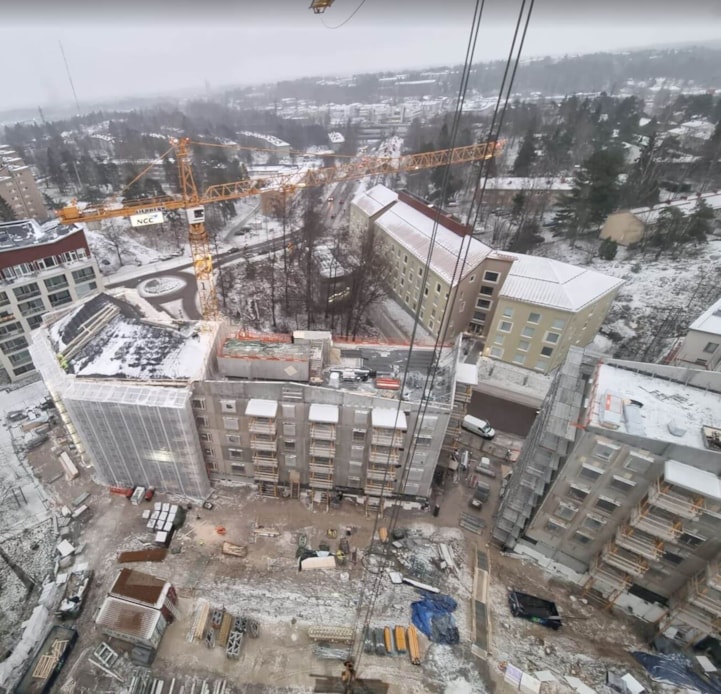

haso vk49

HASO

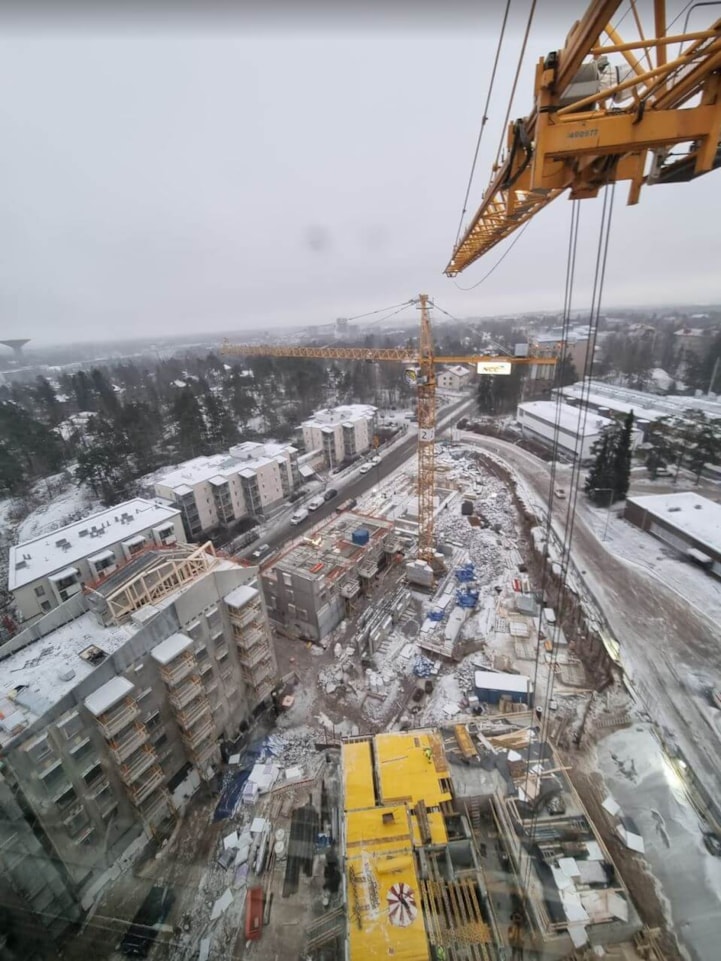

heka hitas vk49

HEKA & HITAS

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 10.12.2021

  • HASO (A- ja B-talo) - 97,50 %
  • HEKA (A-, B- ja C-talo) - 94,26 %
  • HITAS - 95,00 %

Aikataulu

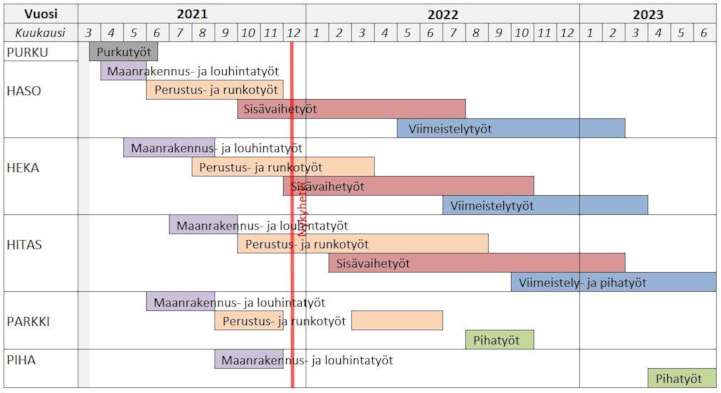

aikataulu vk 49

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:

  • HASO = Helsingin Asumisoikeus Oy Kettutie
  • HEKA = HEKA Herttoniemi Kettutie 8
  • HITAS = Asunto Oy Helsingin Siili
