Viikkotiedote 5/23
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!

Vuosi sitten torninosturista otettu kuva. Vasemmassa reunassa Heka C ja Heka B. A-taloa ei vielä ollut. Kuvan alalaidassa on Hitas A.

Kuva otettu Hitas A:n katolta. Keltainen talo on Heka B ja vaalea Heka A. Vuodessa on ehtinyt tulla aika paljon muutosta.
HASO-yhtiössä on käynnissä asukastarkastuksien viimeinen viikko. Julkisivulla on tehty sisäänvedettyjen parvekkeiden pellityksiä ja asennettu räystäiden sulanapitokaapeleita.
HEKA-yhtiön C-talossa on käynnissä ilmastoinnin mittaus ja säätötyöt, B-talossa parvekelasiasennus ja A-talossa tehdään mattotöitä, liiketilan alakattotöitä sekä talosaunan panelointia.

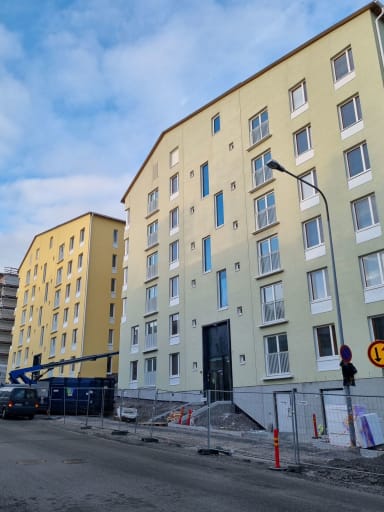

Heka B ja C-talojen ranskalaisten parvekkeiden kaiteet asennettu.
HITAS-yhtiön A-talossa listoitustyöt huoneistoissa on saatu valmiiksi. Porrashuoneisiin asennettiin kaiteet ja talosaunassa on tehty panelointitöitä. B-talossa on käynnissä parkettiasennus, laatoitus, listoitus, saunojen panelointi ja välioviasennus. C-talossa on jatkunut laatoitus, kalusteasennus ja saunatyöt.

Hitas A porraskaiteet
Pysäköintihallissa on käynnissä LVIS-työt ja kannella tehdään täyttötöitä.

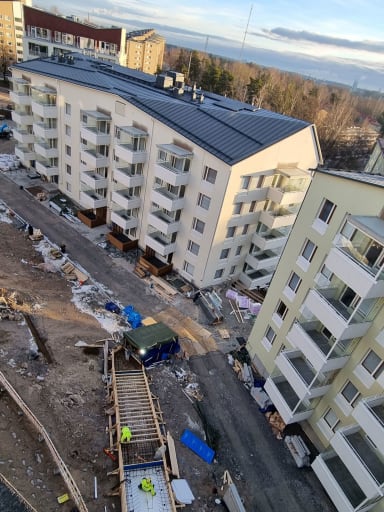

Yhteispihan portaiden muotitus ja raudoitus
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 2.2.2023
- HASO - Ei enää mitata
- HEKA - 97,69%
- HITAS - 94,29%
Aikataulu

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
