Viikkotiedote 6/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
Olisi mukavaa kuulla teiltä palautetta viikkotiedotteestamme, mitä haluaisitte nähdä tai kuulla? Projektimme etusivulla oikealla alhaalla on palautekenttä mihin palautteen voi jättää. Etusivun löydät osoitteesta www.ncc.fi/projektit/hatt-herttoniemi-helsinki/

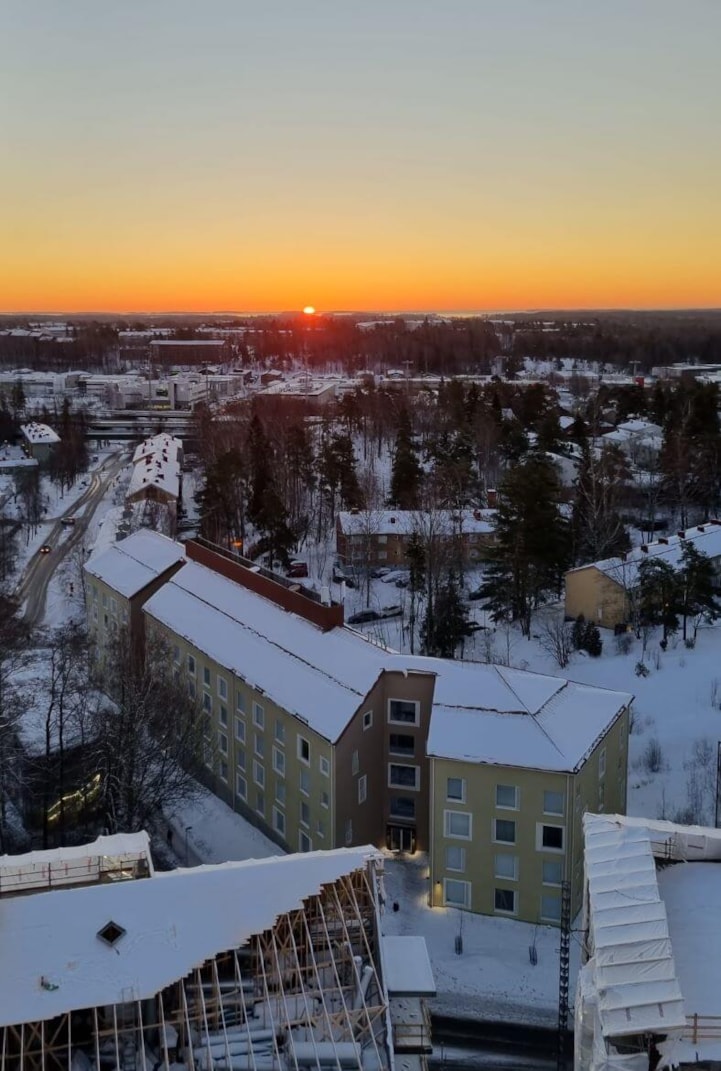

Maisemaa torninosturista kuvattuna.
HASO-yhtiössä on tällä viikolla jatkunut julkisivumuuraukset ja villoitukset. B-talossa on muurari muurannut kerhotilan väliseinät ja toisessa kerroksessa aloitettiin seinien ja kattojen pohjatyöt.
A-talossa kipsiseinien viimeistely aloitettu ja kylpyhuoneiden lattialämmitysten asennukset ovat edenneet viidenteen kerrokseen.

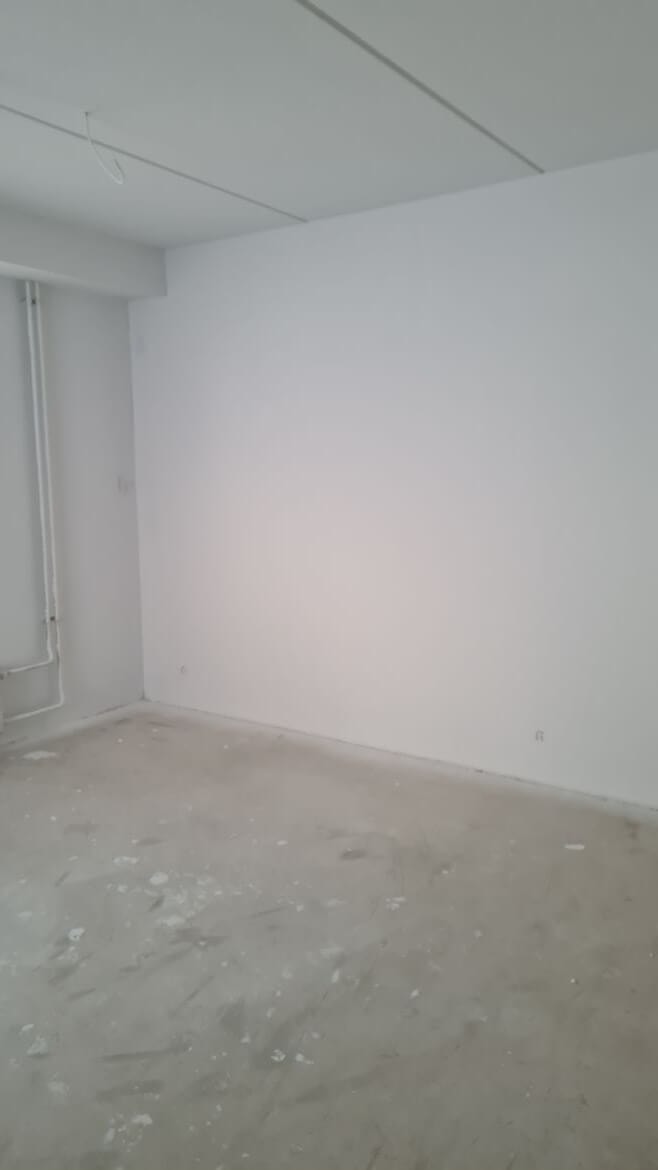

Seinien ja katon pohjatyöt.
HEKA-yhtiön C-talon julkisivulla jatkuu muuraus- sekä villoitustyöt. Sisätiloissa on tehty plaanopumppauksia, valettu kylpyhuoneiden lattioita sekä aloitettu hissiasennuksen valmistelevat työt.
B-talon katolla on tehty raudoituksia ensi viikon IVKH:n ontelovalua varten.
A-talossa on jatkunut alapohjatyöt ja ensi viikolla alkaa elementtiasennukset.

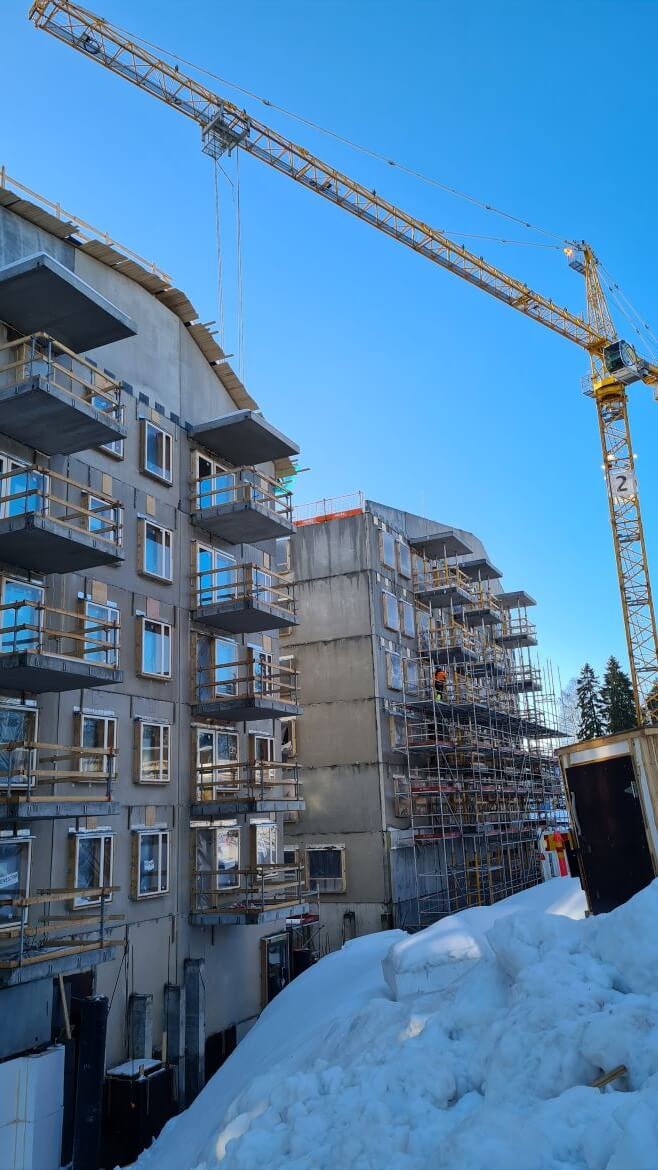

HEKA C ja B. Aurinko helli työntekijöitä torstaina.
HITAS-yhtiön A-talossa on valettu neljännen kerroksen holvi ja aloitettu putkikuvaukset. B-talossa tehty sisäpohjan täyttöjä.

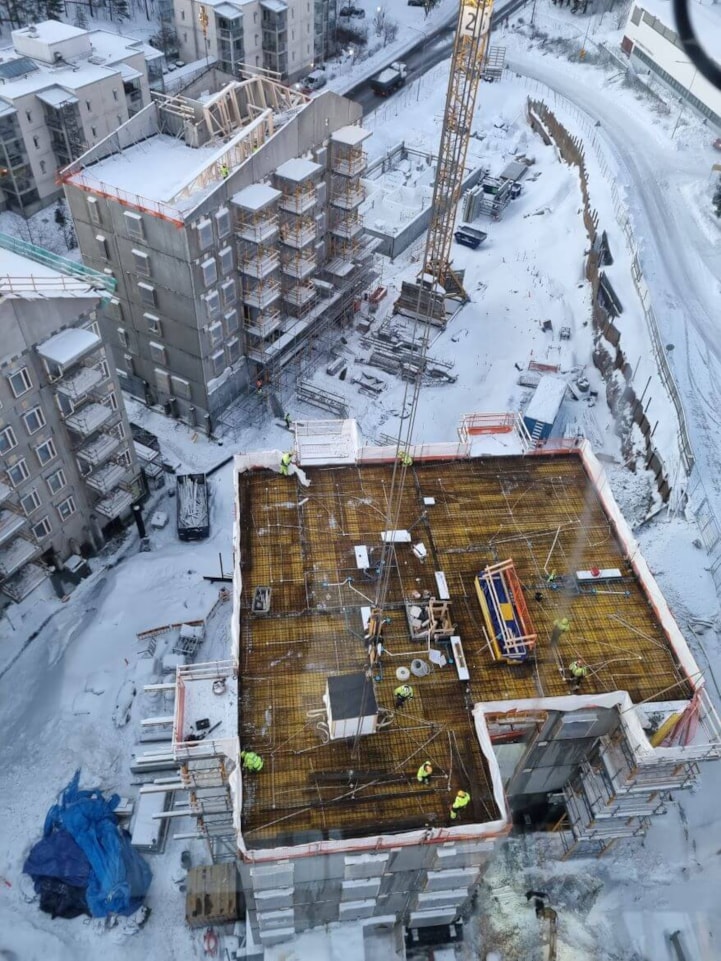

HITAS A, taustalla HEKA C, B ja A.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 10.2.2022
- HASO - 92,89%
- HEKA - 98,10 %
- HITAS - 98,67 %
Aikataulu

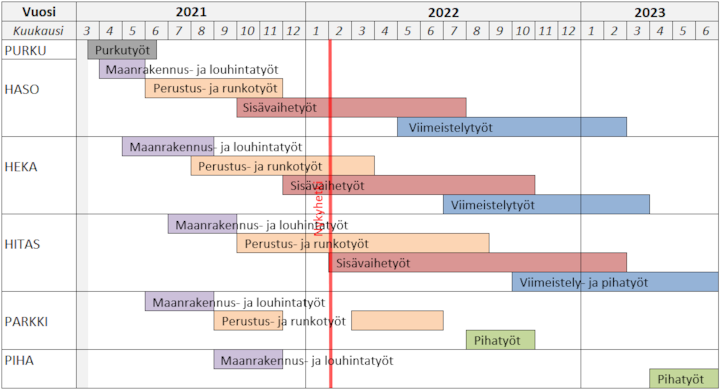

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
