Viikkotiedote 7/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
Kiitos palautteistanne, tuli hyviä ideoita!

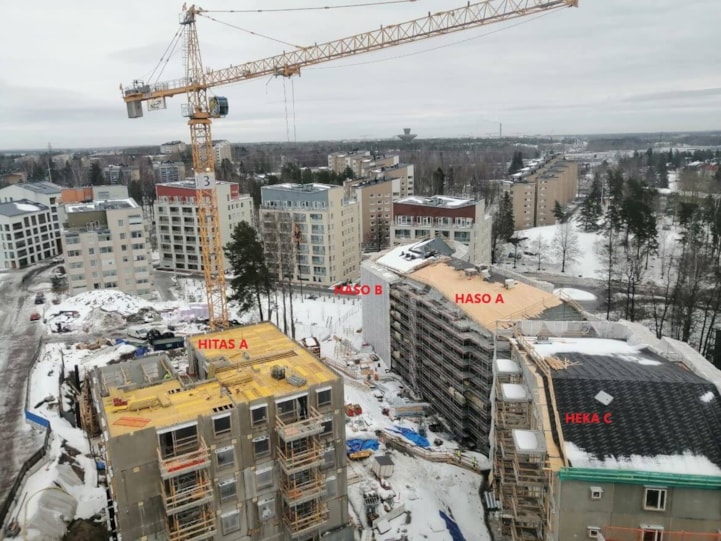

Kuva otettu torninosturista havainnollistamaan koko työmaata. Kaikki talot eivät valitettavasti mahtuneet samaan kuvaan.
HASO-yhtiössä on tällä viikolla jatkunut julkisivumuuraukset ja villoitukset sekä A-talon katon huopatyöt ovat käynnistyneet.
B-talossa on aloitettu seinien maalaukset ja laatoituksen valmistelevat työt.
A-talossa on aloitettu sähkö- ja ilmanvaihtoasennukset.

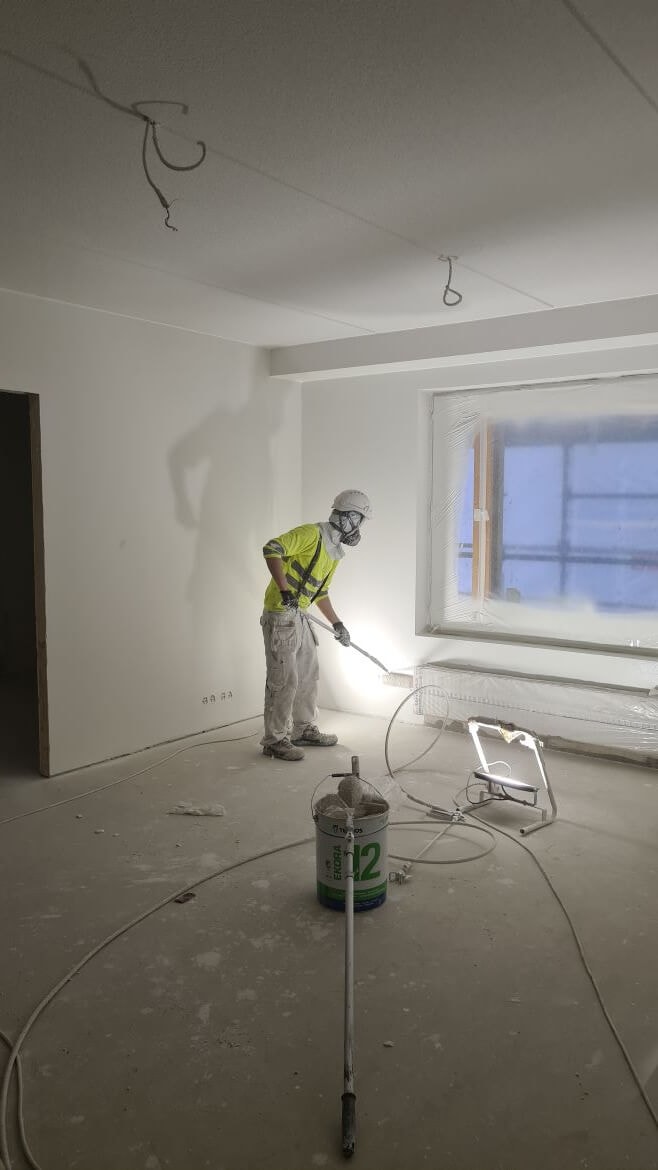

Maalari töissä Haso B:ssä.

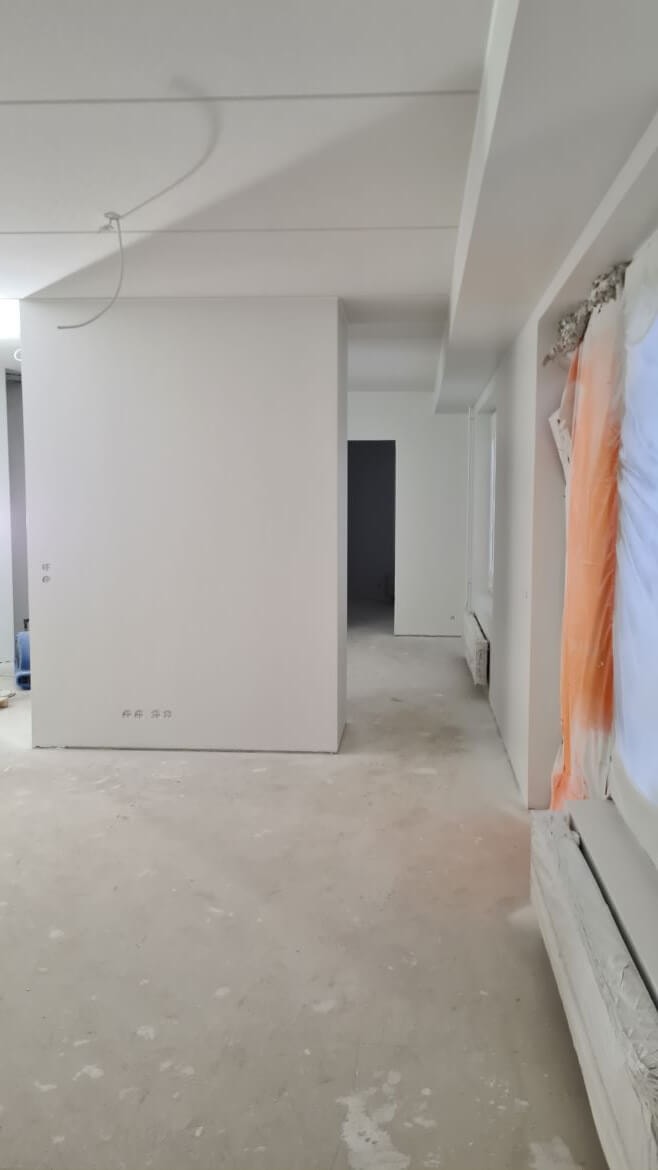

Maalattuja seiniä HASO B:n huoneistossa.
HEKA-yhtiön C-talon julkisivulla jatkuu muuraus- sekä villoitustyöt. Sisätiloissa on aloitettu kipsiväliseinien teko ja hissin asennus.
B-talossa on asennettu kattoristikoita ja sisätiloissa on alkanut patteriasennukset. Väliseinämuuraukset ovat edenneet toiseen kerrokseen.
A-talo sai ensimmäiset seinäelementit.

HEKA C-talon makuu- ja vaatehuoneen kipsiseinien valmistus. Seinien väliin tehdään sähköasennukset ja sen jälkeen seinä suljetaan. Sitä kutsutaan tuplaukseksi.

HEKA C-talon ulkoiluvälinevarasto toimii tällä hetkellä hissin osien varastona.

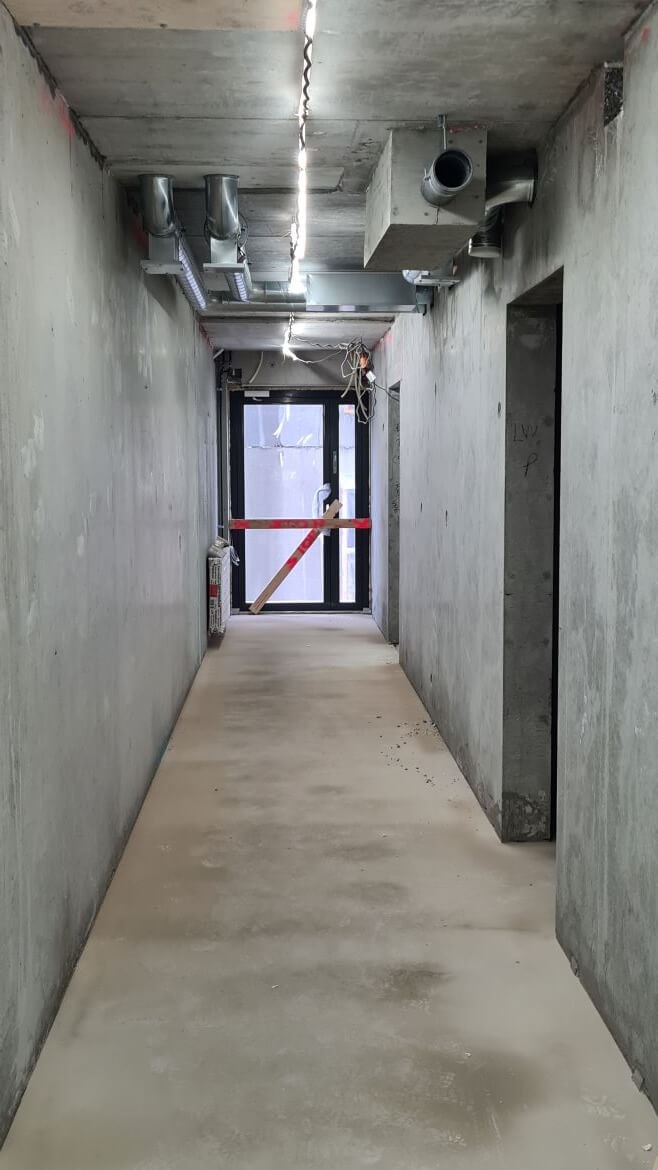

Porraskäytävä HEKA C.

HEKA B:n huoneistosta. Muurattu väliseinä ja patterit asennettu.
HITAS-yhtiön A-talossa on tehty raudoitustöitä ensi viikon viidennen kerroksen holvivalua varten.

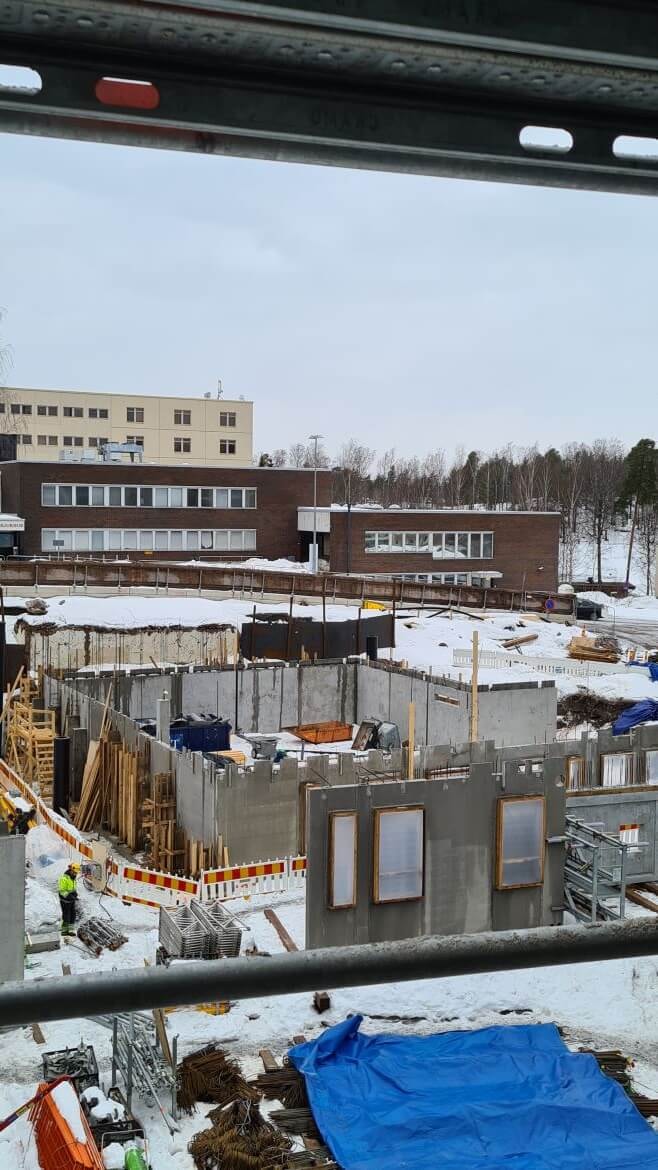

HITAS B, kuva otettu HASO A:n parvekkeelta.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 18.2.2022
- HASO - 98,15%
- HEKA - 97,17 %
- HITAS - 98,57 %
Aikataulu
HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
