Viikkotiedote 7/23
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiössä on jatkunut valvojien tarkastukset ja torstaina tehtiin äänimittauksia hyvin tuloksin.
HEKA-yhtiön C- ja B-talossa tehdään viimeistelyjä ja A-talossa tehtiin pölyttömyystarkastus sekä aloitettiin viimeistelytyöt. Valvojien tarkastukset alkavat ensi viikolla.
HITAS-yhtiön A-talossa on käynnissä kodinkoneasennus ja saunan lauteiden asennus. B-talossa on aloitettu yleisten tilojen maalaustyöt. C-talossa on jatkunut kalusteasennus ja laatoitus. Vesikattotyöt saadaan valmiiksi tänään.

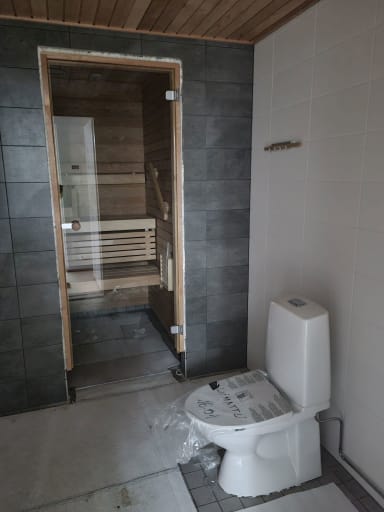

HITAS A lauteiden asennus
Pysäköintihallissa on käynnissä sähkötyöt ja kannella tehdään täyttötöitä.

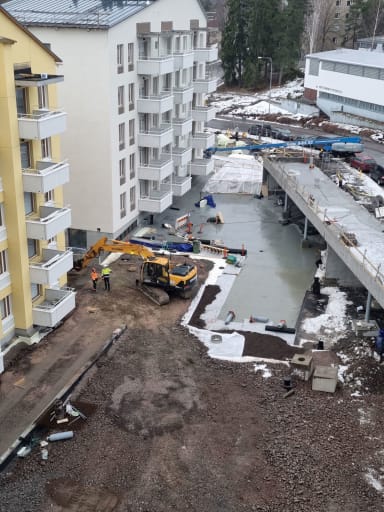

Pysäköintihallin kannen täyttötyöt
Viikkotiedote ilmestyy seuraavan kerran 3.3.2023.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 16.2.2023
- HASO - Ei enää mitata
- HEKA - 96,73%
- HITAS - 97,71%
Aikataulu

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
