Viikkotiedote 8/22

HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.

HATT Herttoniemen työmaan kuulumiset

Terveisiä HATT Herttoniemen työmaalta!

Auringon nousu vko8

Keskiviikko aamun kirpakka pakkanen ja auringon nousu torninosturista kuvattuna.

HASO-yhtiössä on tällä viikolla jatkunut julkisivumuuraukset ja villoitukset.
B-talossa on jatkunut tasoitus- ja maalaustyöt. Ensimmäiset kylpyhuoneet on vesieristetty ja ensi viikolla aloitetaan laatoitustyöt.
A-talossa on tehty valmisteluja ensi viikon lattioiden plaanovalua varten.

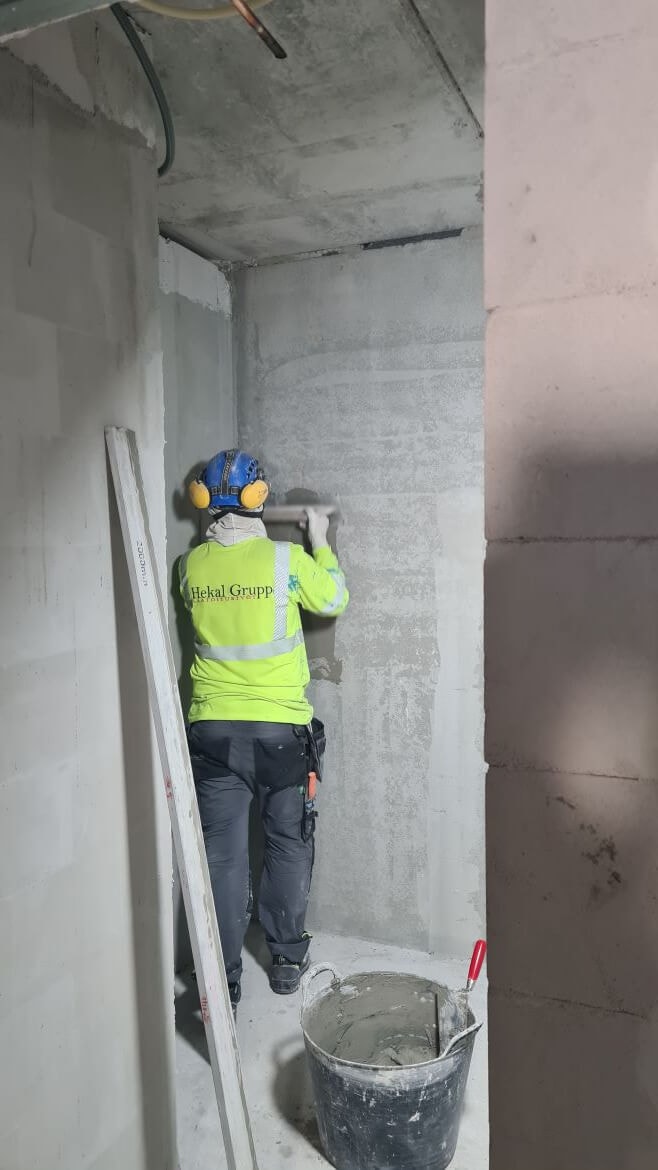

HASO vessan tasoite vko8

Tasoitustöitä HASO B:n kylpyhuoneessa.

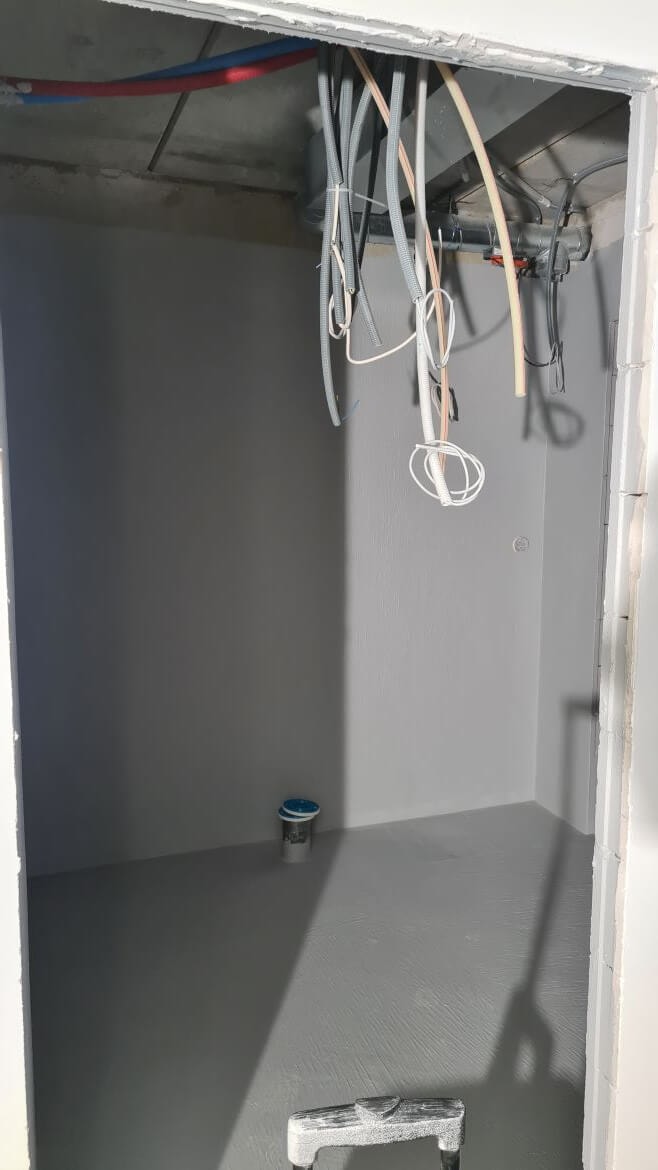

Haso vedeneristys vko8

Ensimmäiset vedeneristykset kylpyhuoneisiin HASO B:ssä.

HEKA-yhtiön C-talon julkisivulla jatkuu muuraus- sekä villoitustyöt. Sisätiloissa jatkunut hissin asennus, väliseinien teko ja sähkötyöt. Lattioihin tehtiin plaanovalu alkuviikosta ja ontelolaattojen kuivatus on aloitettu.
B-talossa väliseinien muuraus on edennyt kolmanteen kerrokseen ja julkisivumuuraus aloitetaan ensi viikolla.
A-talossa on tehty ensimmäisen kerroksen elementtiasennuksia.

HEKAC elementtikuivaus vko8

Onteloiden kuivatus HEKAssa.

Ontelolaattojen sisälle saattaa rakennusaikana jäädä kosteutta. Laattoihin porataan useisiin kohtiin reikiä, laitetaan puhaltimet kiinni niin että ilma kiertää koko ontelon läpi ja annetaan puhaltaa muutaman päivän. Näin saadaan kosteus pois onteloiden sisältä. HITAS-yhtiössä ei käytetä ontelolaattoja vaan välipohjat valetaan paikan päällä.

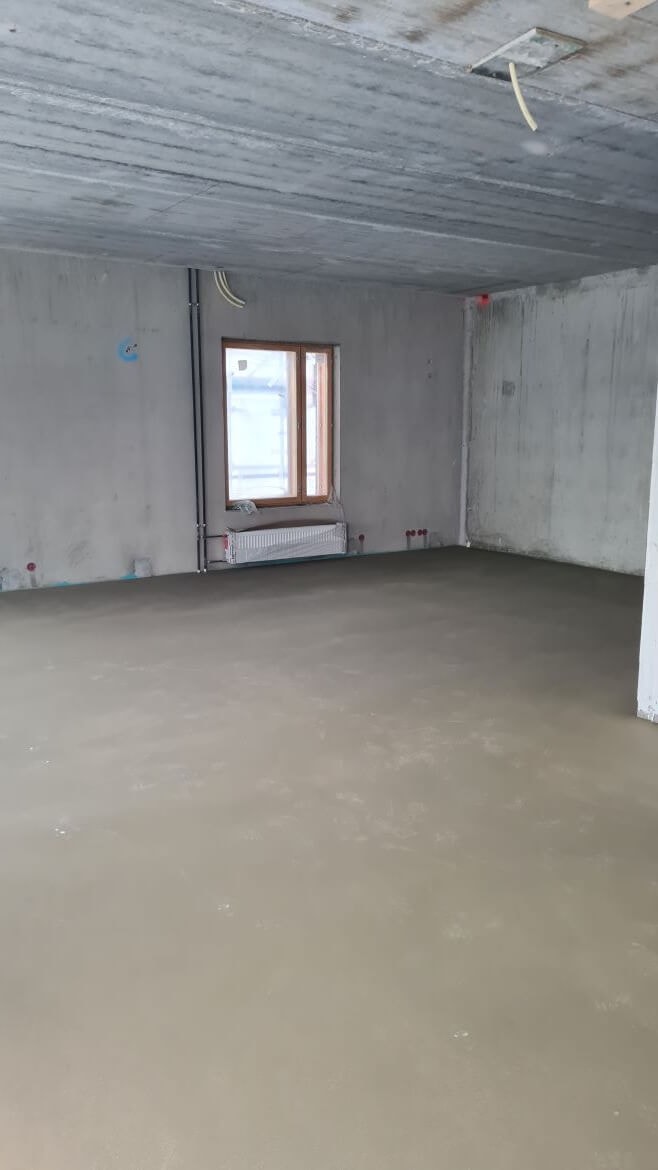

HEKAC lattiaplaano vko8

Plaanotetut lattiat HEKA C:ssä.

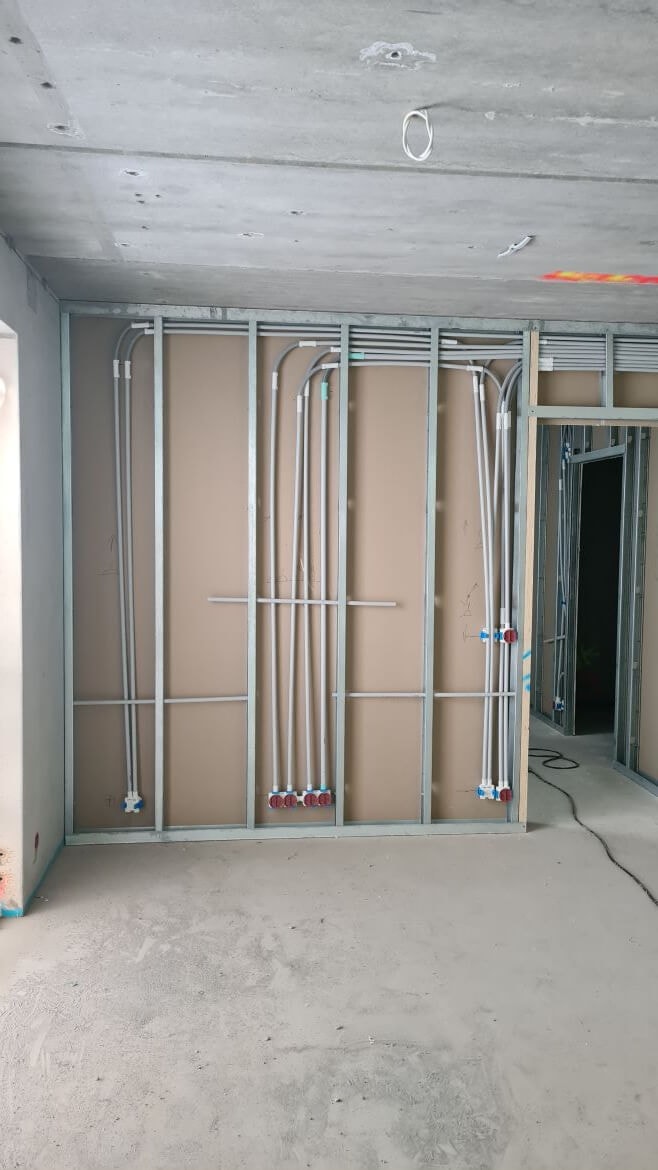

HEKAC väliseinät vko8

Viime viikolla kuvattuihin väliseiniin on tehty sähkötyöt tällä viikolla.

HITAS-yhtiön A-talon viidennen kerroksen holvi on valettu ja B-talossa on asennettu elementtien saumamuotteja.

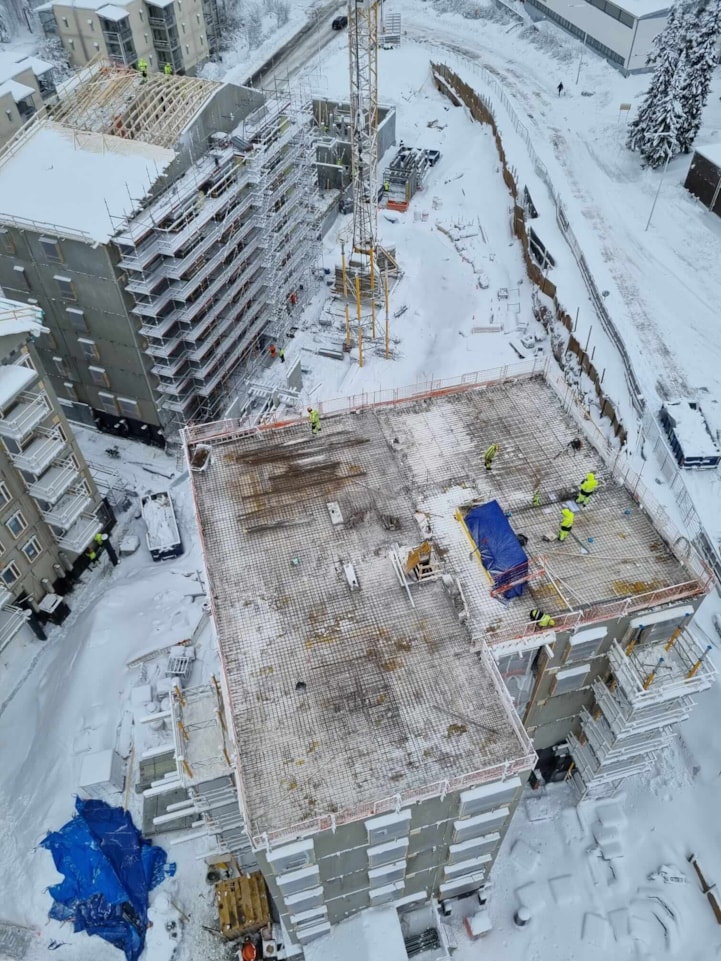

HITASA vko8

HITAS A torninosturista kuvattuna.

HITASB vko8

HITAS B torninosturista kuvattuna.

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 25.2.2022

  • HASO - 94,71%
  • HEKA -  94,29 %
  • HITAS - 98,73 %

Aikataulu

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

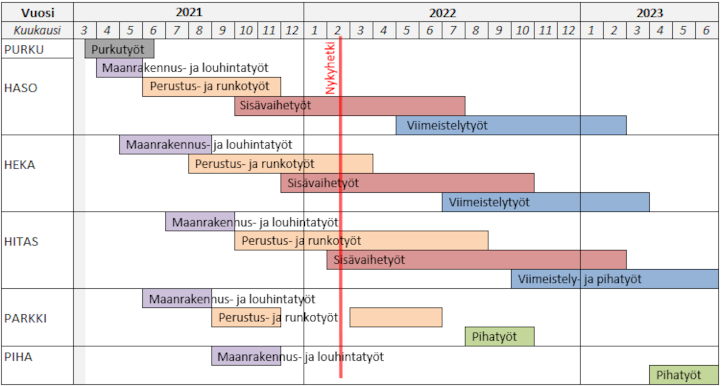

Aikataulu vko8

Aikataulu esitetään yhtiöittäin:

  • HASO = Helsingin Asumisoikeus Oy Kettutie
  • HEKA = HEKA Herttoniemi Kettutie 8
  • HITAS = Asunto Oy Helsingin Siili
