Viikkotiedote 18 2022

Työmaan kuulumiset

Tällä viikolla Postiljoonin puolella käynnissä on aurinkosähköjärjestelmän asennus ja asukkaiden jälkitarkastukset. Kustinpolun puolella on käynnissä D-portaan kph-kattojen panelointi ja aurinkosähköjärjestelmän asennus.

Kuva 1 vko 18

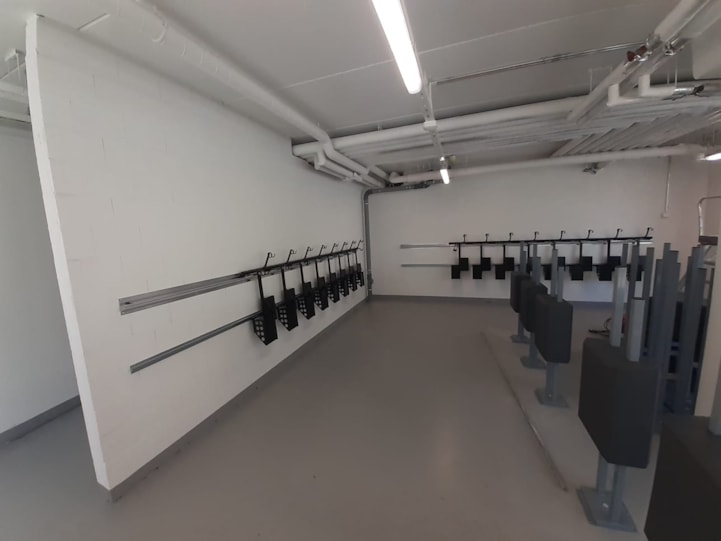

Kuva 1: Postiljoonin A-portaan UVV tilat

Kuva 2 vko 18

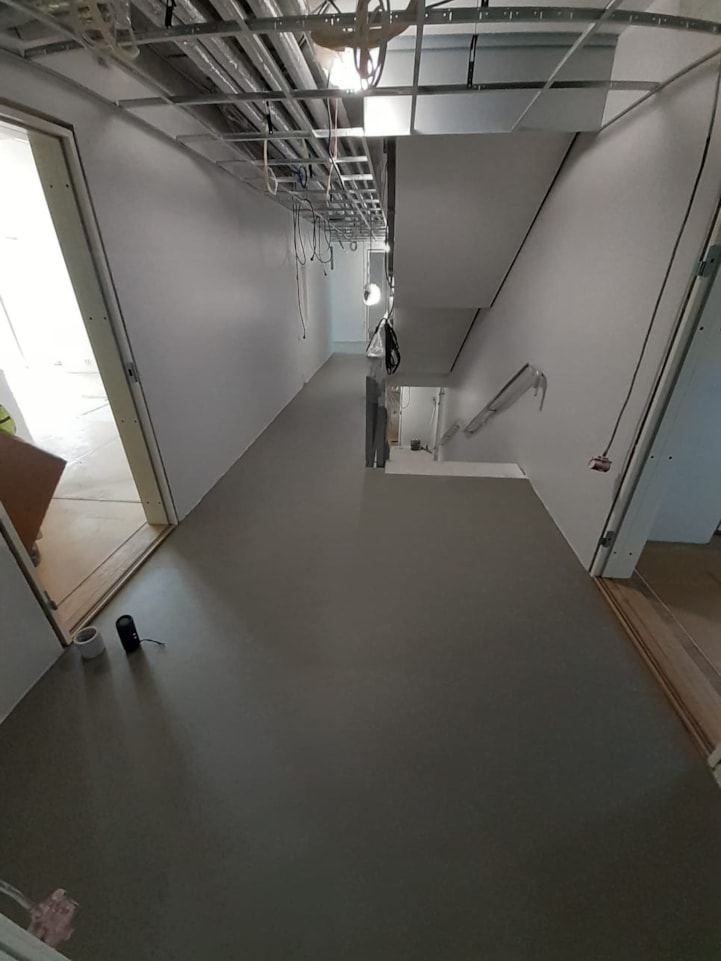

Kuva 2: Kustinpolun C-portaan mattotyöt

Työturvallisuus

  • Työmaalla on tehty TR-mittaus 5.5.2022, ja tulos oli 94,4 %.

Käynnissä olevat työt

Postiljooni:

  • Yleisten tilojen alakatot ja massalattiat
  • Itselleluovutukset
  • Viimeistely
  • Loppusiivous
  • Asukkaiden jälkitarkastukset
  • Pihatyöt
  • Aurinkosähköjärjestelmän asennus

Kustinpolku:

  • B-portaan loppusiivous
  • C-portaan oviasennus
  • C-portaan listoitus
  • D-portaan kph pintakromien asennus
  • D-portaan kph kattojen panelointi
  • JS-levyasennus, parvekkeet
  • Porrashuoneen alakatot ja mattoasennus
  • Yleisten tilojen vedeneristys- ja laatoitustyöt
  • Piharakennusten runko
  • Viimeistely
  • Itselleluovutukset
  • Lopullinen sähkö
  • Aurinkosähköjärjestelmän asennus
  • Valvojien tarkastukset

Tulevat työvaiheet

Postiljooni:

  • Toimintakokeet

Kustinpolku:

  • Yleisten tilojen massalattiat

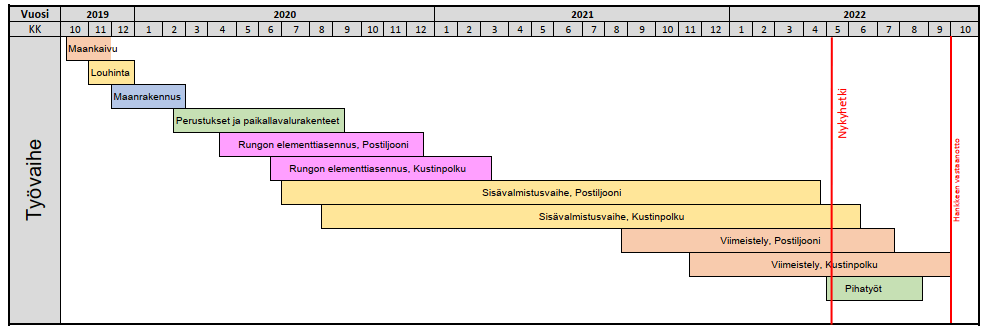

Aikataulu
