Viikkotiedote 21 2021

Työmaan kuulumiset

Tällä viikolla Postiljoonin puolella on käynnissä D-portaan saunan ja pesuhuoneiden paneelikattojen runkoasennus ja D- ja E-portaiden kipsiväliseinät. Kustinpolun puolella on käynnissä A-portaan tasoite -ja maalaustyöt ja B-portaan plaanovalmistelut.

PP2 kuva 1 vko 21

Kuva 1: Postiljoonin B-portaan laatoitustyöt

PP2 kuva 3 vko 21

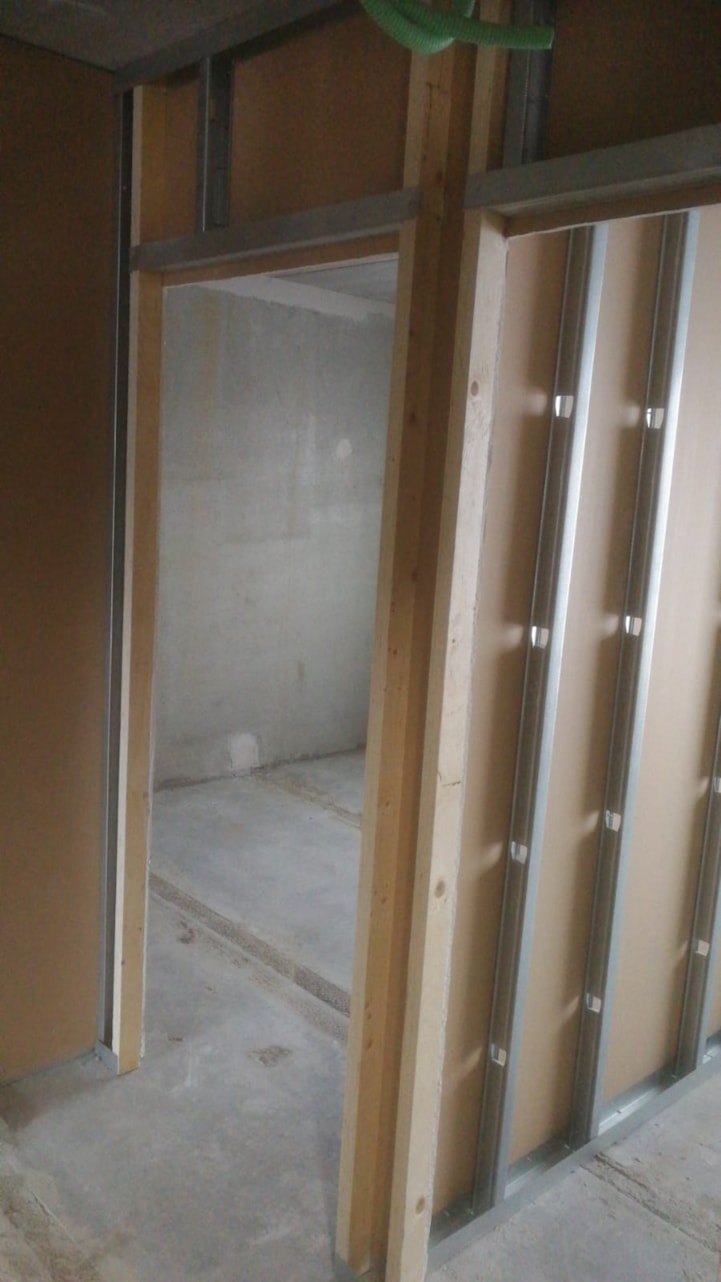

Kuva 2: Postiljoonin C-portaan maalaustyöt

PP2 kuva 2 vko 21

Kuva 3: Kustinpolun C-portaan kipsiväliseinät

Työturvallisuus

  • Työmaalla on tehty TR-mittaus 26.5.2021, ja tulos oli 95,6 %.

Käynnissä olevat työt

Postiljooni:

  • A-portaan parkettiasennus
  • B-portaan laatoitustyöt
  • B-portaan kalusteasennus
  • C-portaan tasoite -ja maalaustyöt
  • D-portaan plaanovalmistelut
  • D-portaan saunan ja pesuhuoneiden paneelikattojen runkoasennus
  • E-portaan hissiasennukset
  • D -ja E-portaiden vesikattotyöt
  • D -ja E-portaiden kipsiväliseinät
  • Talojen välisen kattosillan teräsosat

Kustinpolku:

  • A-portaan tasoite -ja maalaustyöt
  • B-portaan plaanovalmistelut
  • B-, C- ja D-portaiden julkisivutyöt
  • B-portaan kipsiväliseinät
  • C-portaan kipsiväliseinät
  • C-portaan lämpörunkoasennukset
  • C-portaan kph-valuvalmistelut
  • B-, C- ja D-portaiden vesikattotyöt
  • D-portaan julkisivutelineasennus

Tulevat työvaiheet

Postiljooni:

  • A-portaan julkisivulevyasennus
  • A-portaan saunan ja pesuhuoneiden paneelikatot
  • D-portaan tasoitetyöt

Kustinpolku:

  • B-portaan tasoitetyöt
