Viikkotiedote 23 2020
Työmaan kuulumiset
Tällä viikolla Postiljoonin puolella on käynnissä sokkeleiden vierustäytöt ja B-portaan 1.krs elementtiasennus. Kustinpolun puolella on käynnissä A-portaan alapohjan elementtiasennus ja D-portaan VSS muotti- ja raudoitustyöt.

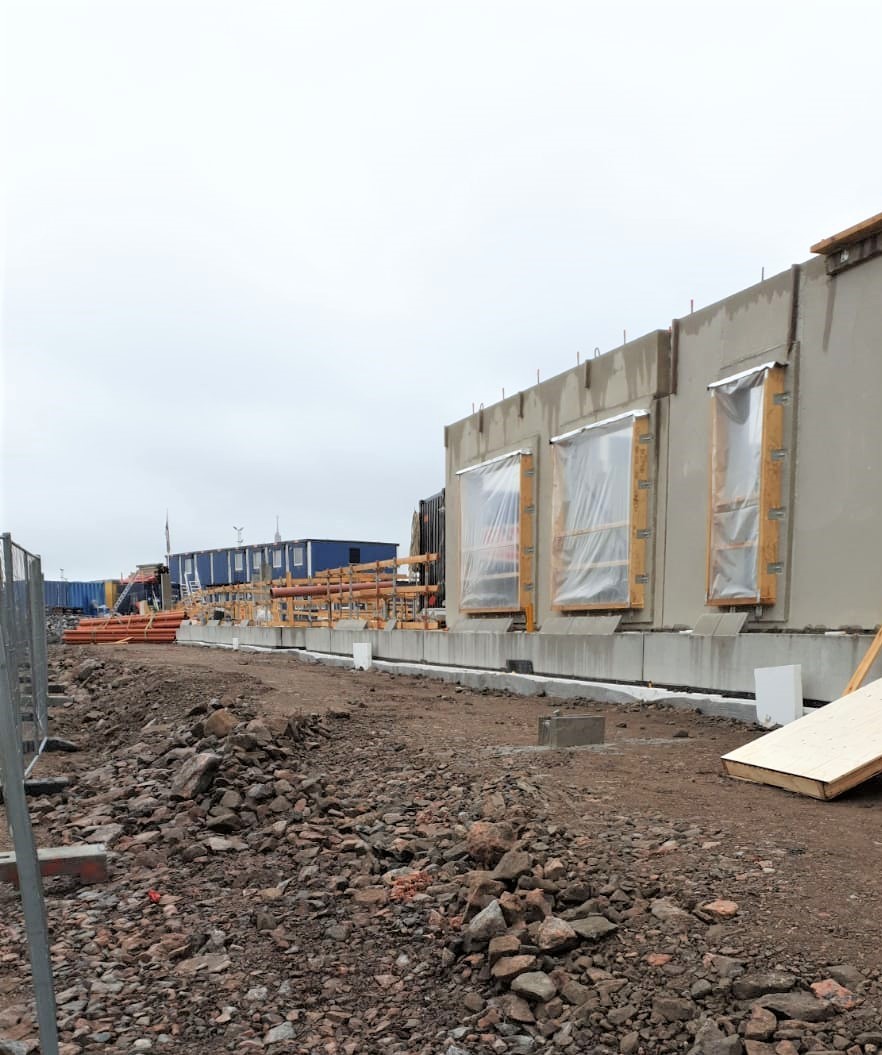

Kuva 1: Postiljoonin B-portaan 1.krs elementtiasennus

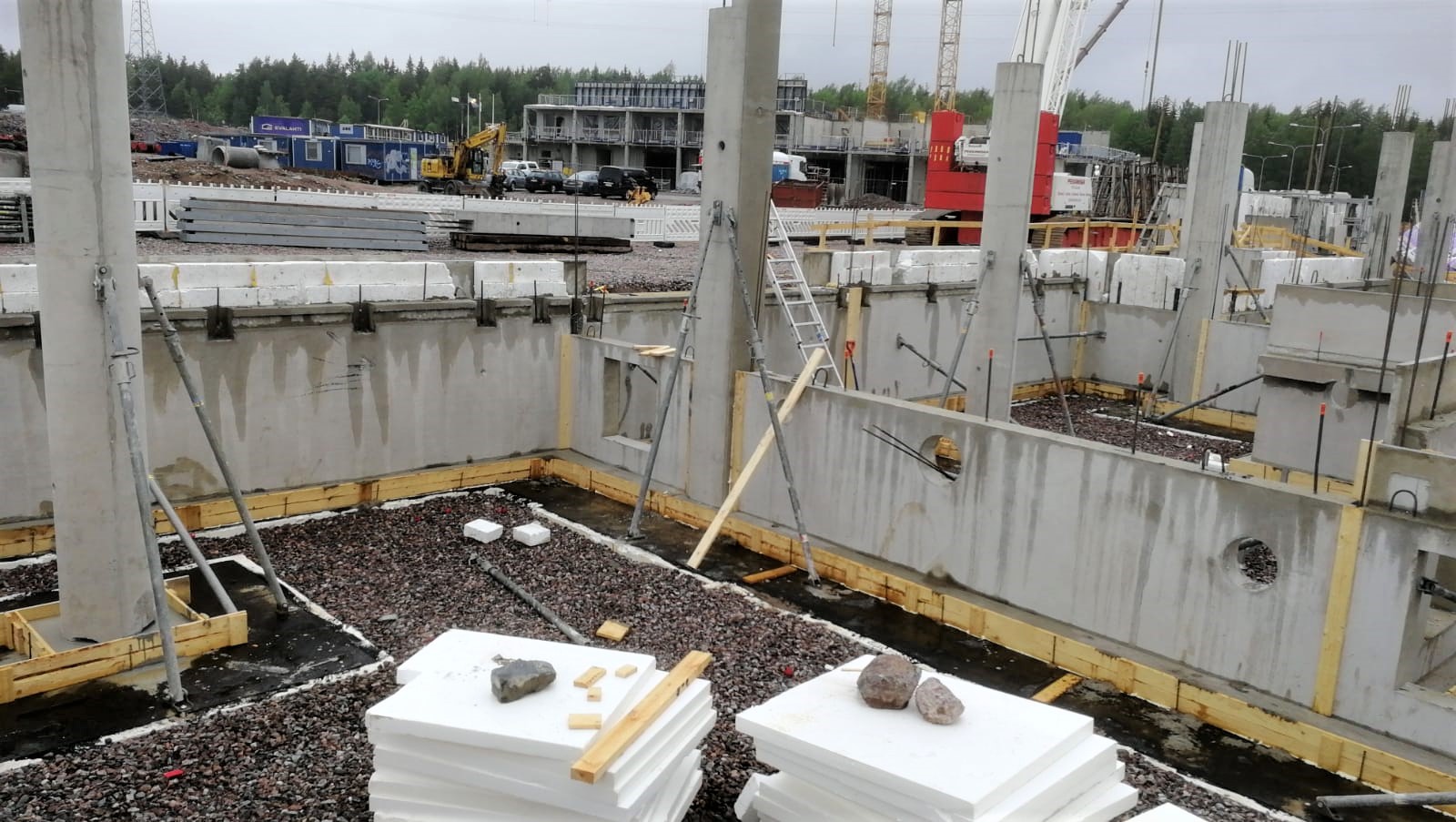

Kuva 2: Kustinpolun A-portaan alapohjan elementtiasennus
Työturvallisuus
- Työmaalla on tehty TR-mittaus 3.6.2020, ja tulos oli 98,9 %.
Käynnissä olevat työt
Postiljooni:
- A-portaan 1.krs holvivalu
- B-portaan 1.krs elementtiasennus
- Sokkeleiden vierustäytöt
Kustinpolku:
- A-portaan alapohjan elementtiasennus
- C-portaan VSS korotusten täyttö
- D-portaan VSS muotti ja raudoitustyöt
Tulevat työvaiheet
Postiljooni:
- A-portaan 2.krs elementtiasennus
- Alapohjan viemäriasennukset
Kustinpolku:
- A-portaan alapohjan veden -ja lämmöneristeet
- B-portaan alapohjan elementtiasennus
- C-portaan VSS lattian valu
- C-portaan VSS muottityöt
