Viikkotiedote 31 2021
Työmaan kuulumiset
Tällä viikolla Postiljoonin puolella on käynnissä B-portaan parkettiasennus. Kustinpolun puolella on käynnissä A-portaan kalusteasennus ja D-portaan julkisivutyöt.

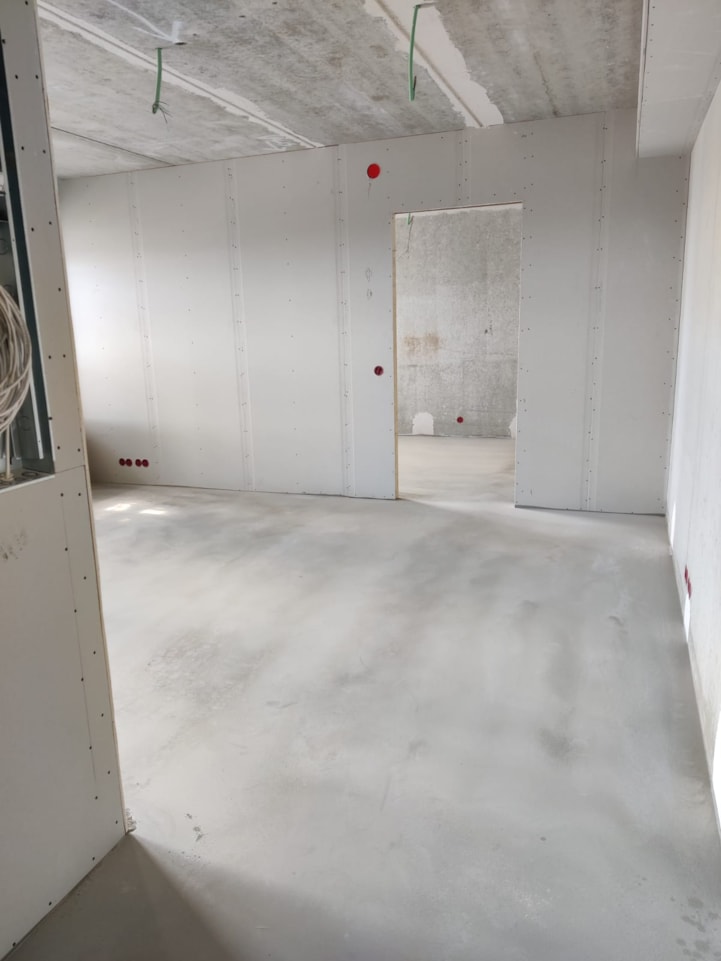

Kuva 1: Postiljooni / E-porras 4.krs

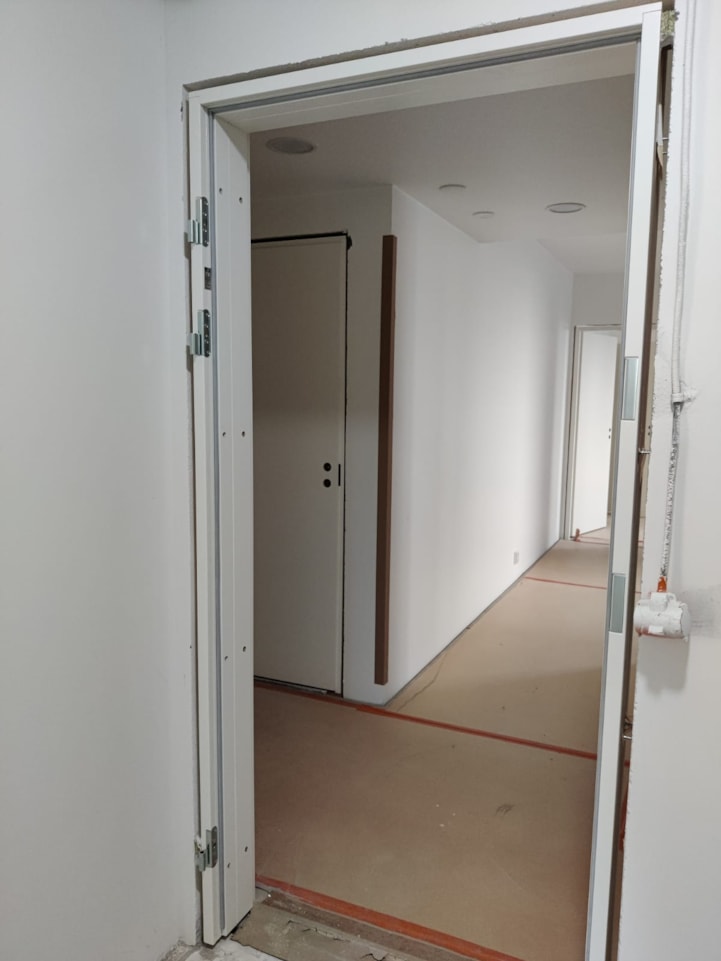

Kuva 2: Postiljoonin A-portaan oviasennus
Työturvallisuus
- Työmaalla on tehty TR-mittaus 3.8.2021, ja tulos oli 97,9 %.
Käynnissä olevat työt
Postiljooni:
- B-portaan parkettiasennus
- B-portaan julkisivulevyasennus
- C-portaan kalusteasennus
- C-portaan laatoitustyöt
- D-portaan tasoite -ja maalaustyöt
- D -ja E-portaiden sääsuojan purku
- E-portaan plaanovalmistelut
Kustinpolku:
- A-portaan maalaustyöt
- A-portaan laatoitustyöt
- A-portaan kalusteasennus
- B-portaan tasoitetyöt
- C-portaan plaanovalmistelut
- B-, C -ja D-portaiden kipsiväliseinät
- D-portaan julkisivutyöt
- D-portaan lämpörunkoasennukset
- D-portaan kph-valuvalmistelut
- B-, C- ja D-portaiden vesikattotyöt
- Liiketilan db-katot
Tulevat työvaiheet
Postiljooni:
- C-portaan saunan ja pesuhuoneiden paneelikatot
Kustinpolku:
- A-portaan sääsuojan purku

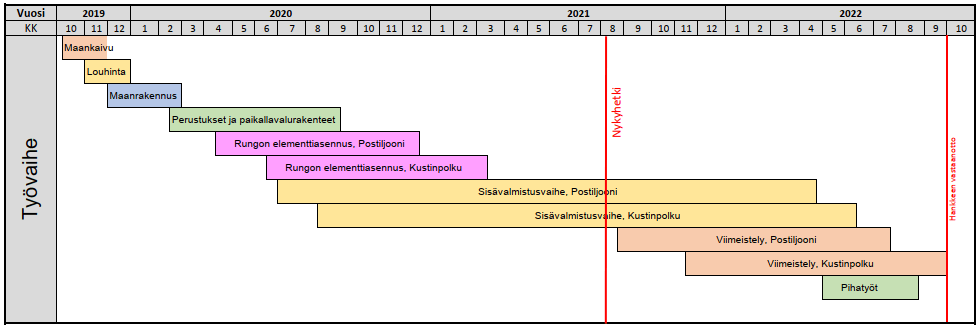

Aikataulu
