Viikkotiedote vk 22/2022

HOAS Huippu Sulkulaatta – hanke sisältää Helsingin seudun opiskelija-asuntosäätiön uudisrakennuskohteen perustustyöt Höyrykadun ja Tulistimenkadun varressa Keski-Pasilassa. Perustustyöt sisältävät useita maanrakennusvaiheen töitä, kuten maankaivua, porapaalutusta, louhintaa sekä betonisten perustusrakenteiden töitä.

Terveisiä HOAS Huippu Sulkulaattatyömaalta!

22vk_2022

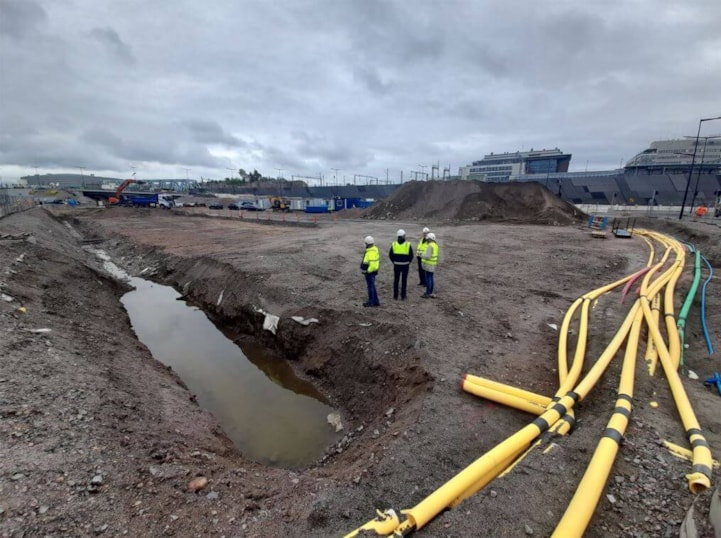

Käynnissä olevat työvaiheet:

  • Maankaivuu
    • Tasokaivuu (n. 40% toteutettu)
    • Kaapelien esiinkaivuu
    • PIMA-työt
  • Paalutus (n. 20 paalua porattu)

Tulevat työvaiheet:

  • Tonttiliitoksien teko (vesi ja viemäri)

Valmistuneet työvaiheet:

  • Työmaan perustaminen (aitaus, työmaakopit ym.)
  • Näytteenotot PIMA-koekuopista tuloksineen

Työmaan MVR- mittaus on tehty 2.6.2022 tulokseksi tuli 90,48%.
