Viikkotiedote vk 45/2022
Terveiset HOAS Huippu Sulkulaattatyömaalta!

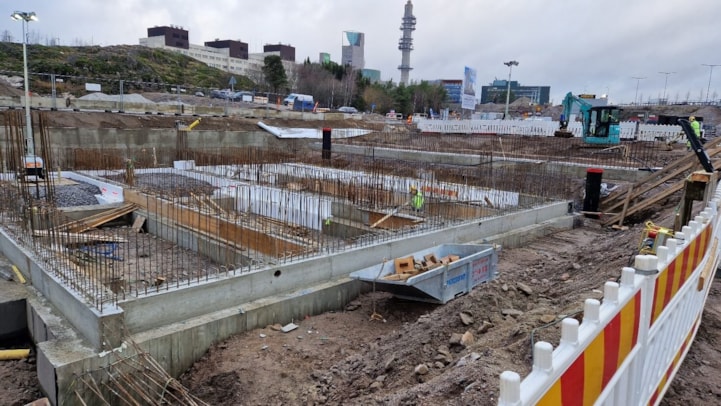

Kuva: C1 perustusten valut valmiit
Käynnissä olevat työvaiheet:
- A1 kalliovaraisten anturoiden korotusten muottityö
- AB väliosan kalliovaraisten anturoiden muottityö
- A1-B1 anturoiden vierustäytöt
- C1 anturoiden sisäpuolisia routasuojauksia
- C1 anturoiden sisäpuolisia täyttöjä
- Jätevesiliitos
Tulevat työvaiheet:
- A1-AB väliosan kalliovaraisten anturoiden pv-nostojen valu
- B1 kalliovaraisten anturoiden pv-nostojen muottityö ja valu
- B1-C1 salaojien teko loppuun
- A1 anturoiden routasuojaus
- Kalliovaraisten anturanostojen vierustäytöt
Viikkotiedotevälillä valmistuneet työvaiheet:
- A-C kalliovaraisten anturoiden raudoitus
- A1-C1 kalliovaraisten anturoiden valut
- C1 kalliovaraisten anturoiden korotusten valut
Työmaan MVR- mittaus on tehty 10.11.2022 tulokseksi tuli 93,8 %.
