Viikkotiedote 32/2019
Jakomäen sydän - työmaan viikkotiedote 9.8.2019
Viikolla 32 tapahtunutta
C-lohkon ensimmäisessä kerroksessa on aloitettu pintabetonilattioiden teko ja samalla asennetaan myös lattialämmitysputket.

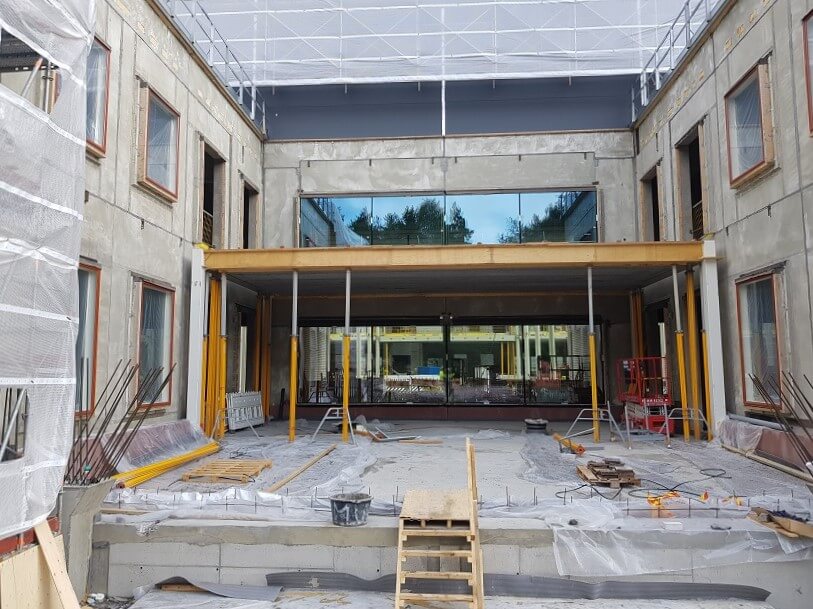

Julkisivulle on myös asennettu metallilasiseinät- ja ovet.

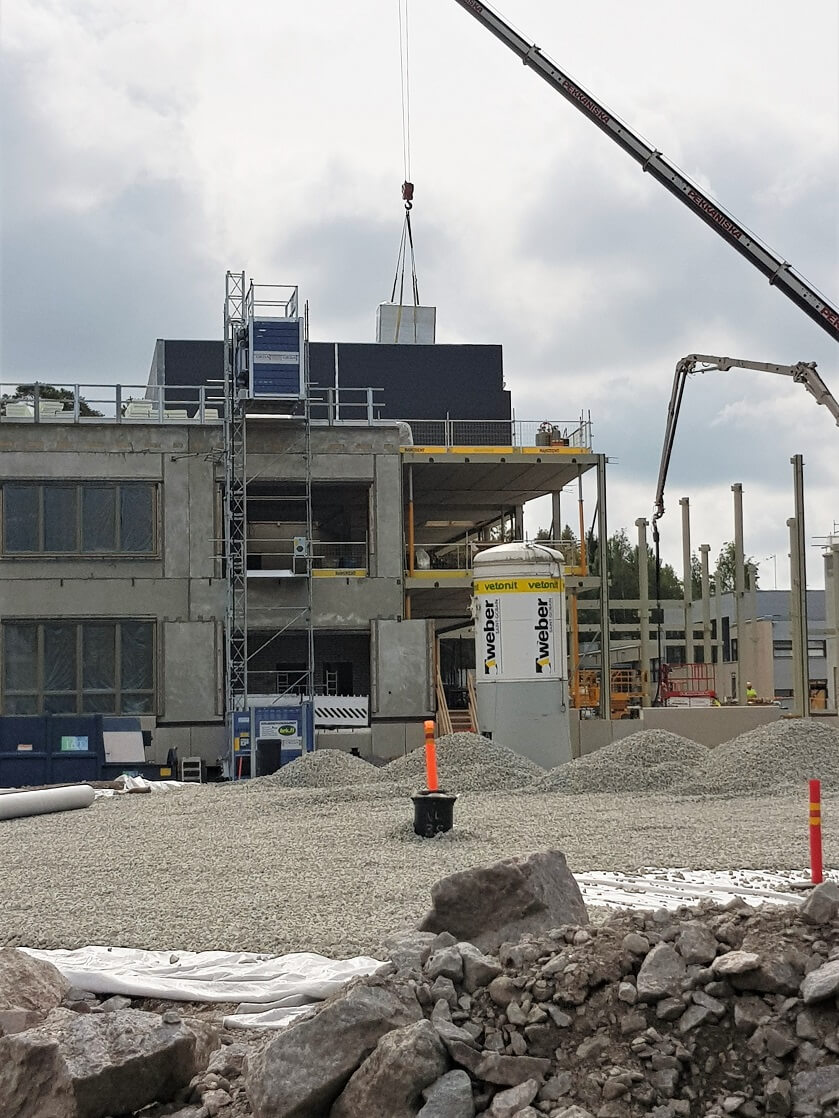

IV-konehuone on saanut ylleen sääsuojan.

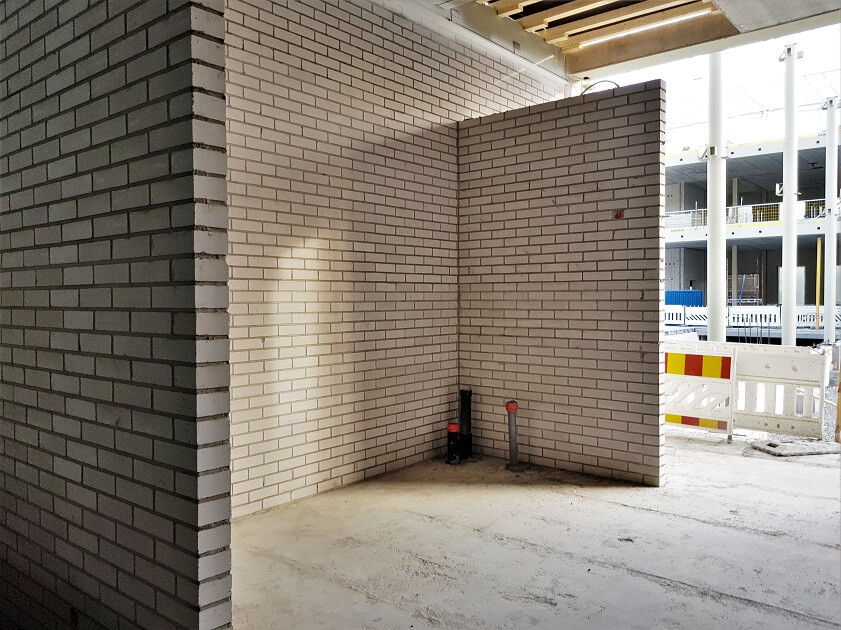

A-lohkolla jatkuvat sekä väliseinien muuraustyöt että julkisivujen lämmöneristys- ja muuraustyöt.

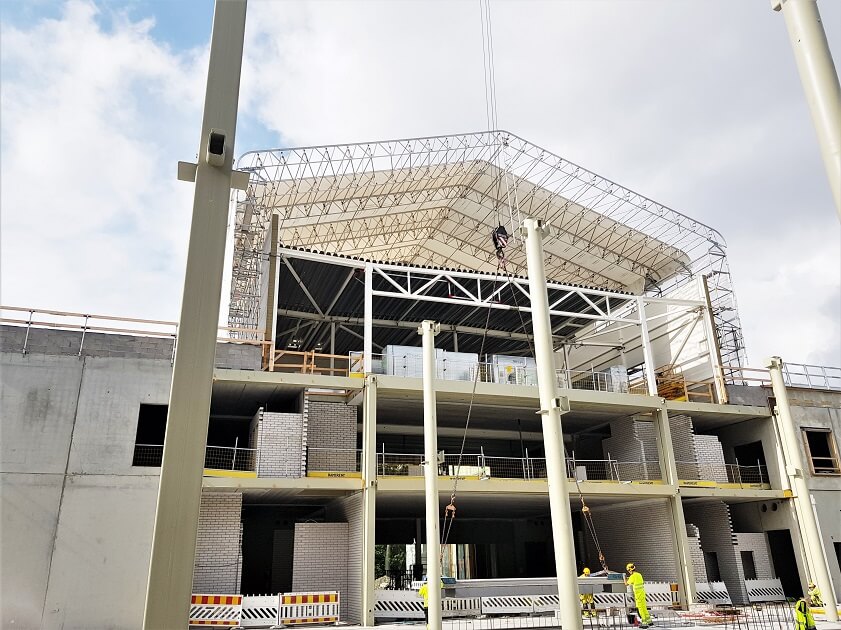

Tänään lohkon ilmastointikonehuoneeseen nostettiin myös itse ilmastointikoneet. Vesikaton vedeneristyksen osalta katolla on myös tehty kuluneella viikolla vedenpainekokeet.

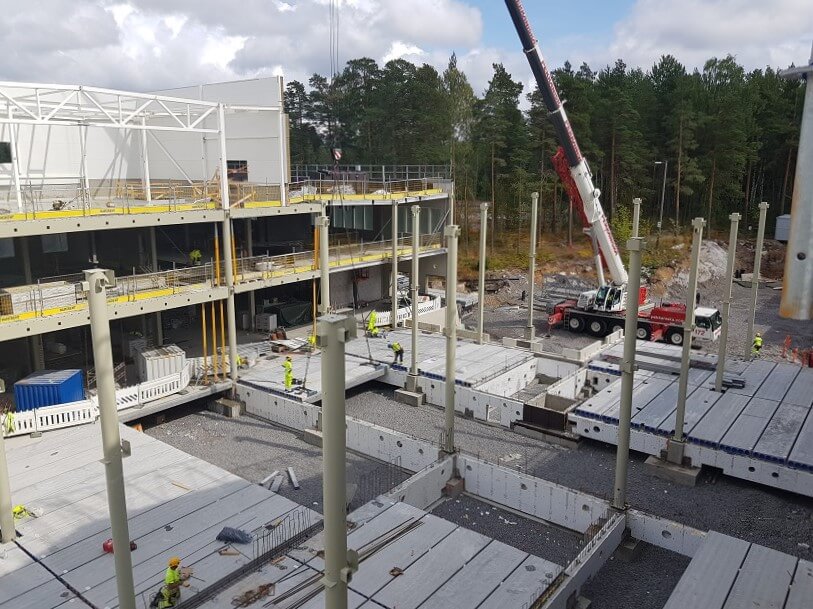

B-lohkolla sokkelipalkit ja alapohjan ontelolaatat saatiin tällä viikolla asennettua. Hommia tehdään tällä kertaa myös viikonloppuna, sillä silloin on tarkoitus asentaa ensimmäisen kerroksen WQ-palkkeja, raudoittaa ja laudoittaa ensimmäisen kerroksen laatan paikallavalukaistoja sekä raudoittaa ontelolaatan saumoja. Ensi viikolla jatkuvatkin sitten ontelolaattojen saumavalut ja ensimmäisen kerroksen väliseinäelementtien asennukset.
D-lohkolla ajankohtainen asia on anturapohjien teko. Ensi viikolla jatkuu maanvaraisten anturoiden tekeminen. Saneerauspuolella yläasteen liikuntasalin pukuhuoneiden purkutyöt jatkuvat.

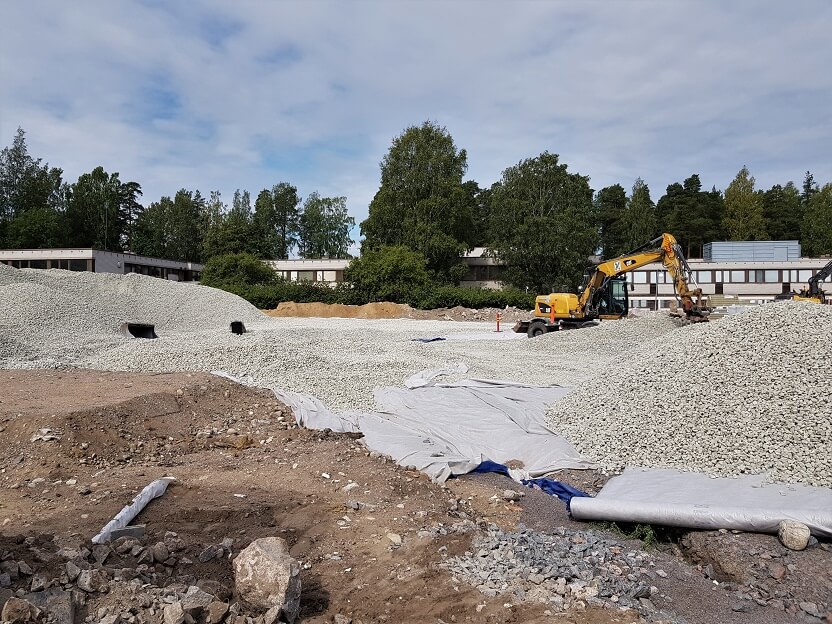

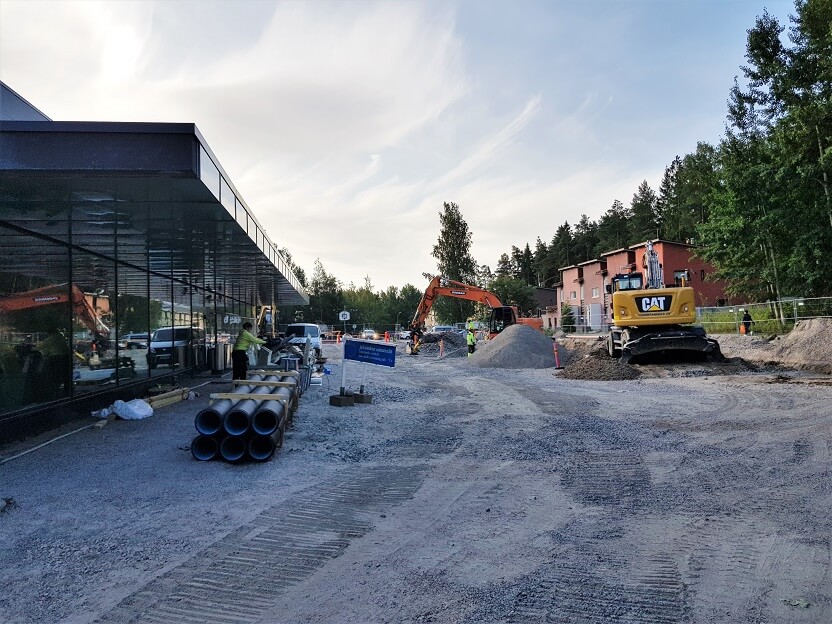

Maarakennustöitä on käynnissä joka puolella tonttia. Kiireellisimpiä työvaiheita ovat tällä hetkellä yläkoulun ja uimahallin etupihan maarakennustyöt.
