Viikkotiedote 36/2019
Jakomäen sydän - Työmaan viikkotiedote 6.9.2019
Työmaan kuulumiset
Tämän viikon keskiviikkona 4.9. työmaalla vietettiin NCC:n työturvallisuuteen keskittyvää Awareness Dayta. Tänä vuonna keskityttiin pohtimaan erityisesti sitä, miten asenteet ja arvomme vaikuttavat päivittäiseen työturvallisuuteen.
Työt seisautettiin keskiviikkona klo 9:00 ja kaikki työntekijät kokoontuivat yhteen keskustelemaan turvallisesta työskentelystä. Yhdessä mietittiin toimenpiteitä, joilla voitaisiin parantaa esimerkiksi kaiteiden, erilaisten telineiden sekä aukkosuojien turvallisuutta.
Yhdestä asiasta kaikki olivat samaa mieltä: työturvallisuuden eteen täytyy tehdä päivittäin tinkimättömästi töitä ja yleinen asenteemme turvallisuutta kohtaan on tärkein lähtökohtamme työmaan päivittäiseen toimintaan.
Työmaalla eri vaiheet ovat edenneet kuluneella viikolla seuraavasti:
Sisääntuloportaalin laudoitus käynnissä.

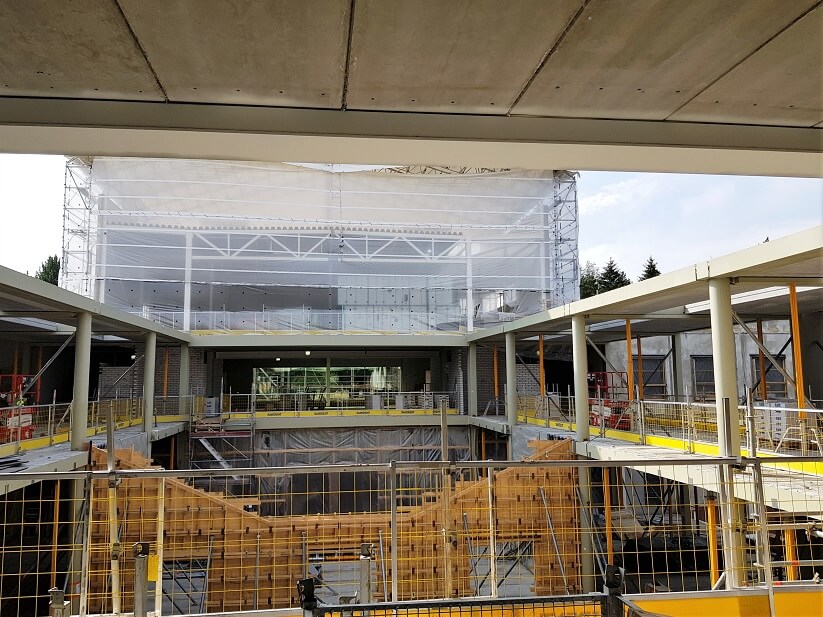

C-lohkolla osa ensimmäisen kerroksen pintabetonilattioista on valettu ja toisessa kerroksessa valua valmistellaaan. Ilmanvaihtokonehuoneen osalta on asennettu ilmastointikammioiden teräsrunkoja.

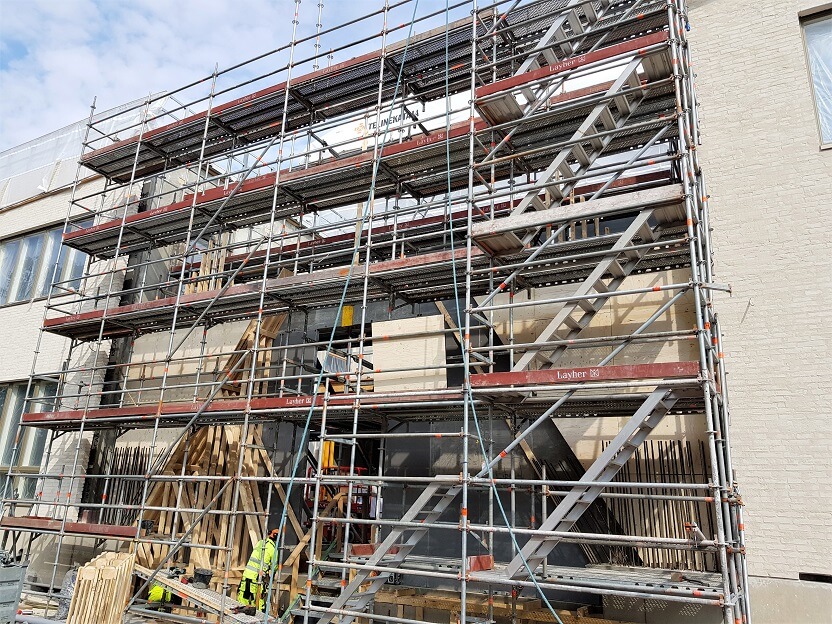

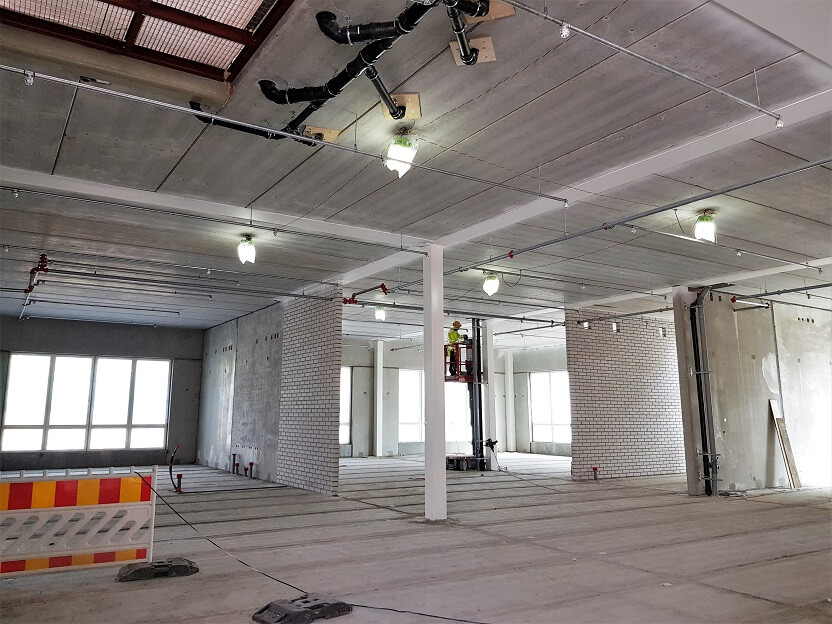

A-lohkolla on jatkettu sprinkleri- ja viemäriurakkaan liittyviä töitä. Ilmanvaihtokonehuoneen ilmastointikammioissa on käynnissä rakennustekniset työt ja konehuoneen yläpuolelle tulevan sääsuojan asennus on aloitettu. Toisen kerroksen väliseinämuuraukset saadaan valmiiksi tällä viikolla.
Suojakaiteet asennettiin onnistuneesti.
B-lohkolla toisen kerroksen ontelolaatat on asennettu ja holvin raudoitustyöt ovat parhaillaan käynnissä.

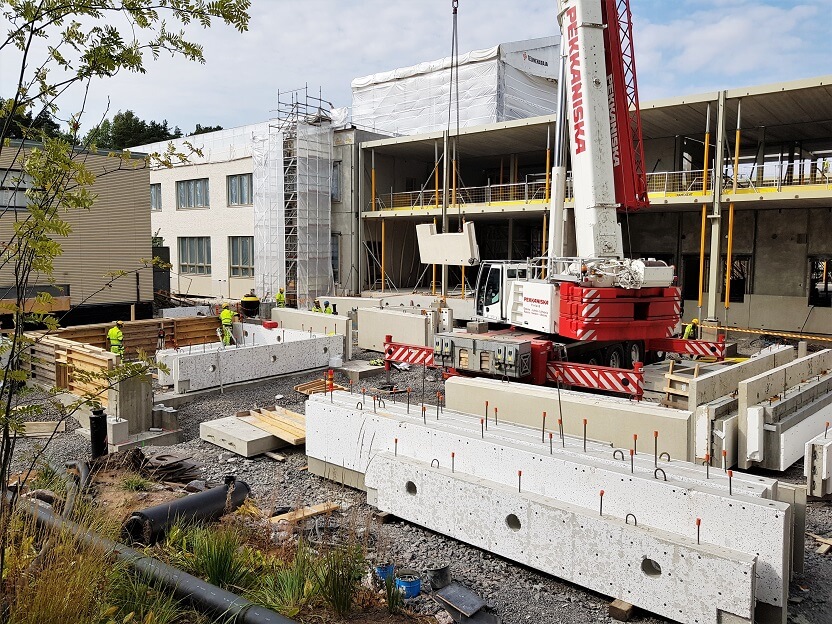

D-lohkolla paikallavaluanturat on valettu ja alapohjapalkit pääosin asennettu. Lohkon anturoiden ympärystäytöt ovat myös lähes valmiit. Seuraavaksi siirrytään asentamaan alapohjan ontelolaattoja.

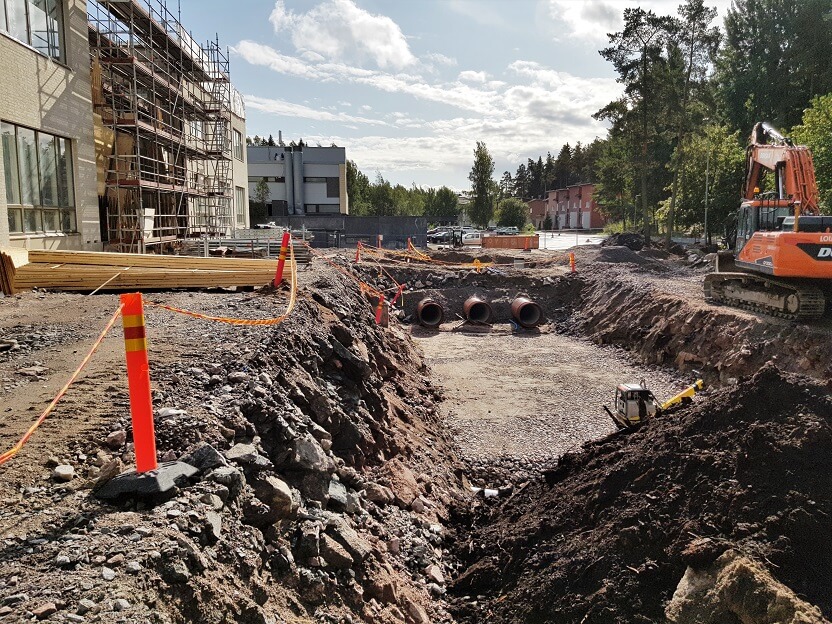

Maarakennustyöt ovat edenneet eteläpihalla viivytysputkikentän tekoon. Väestönsuojalla ollaan myös tekemässä anturapohjia.
