Viikkotiedote vko 10
Päättyneet työvaiheet:

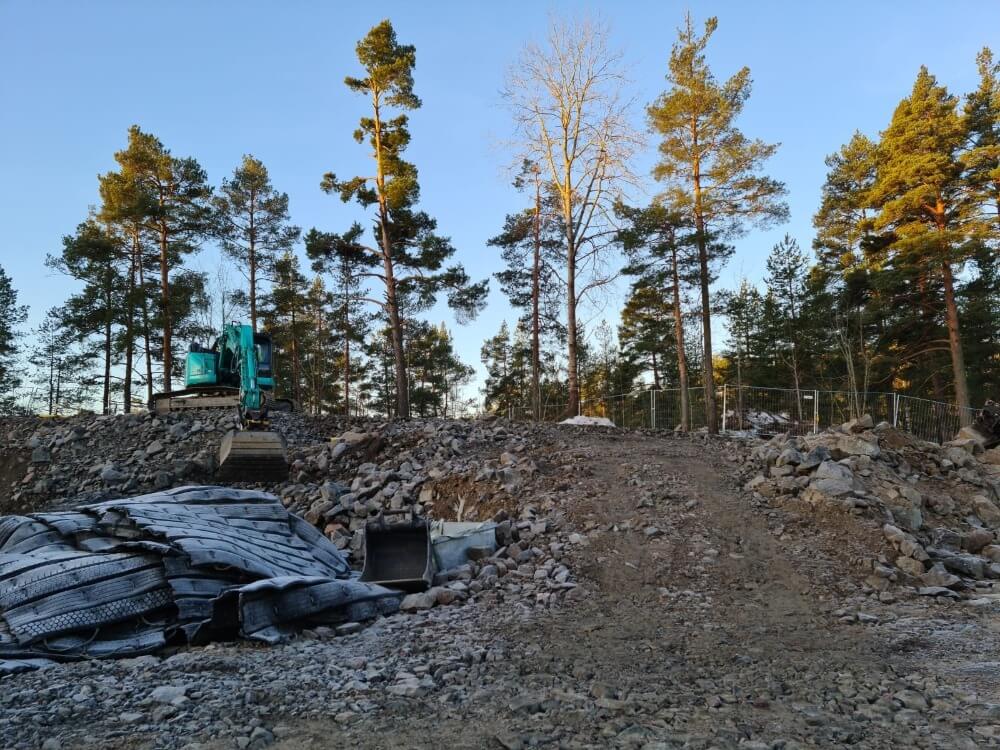

Työmaan laidalle tulee pelastustie hätäajoneuvoille kohteen valmistuttua. Tämä pelastustie on saatu valmiiksi pohjien ja aluskerrosten osalta (kuva 1.) Työmaan viereiselle tontille menevä väliaikainen pelastustie kyltteineen on myös valmis.

Lisäksi K-talon pohja- ja salaojatyöt on saatu päätökseen tällä viikolla.
Käynnissä olevat työvaiheet:
L-talon pohja- ja salaojatyöt ovat alkaneet K- talon pohjien valmistuttua. Käynnissä on myös maalämpökaivojen poraustyöt. Pahoittelemme tästä työvaiheesta mahdollisesti aiheutuvaa häiriötä naapurustolle.
Työturvallisuus:
Tulemme suorittamaan viikoittain turvallisuusmittauksen maanrakennusvaiheessa (MVR-mittaus) ja rakentamisvaiheessa (TR-mittaus). Lisäksi TR- mittauksen tulee suorittamaan työmaan ulkopuolinen mittaaja kerran kuukaudessa. MVR- ja TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoinen maanrakennusvaiheen turvallisuusmittauksen tulos:
MVR-mittaus: 97,06% (sisäinen mittaus, mitattu 12.3.2021)

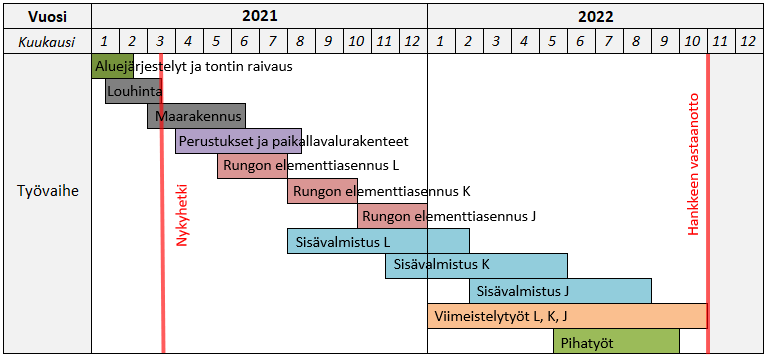

Aikataulu:

Video:
Katso alta video työmaan etenemisestä maaliskuussa
