Viikkotiedote vko 11
Päättyneet työvaiheet:

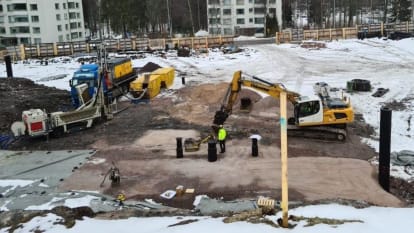

Saimme tällä viikolla valmiiksi L-talon pohjatyöt (kansikuva ja kuva 1). Kuvasta 1 näkyy hyvin kuinka paljon työmaalta jouduttiin louhimaan kalliota. Lopullinen maanpinta tulee olemaan kuvassa näkyvien mustien kaivoputkien tasalla.

Käynnissä olevat työvaiheet:
Viimeisen talon eli J-talon pohja- ja salaojatyöt käynnistyvät ensiviikon aikana. Samanaikaisesti aloitamme jo L-talon perustusten muotitus- ja raudoitustöitä.

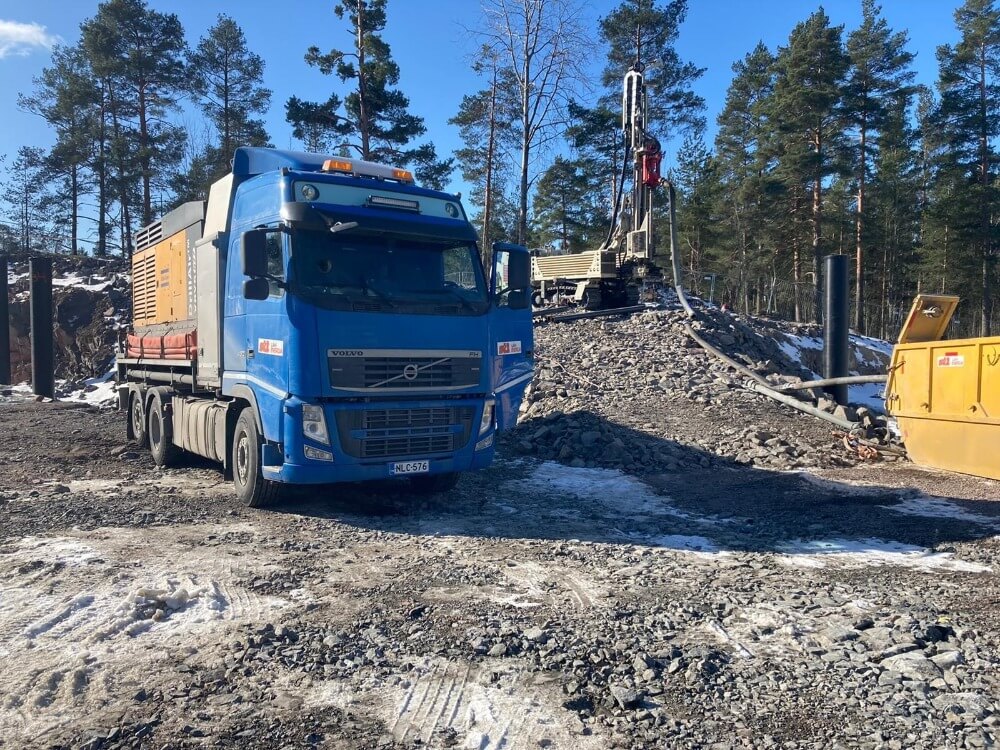

Käynnissä on maalämpökaivojen poraustyöt (kuva 2). Tällä hetkellä kaivoja on porattu 3 kappaletta. Pahoittelemme tästä työvaiheesta mahdollisesti aiheutuvaa häiriötä naapurustolle.

Työturvallisuus:
Tulemme suorittamaan viikoittain turvallisuusmittauksen maanrakennusvaiheessa (MVR-mittaus) ja rakentamisvaiheessa (TR-mittaus). Lisäksi TR- mittauksen tulee suorittamaan työmaan ulkopuolinen mittaaja kerran kuukaudessa. MVR- ja TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoinen maanrakennusvaiheen turvallisuusmittauksen tulos:
MVR-mittaus: 94,00% (ulkoinen mittaus, mitattu 19.3.2021)

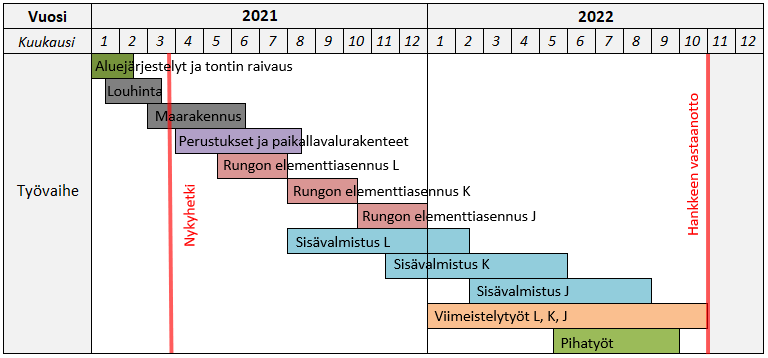

Aikataulu:
