Viikkotiedote vko 11-12

L-talo:

Käynnissä on vesikalusteasennus sekä lvis-työt. Uutena työvaiheena olemme aloittaneet asuntojen listoitustyöt (lattialistat sekä ovilistat).

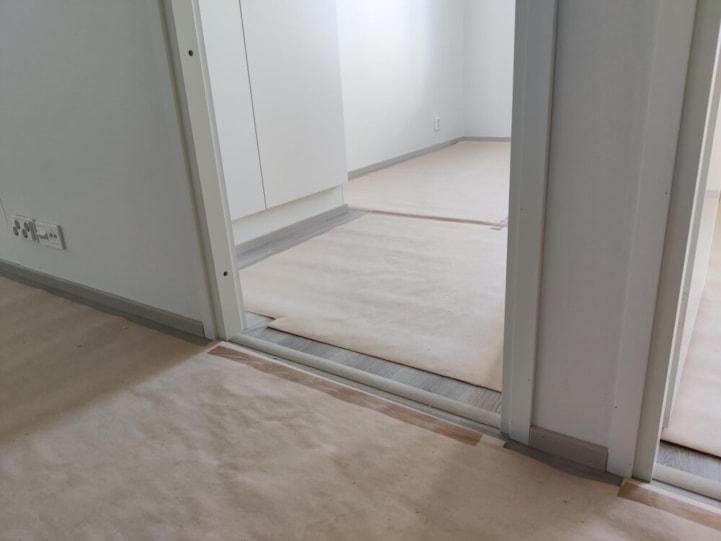

12 listoitus

L-talossa aloitettiin tällä viikolla myös loppusiivous. Asunnot tullaan siivoamaan ja ikkunat sekä parvekelasit pesemään ennen asukkaiden muuttoa sisään. Tällä hetkellä käynnissä on kylpyhuoneiden pesu. Kylpyhuone-elementit nostettiin työmaan alkuvaiheessa rungon mukana asuntoihin omana elementtinään. Elementit oli rakennettu valmiiksi tehtaalla aina laatoituksista peilikaappeihin ja pyyhekoukkuihin asti. Työmaalla suoritettiin enää elementin asennus, talotekniikka liitännät sekä nyt viimeisimpänä loppusiivous.

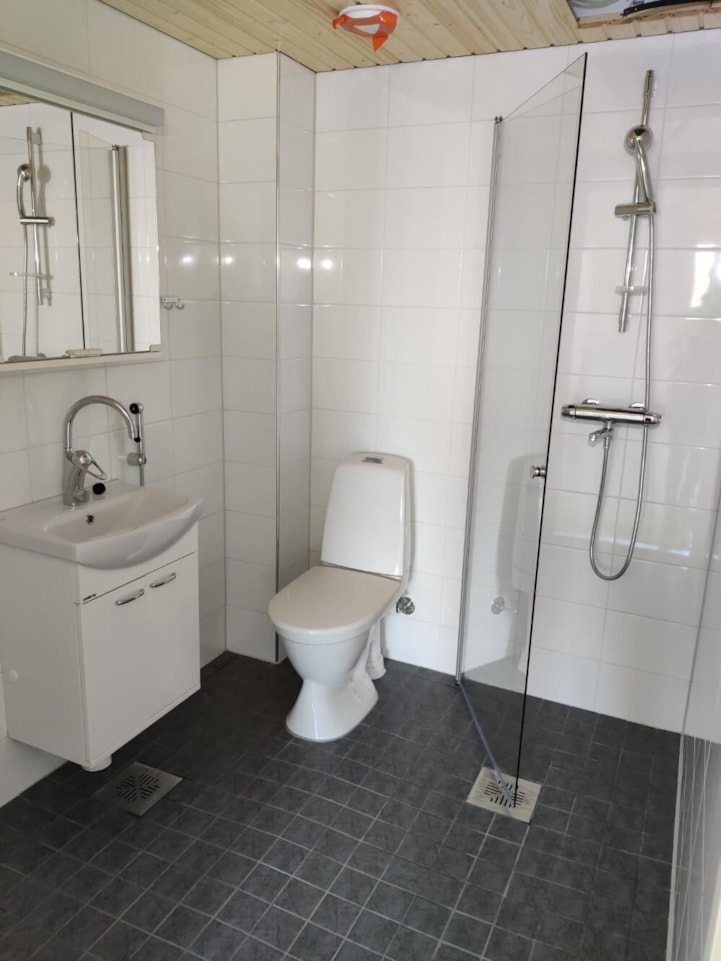

12 kph

K-talo:

Käynnissä on eteisten ja keittiöiden kiintokalusteasennus, lvis-työt, lämpölattiatyöt sekä tasoitus- ja maalaustyöt.

J-talo:

Käynnissä on lvis- työt, parvekekaide ja -lasitustyöt sekä kipsilevyväliseinien rungon asennus sekä 1. puolen levytys.

Työturvallisuus:

Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:

TR-mittaus: 96,58 % (Sisäinen mittaus, mitattu 24.3.2022)

Aikataulu:

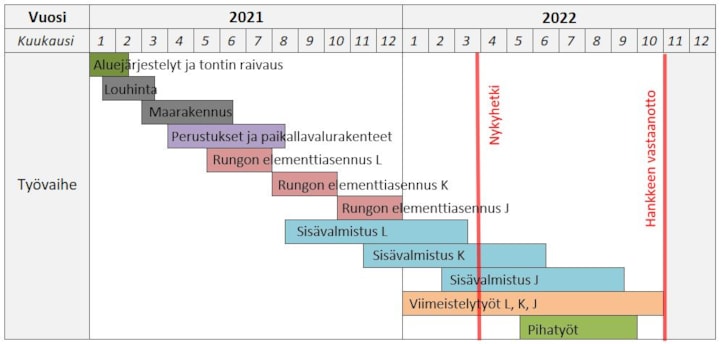

12 aikataulu
